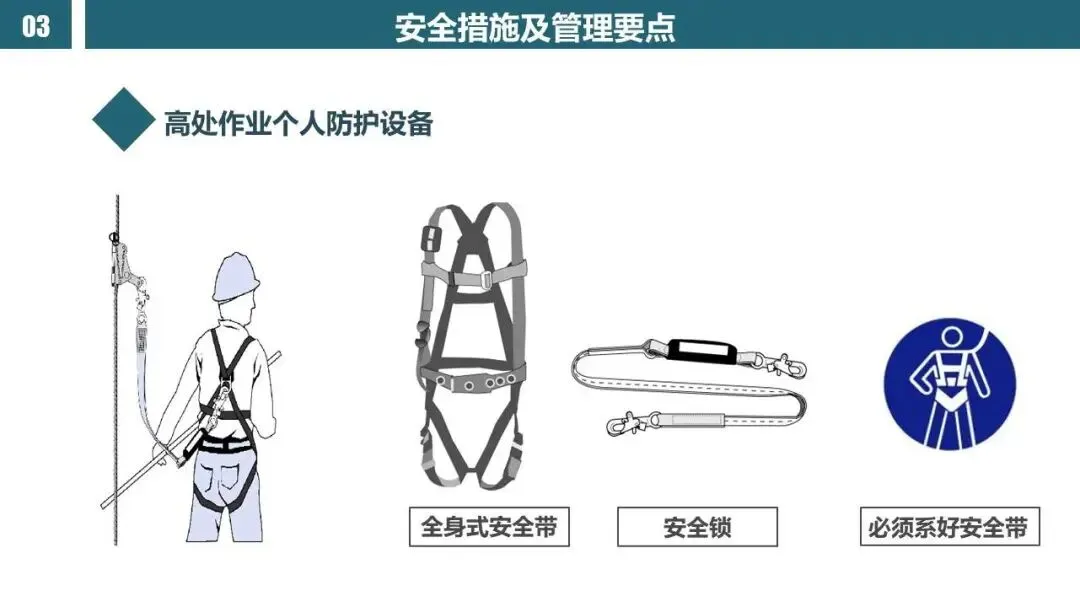

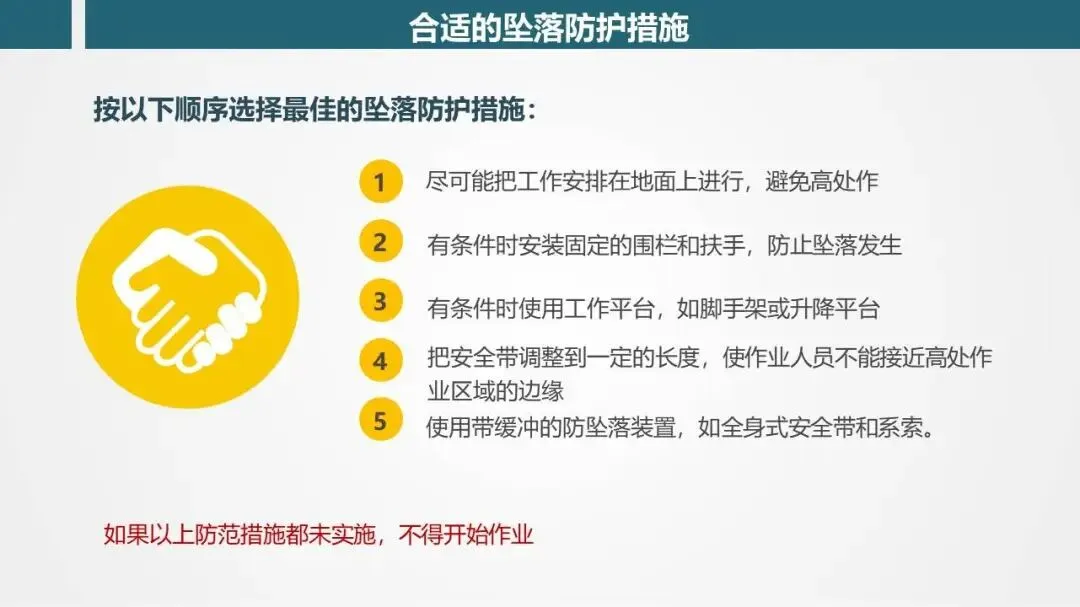

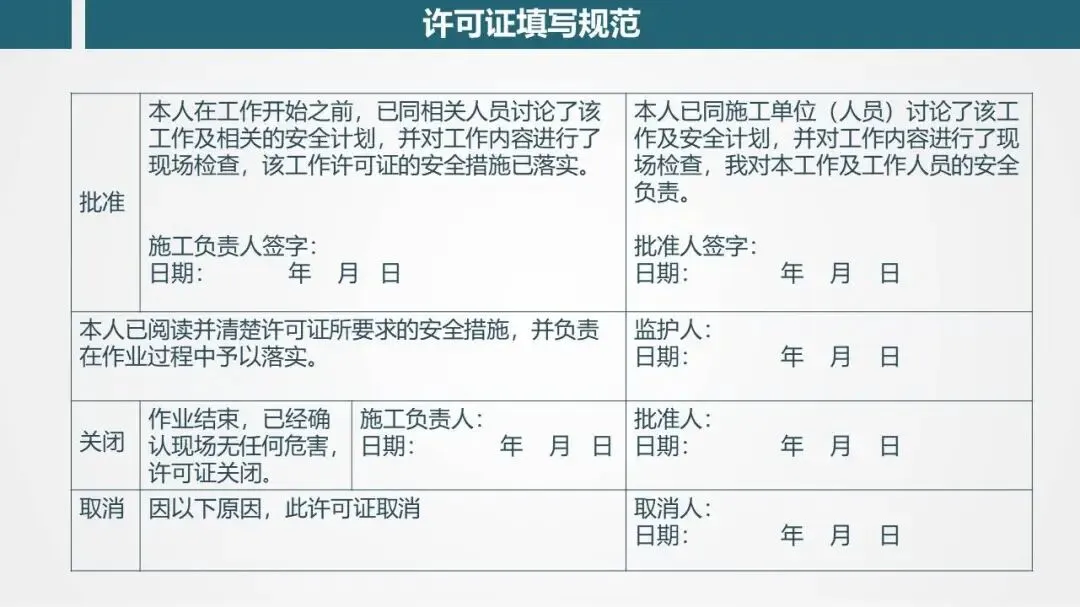

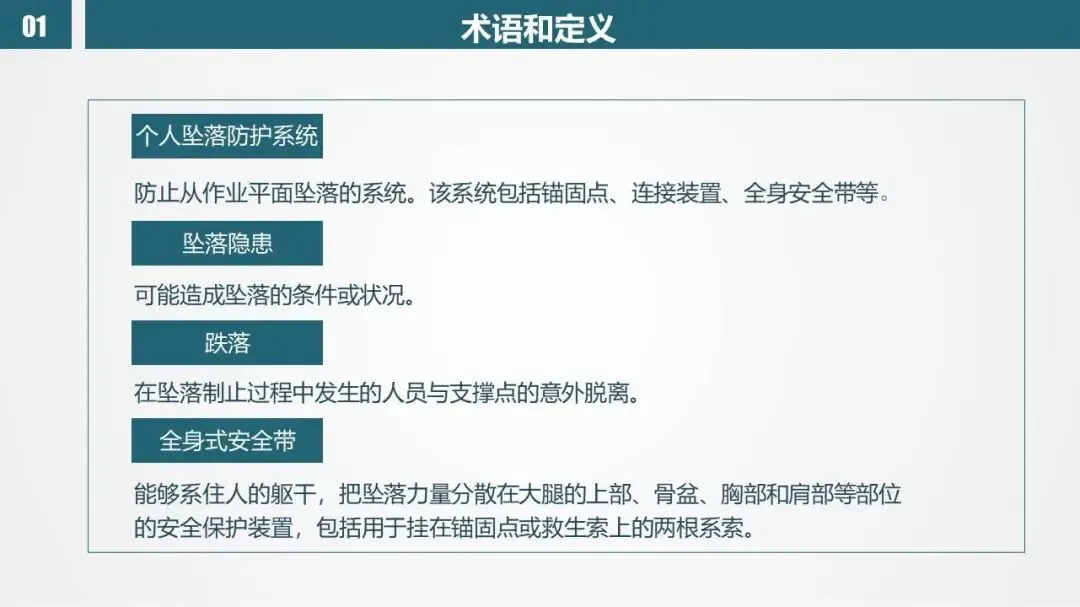

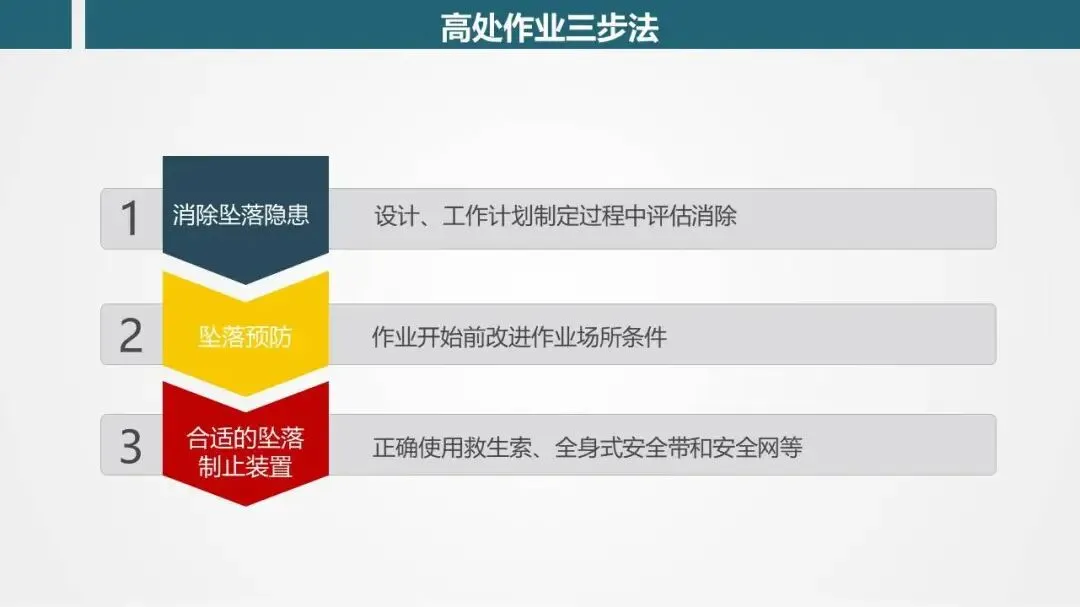

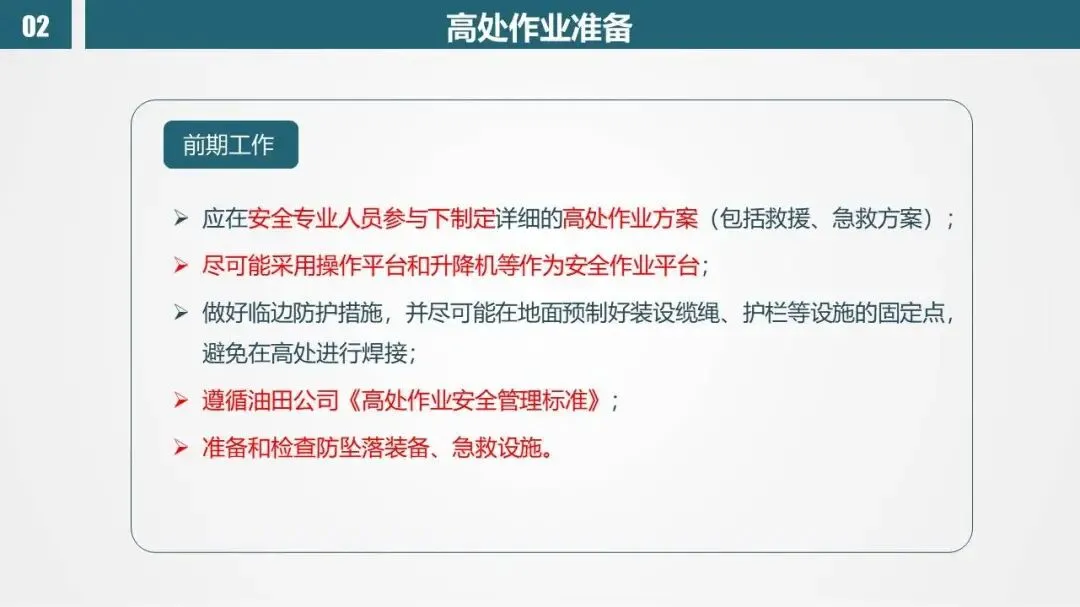

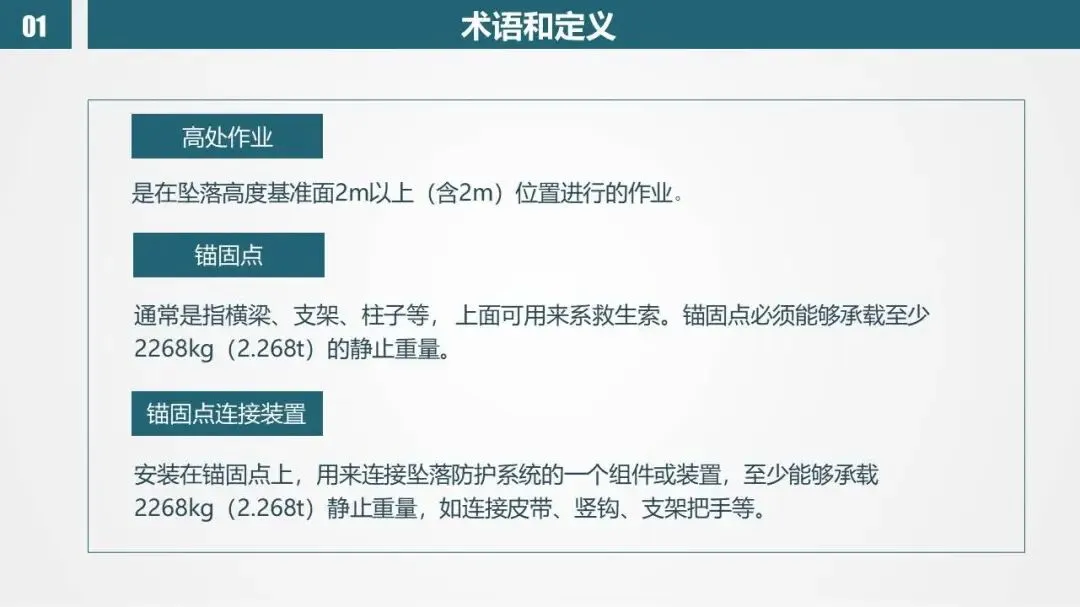

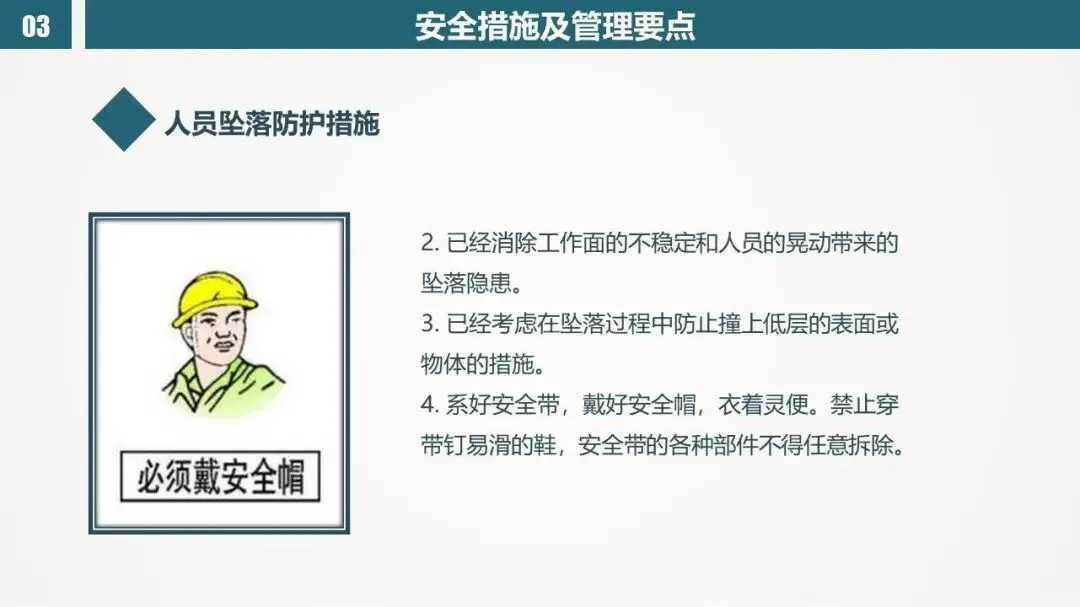

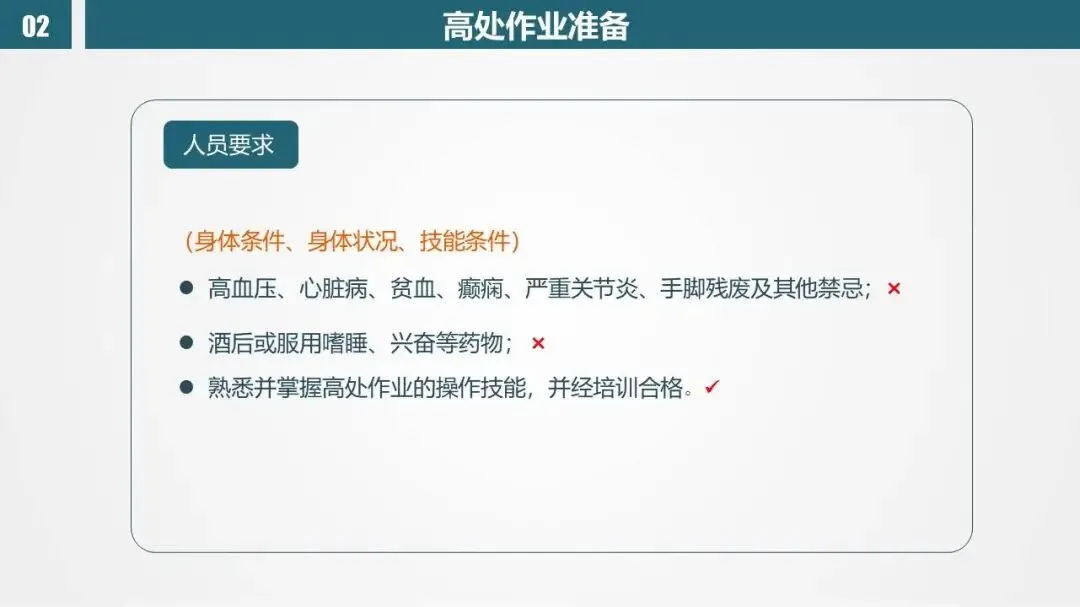

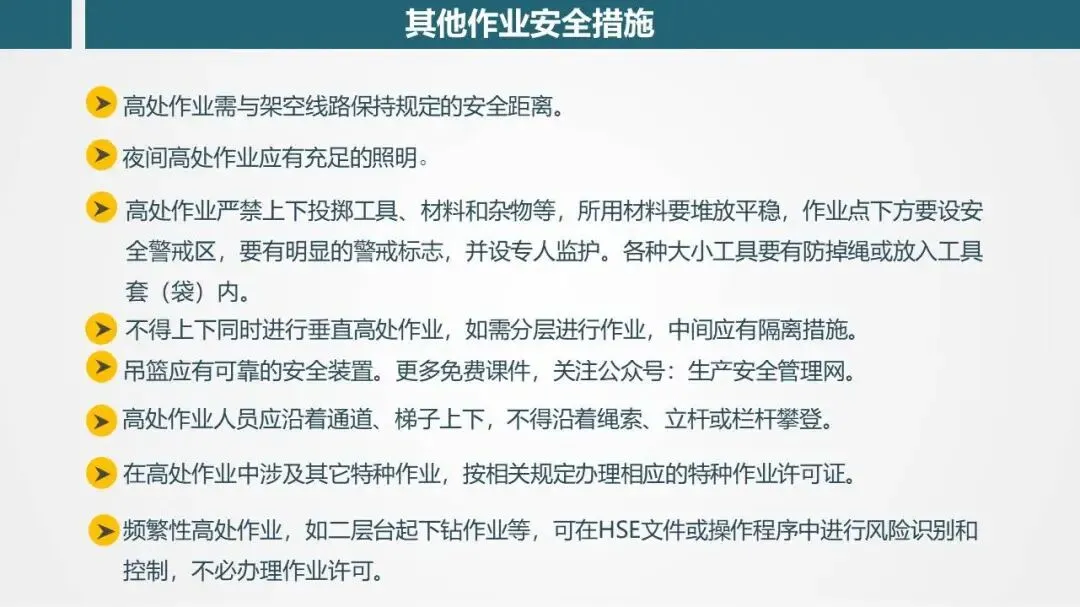

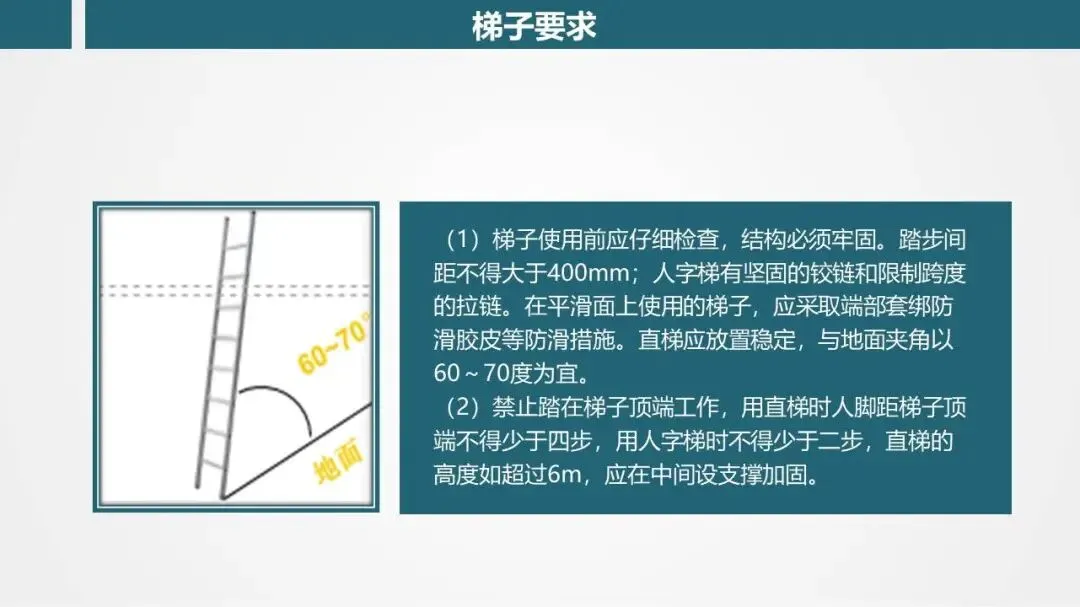

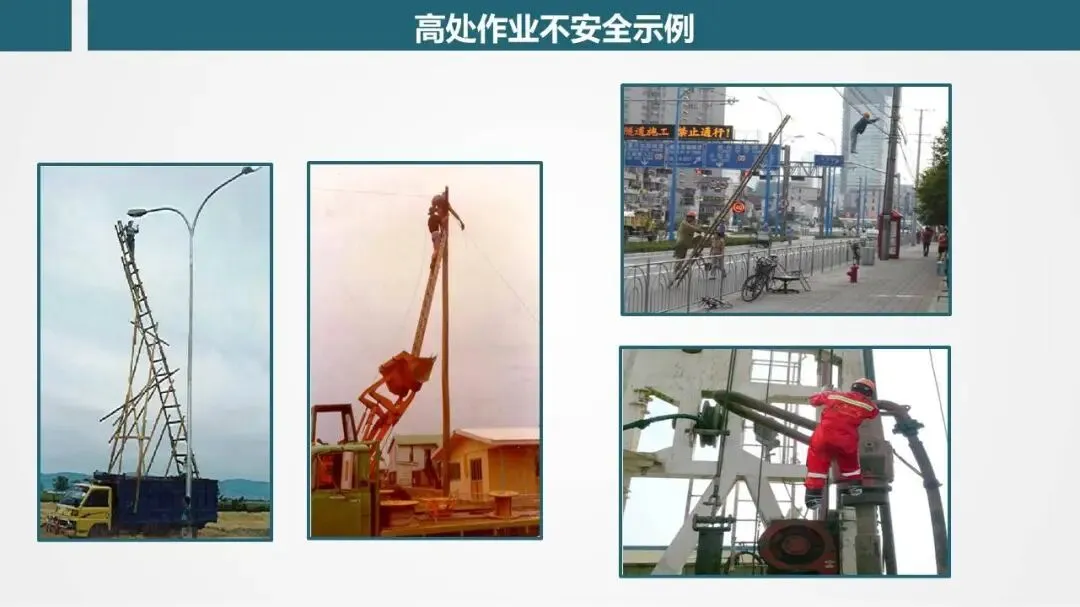

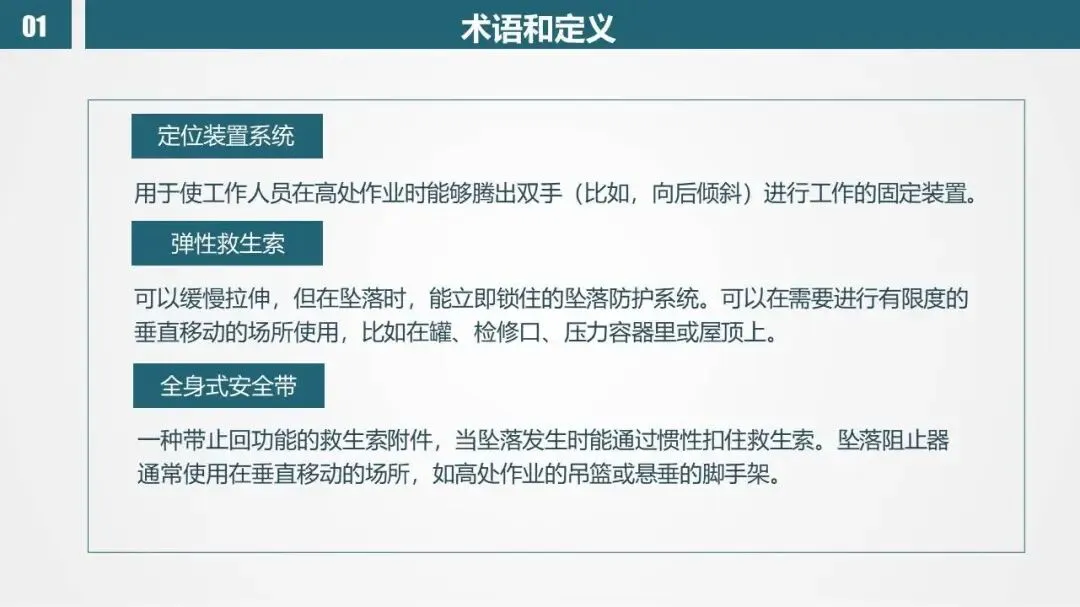

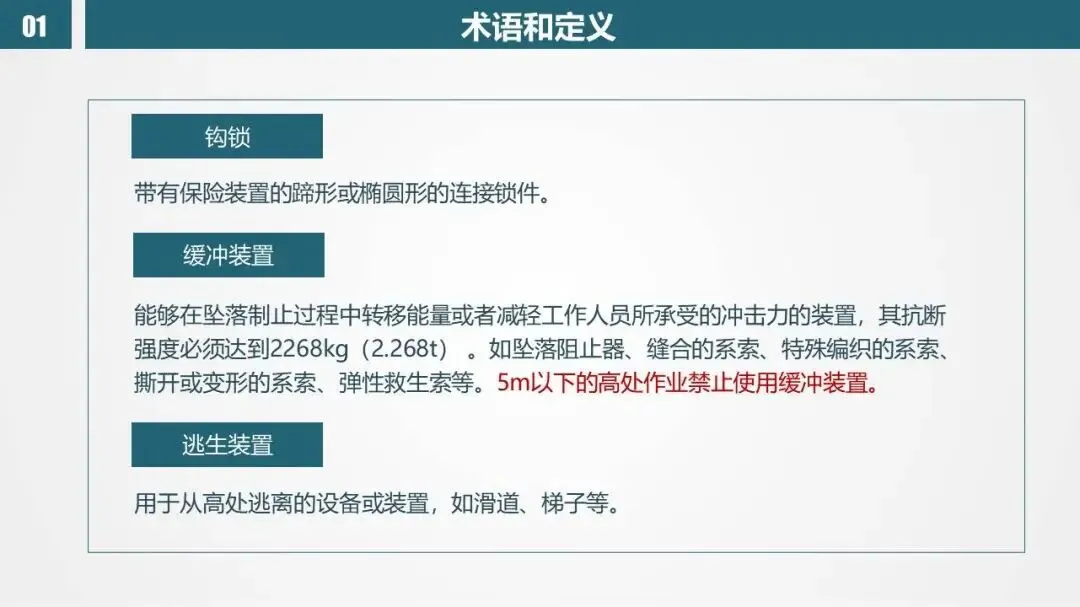

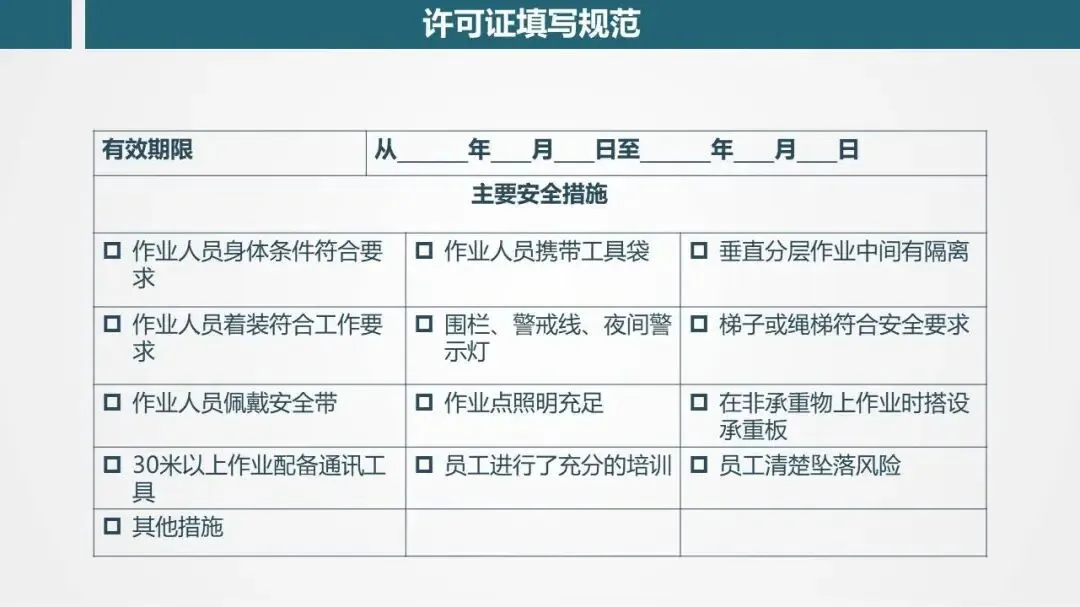

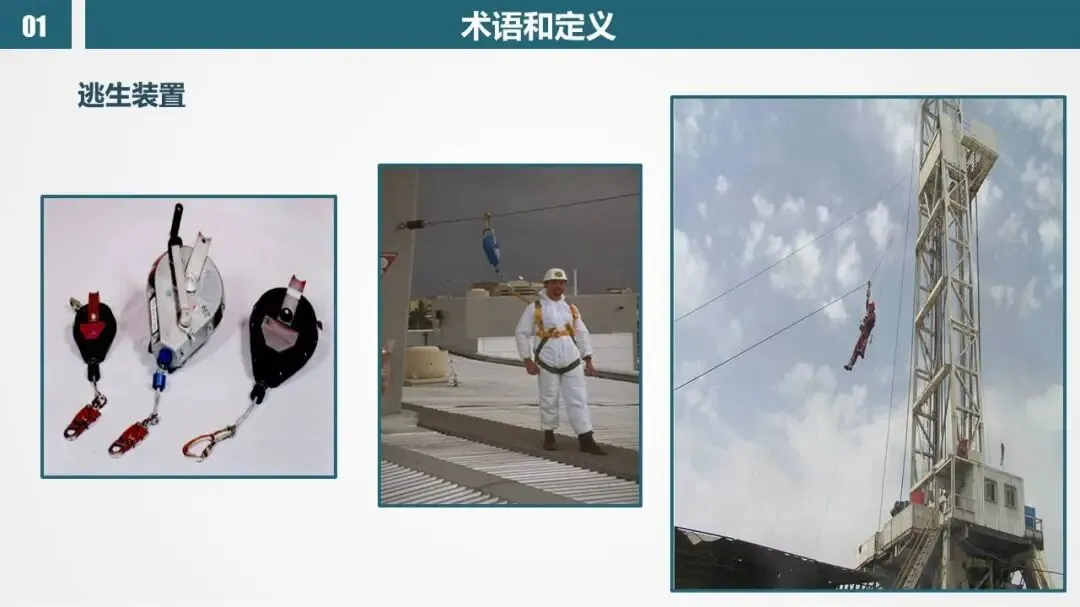

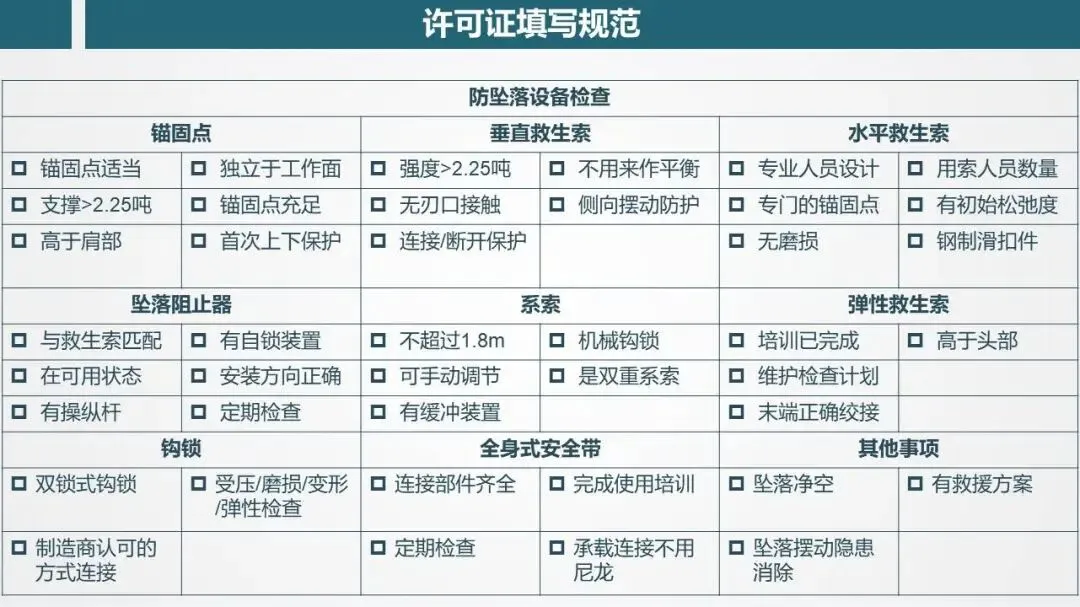

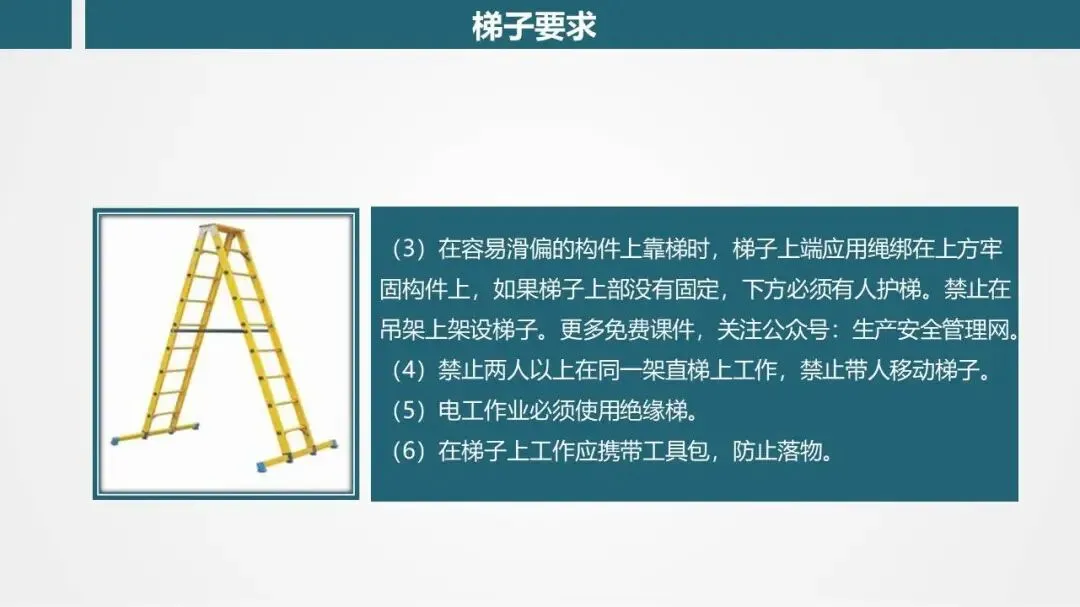

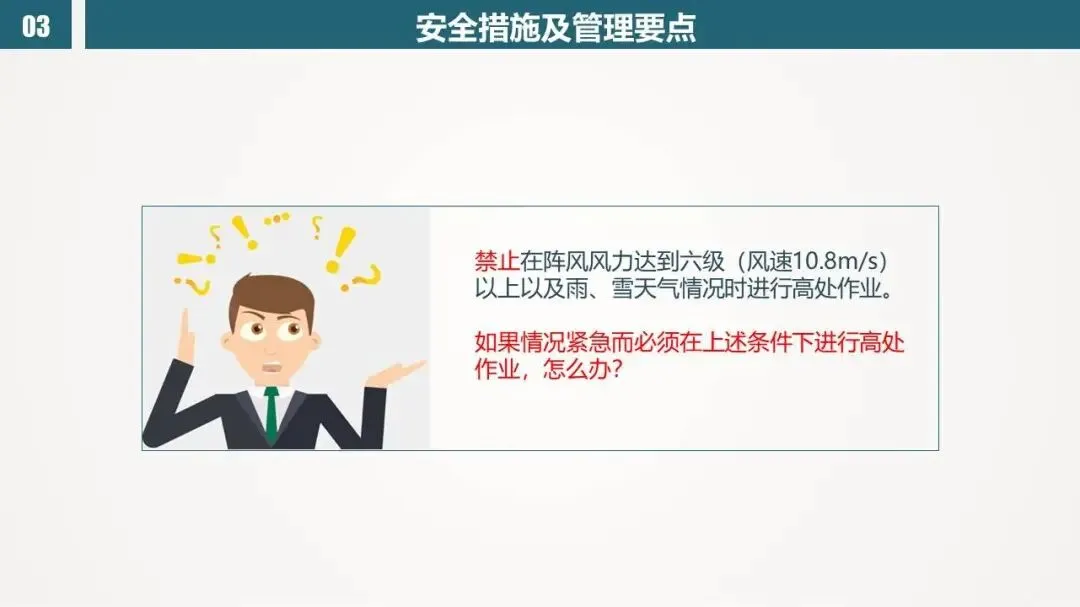

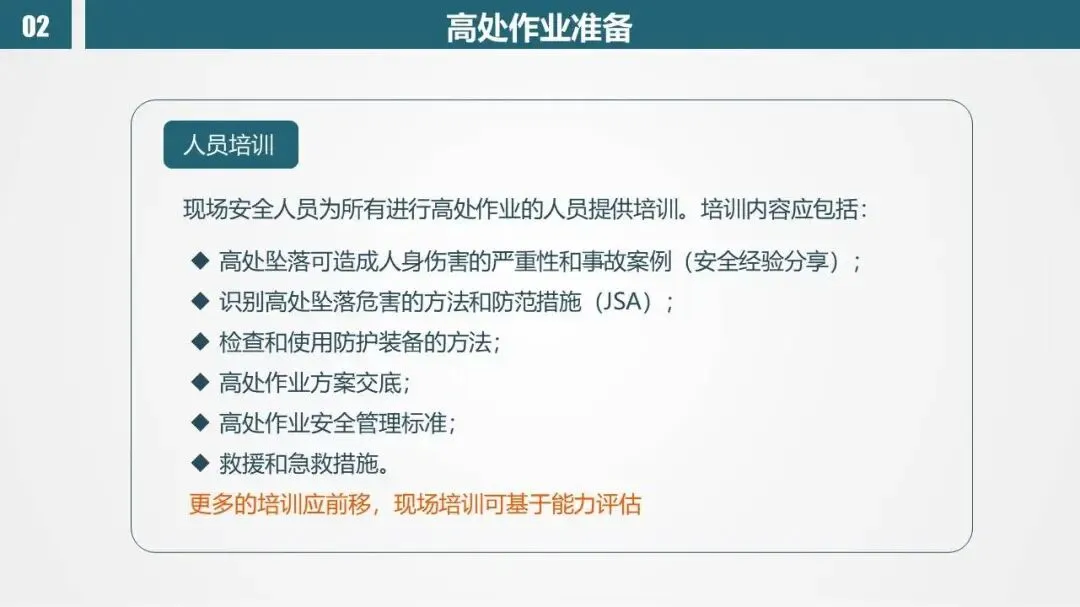

【课件】高处作业管理实践培训丨29页.pptx导读 今天把“怎么防、怎么查、怎么救”高处作业讲透了,必看👇 ✅ 先搞懂3个核心术语: 锚固点:必须能扛住2268kg(约2.3吨)重量,焊在梁柱上,别系在暖气管、脚手架横杆上! 全身式安全带:力分散在胸、背、腿,严禁用“一字型腰带”或绳子捆腰代替! 缓冲装置:5m以下作业禁用(坠落距离不够,反而勒伤),5m以上必须配! ✅ 作业前3件事必须做: 查人:高血压、心脏病、癫痫患者禁入,酒后/服药嗜睡者不许上; 培训:会用JSA分析风险、会检查装备、懂急救,不然不许开工; 方案:优先用升降平台/脚手架,非要临边作业必须提前装护栏、固定点,别在高处焊! ✅ 防坠“三步法”直接抄: 消隐患:能地面干的活别上高,比如预制管线、装缆绳; 防坠落:装固定围栏扶手,安全带高挂低用(系点高于肩膀),严禁挂在尖锐棱角上; 备装备:用防坠器、安全网兜底,梯子“直梯留四步、人字梯留二步”,禁止两人同爬! ✅ 紧急情况硬规定: 六级风(树枝摇晃、旗子飘展)、下雨下雪立即停工!非要干?必须升级防护:加防滑鞋、设防风绳、专人监护! 最后附高处作业许可证模板,28项检查条目(人员资质、装备完好、警戒区设置等),施工负责人、批准人、监护人三方签字才能开工,作业结束当场关闭~
