培训主题:SMED 快速换模基本概念与落地实操
编制小组:快速换模小组
适用对象:生产管理人员、设备操作员、班组长、工艺技术员、现场改善专员
培训目标:掌握 SMED 快速换模核心逻辑、区分内外换模作业、学会六步实施法,结合现场案例落地改善,大幅缩减设备换模时间,降本增效、减少库存浪费
前言
在制造企业日常生产运营中,产品换型、模具更换、设备调试是高频作业。很多工厂长期存在换模时间长、设备停机久、生产效率低等问题。为了减少换模频次,企业往往选择盲目加大生产批量,直接造成大量在制品库存,占用场地、资金,还会掩盖生产中的各类问题。

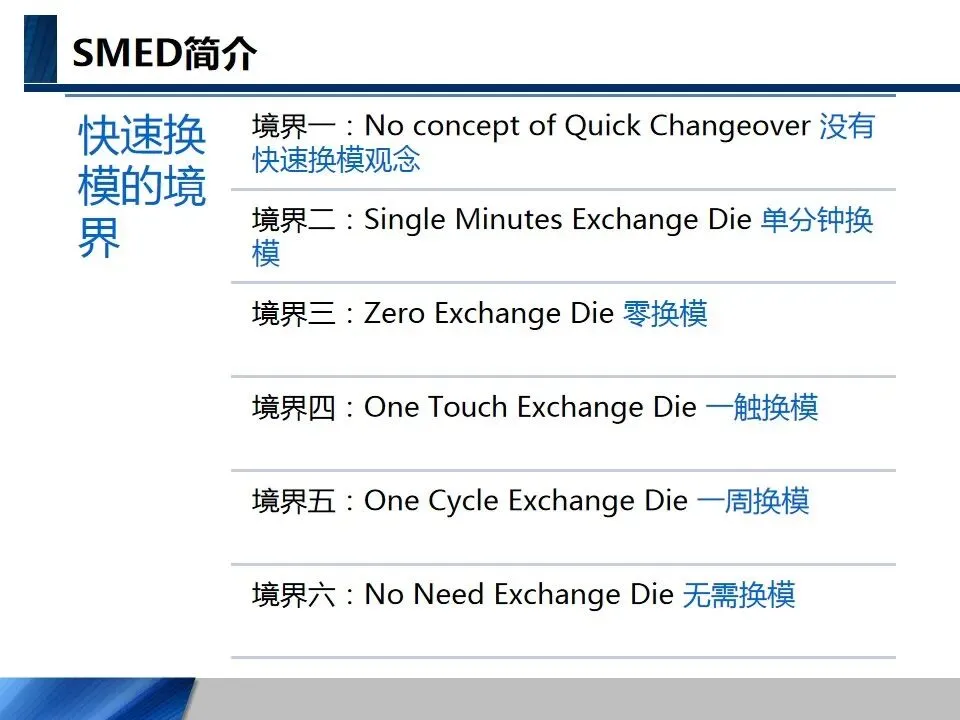

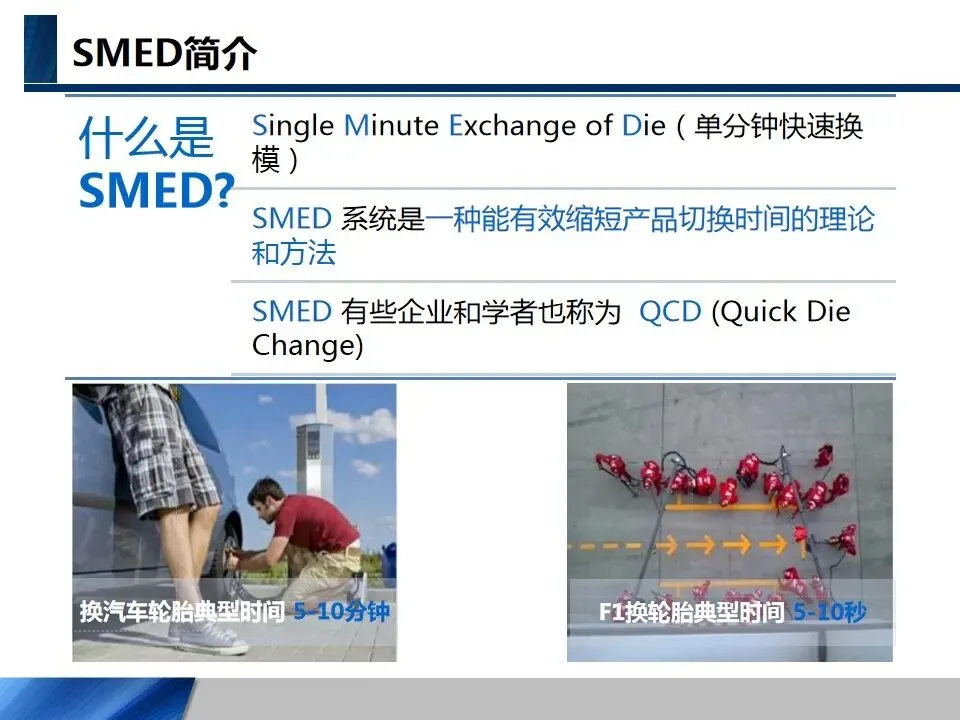

SMED 快速换模(六十秒即时换模)是精益生产中核心改善工具之一,由日本工业工程专家新乡重夫创立,在丰田、雅马哈、马自达、日立等知名制造企业落地并取得显著成效。本次培训结合理论、现状分析、真实案例、实操步骤,全面讲解 SMED 体系,帮助大家吃透概念、掌握方法、落地改善。
1、SMED 创始人与起源

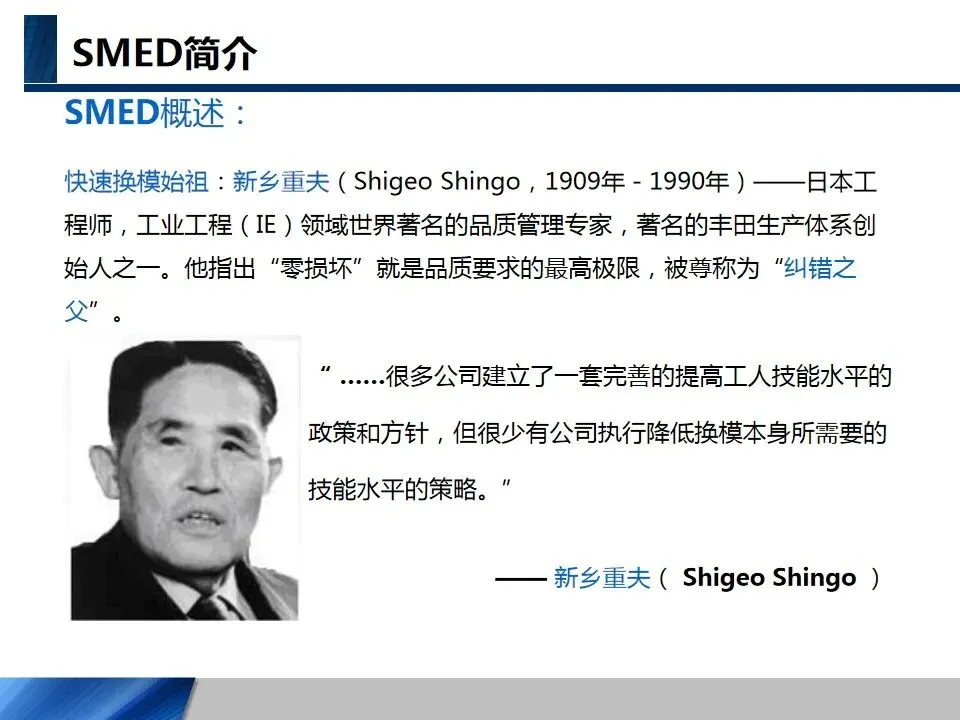

SMED 快速换模的创始人是新乡重夫(Shigeo Shingo,1909-1990),日本顶尖工业工程(IE)专家、品质管理大师,也是丰田生产体系核心创始人之一,业内尊称其为 “纠错之父”。他提出 “零损坏是品质管理的最高目标”,深耕现场改善数十年,聚焦生产切换、作业优化、浪费消除等领域。
新乡重夫曾提出一段直击行业痛点的观点:很多企业都在想方设法提升员工操作技能,却极少有企业愿意优化换模作业本身,降低换模工作的操作难度与耗时。这也是传统制造企业换模效率低下的核心根源之一。

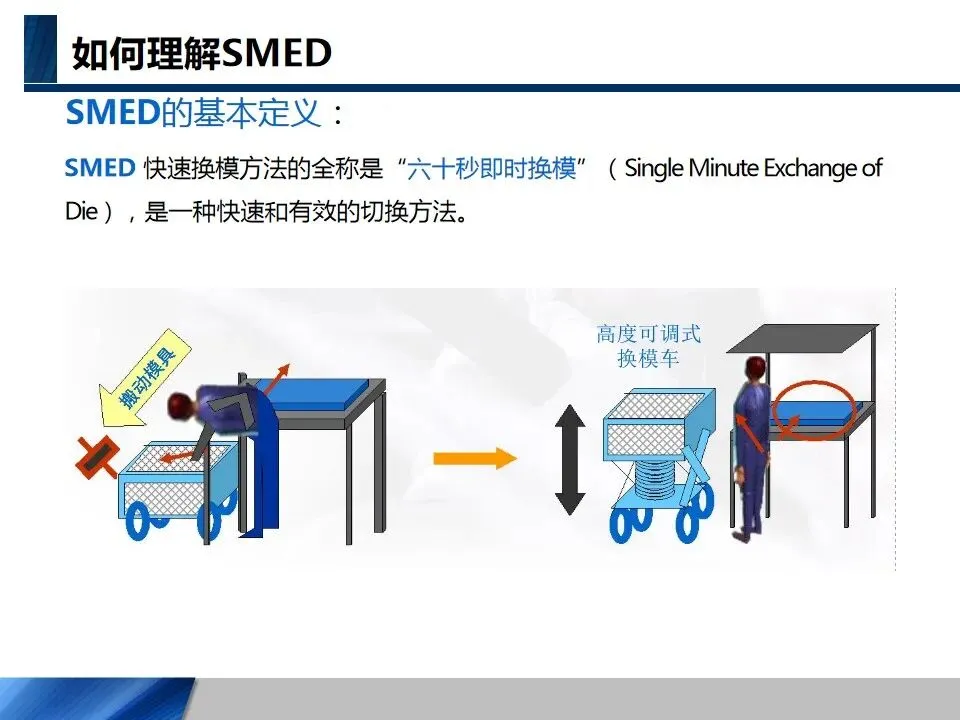

SMED 全称是Single Minute Exchange of Die,直译即为“六十秒即时换模”,通俗来讲,就是通过标准化、流程优化、工具改良、作业重构等方式,把设备产品切换、模具更换的时间压缩到分钟级,实现快速换型、快速调试。它并非单纯依赖员工熟练度,而是一套可复制、可标准化、全员可落地的现场改善体系。
2、SMED 核心定位
在精益生产体系中,一切不产生价值的动作和时间都定义为“浪费”。设备换模、停机调试属于典型的生产停滞浪费。SMED 的核心使命,就是消除换模过程中的无效时间、冗余动作、重复调整,最大化压缩设备非生产停机时长,让设备有效生产时间占比大幅提升。
在导入 SMED 之前,绝大多数制造企业都沿用传统换模模式,作业流程杂乱、分工模糊、动作冗余,不仅换模耗时久,还衍生出一系列连锁问题。本章节全面拆解传统换模的作业步骤、时间分布、核心弊端。

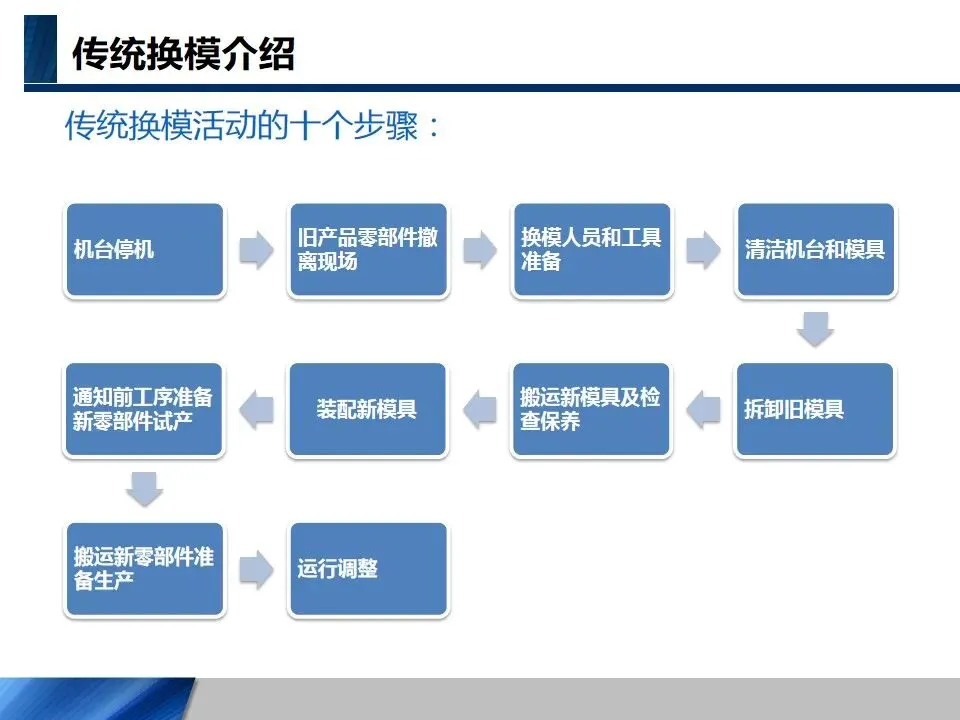

1、传统换模十大基础步骤
结合冲压、注塑、机加工、压铸等主流制造工序,传统换模作业整体分为十个连贯步骤,全程伴随大量无效动作:
1.接到换模指令,操作员开始准备工具、配件;
2.停机,确认当前批次产品收尾完成;
3.拆卸当前使用的模具、工装夹具;
4.搬运旧模具至存放区域;
5.寻找、搬运新模具至设备旁;
6.安装新模具、配套夹具与零部件;
7.初步定位、固定模具与紧固件;
8.人工测量、校准设备参数、模具位置;
9.开机试产,反复调整参数、模具精度;
10.确认首件产品合格,清理现场,正式投产。
整套流程依靠员工经验操作,无统一标准,不同员工、不同班次的换模时长差距极大。
2、传统换模时间占比拆解
我们将传统换模总耗时拆分为四大板块,结合现场数据统计,各环节时间占比如下:
1.拆装模具:占比 5%。单纯拆卸、安装模具本体的动作耗时最短,并非主要耗时点;
2.测量、设置和校正:占比 15%。包含尺寸测量、设备参数初步设定、模具位置校正等动作;

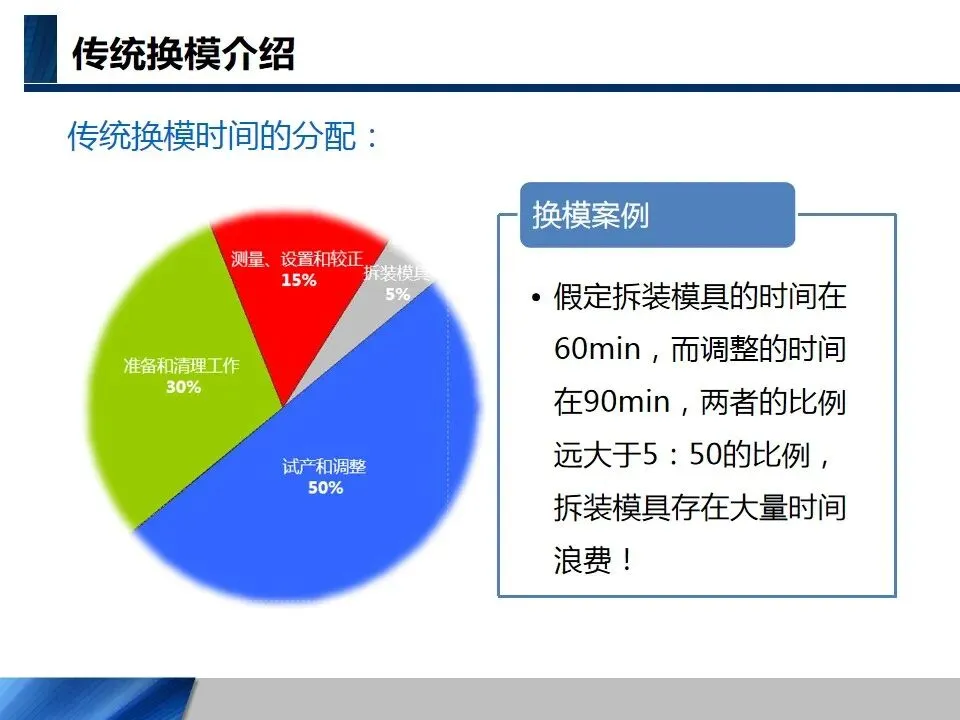

3.准备和清理工作:占比 30%。涵盖工具寻找、模具搬运、现场杂物清理、配件整理等内容;
4.试产和反复调整:占比 50%。这是传统换模耗时最长的环节,多次试机、反复微调参数、修正模具位置,甚至出现多次不良品,不断返工调试。
从数据可以清晰看出:传统换模一半以上时间都浪费在反复试产与调整上,准备、搬运、找工具等辅助工作也占据近三分之一时间,有效拆装作业占比极低。

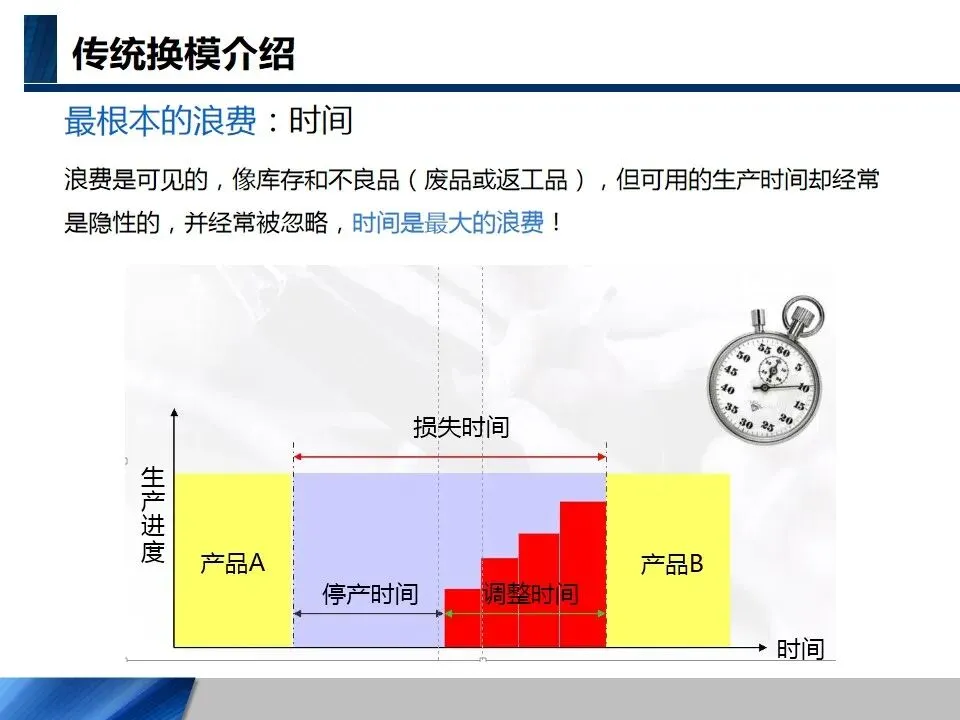

3、传统换模的核心问题:时间浪费
制造现场中,库存、不良品、多余搬运等浪费肉眼可见,但生产时间的隐性浪费最容易被管理者忽视。换模导致的设备停机,是工厂最严重的时间浪费之一。
当设备处于换模、调整阶段时,机器停止产出、人员闲置、能耗持续消耗,生产进度被迫中断。如果一条产线、一台核心设备频繁长时长换模,会直接拉低整条生产线的产能、交付效率。很多企业管理者对此习以为常,默认“换模本来就需要很久”,没有意识到这部分时间完全可以通过改善大幅压缩。
4、传统换模耗时久的两大根本原因

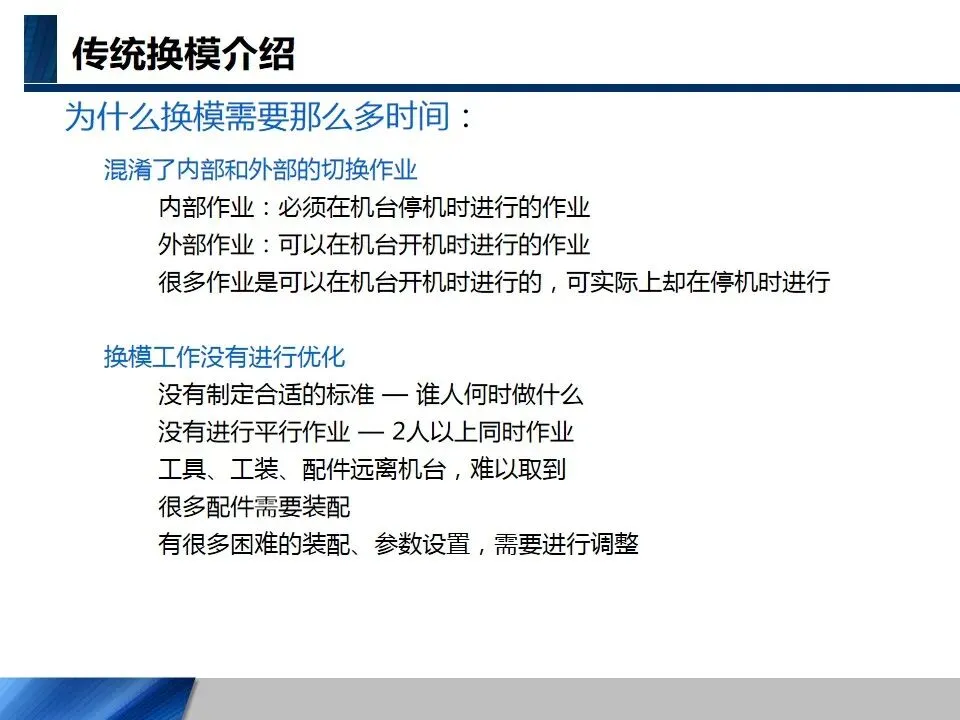

1)混淆内部作业与外部作业
这是传统换模最核心的问题,也是 SMED 改善的首要突破口。我们先明确两个基础概念:
•内部作业(内换模):必须在设备完全停机状态下才能开展的作业,比如拆卸旧模具、安装新模具、设备停机调试、首件确认等;
•外部作业(外换模):设备正常开机生产时就可以同步完成的作业,比如提前准备工具、搬运新模具、清理旧模具、整理配件、核对作业文件等。
在传统模式下,大量本该在设备运行时完成的外部作业,全部被放到停机后操作。设备一边停机等待,员工一边慢悠悠找工具、搬模具、整理配件,停机时间被无限拉长。内外作业边界模糊,是换模效率低下的关键。

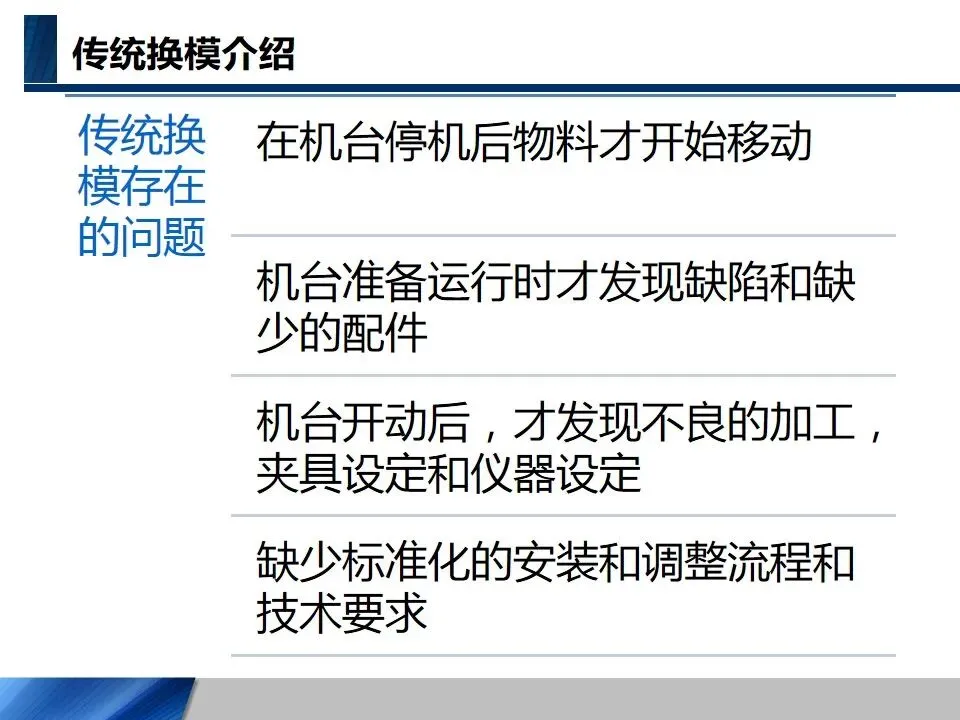

2)换模作业未做标准化优化

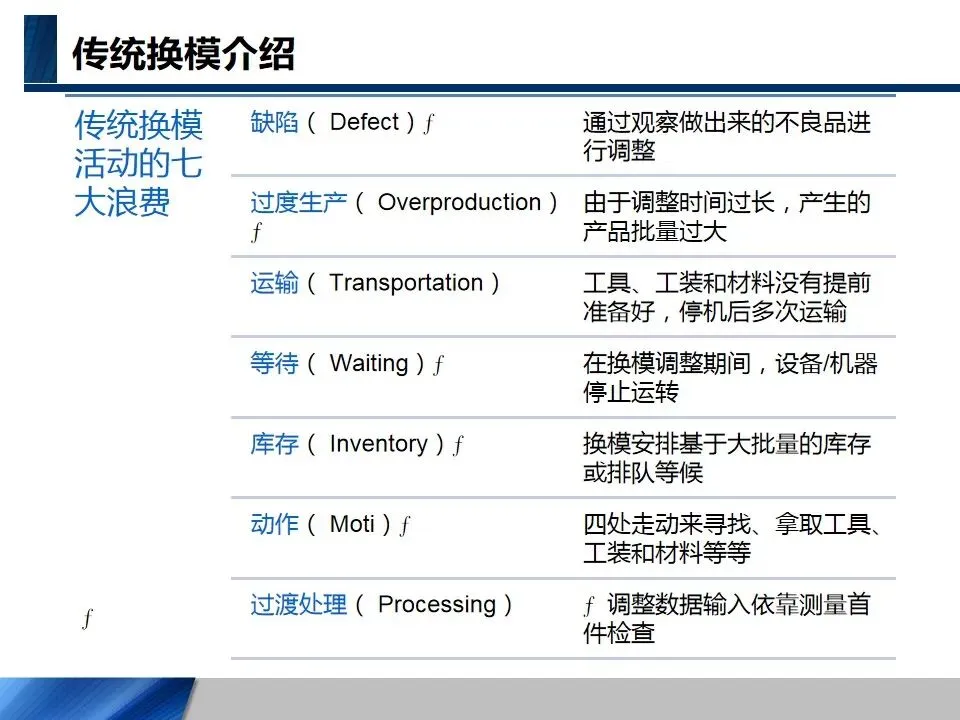

除了内外作业混淆,传统换模在流程、工具、人员、布局上全面缺失优化,具体体现在五点:第一,无标准化作业文件。没有明确规定“谁来做、什么时候做、做什么、怎么做”,全靠老员工经验,新人上手慢,作业动作不统一;第二,无平行作业。换模大多由单人操作,多名人员无法分工协作,大量时间被白白消耗;第三,物料、工具布局不合理。工装、配件、工具远离设备机台,操作人员需要来回走动、往返搬运,增加多余移动时间;第四,配件装配繁琐:模具、夹具零部件零散,每次换模都需要现场组装,增加装配时长;第五,调整难度大:模具定位、设备参数没有预设标准,每次换模都需要反复微调,试产次数多。
面对换模时间长的问题,很多企业会选择加大生产批量、减少换模次数,看似解决了表面问题,实则引发更多管理隐患。本章节结合真实财务案例、行业标杆数据,讲解推行 SMED 的必要性,对比传统方案与精益方案的优劣。
1、传统应对方式:盲目加大批量,库存掩盖问题
部分管理人员认为:既然换模耗时久,那就少换几次模,一次性多生产产品。这种做法会直接导致成品、在制品库存暴涨。
库存是生产中最大的“隐形杀手”:大量库存占用车间场地、积压企业流动资金,产品长期存放还会出现锈蚀、老化、磕碰不良,增加仓储管理成本。同时,高库存会掩盖设备故障、品质缺陷、生产节拍不均等各类现场问题,让管理者无法发现生产短板。简单来说:用库存换取换模时间,是饮鸩止渴的管理方式。
2、实战财务案例:换模时间对利润的影响

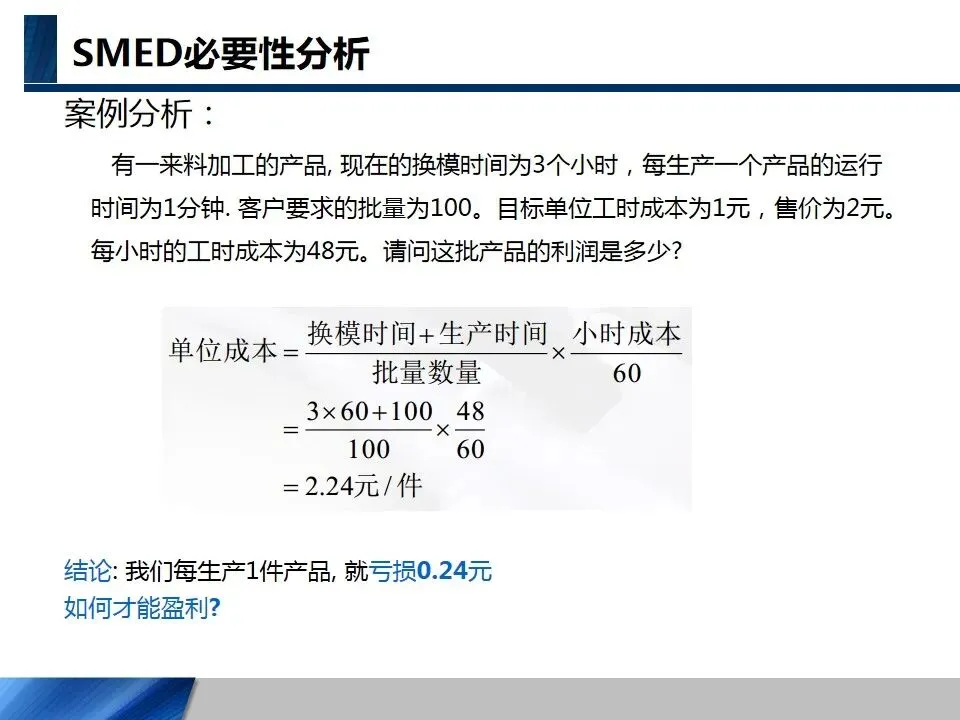

为了让大家直观理解换模时间的经济价值,我们结合来料加工产品做完整利润测算,所有数据均来自制造企业真实现场。
基础已知条件
1.产品当前换模时间:3 小时 / 次;
2.单件产品生产运行时间:1 分钟 / 件;
3.客户要求单次生产批量:100 件;
4.工厂每小时工时成本:48 元;
5.产品单件售价:2 元。
第一步:计算原有模式下单件成本与利润
计算公式:单件单位成本 =(换模总工时成本 + 生产总工时成本)÷ 生产批量
总工时 = 换模时间 + 生产时间 = 3×60 + 100 = 280 分钟总工时成本 = 280÷60×48 = 224 元单件成本 = 224 ÷ 100 = 2.24 元 / 件
产品单件售价为 2 元,单件利润 = 2 - 2.24 = -0.24 元 / 件
结论:按照当前 3 小时换模时间、100 件批量生产,企业每生产 1 件产品就亏损 0.24 元,生产越多,亏损越大。

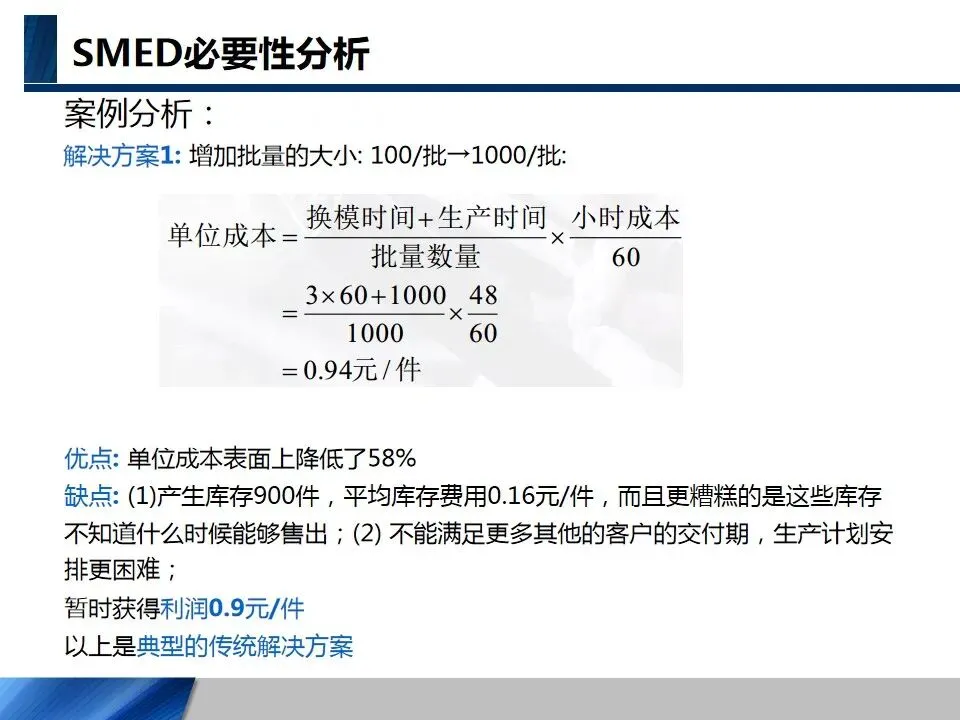

方案一:传统解法—— 扩大生产批量(批量提升至 1000 件)
这是大部分工厂的选择,依靠大批量摊薄换模固定成本。
总工时 = 3×60 + 1000 = 1180 分钟总工时成本 = 1180÷60×48 = 944 元单件成本 = 944 ÷ 1000 = 0.94 元 / 件单件利润 = 2 - 0.94 = 1.06 元 / 件
从账面来看,单件实现盈利,但该方案存在三大致命缺陷:

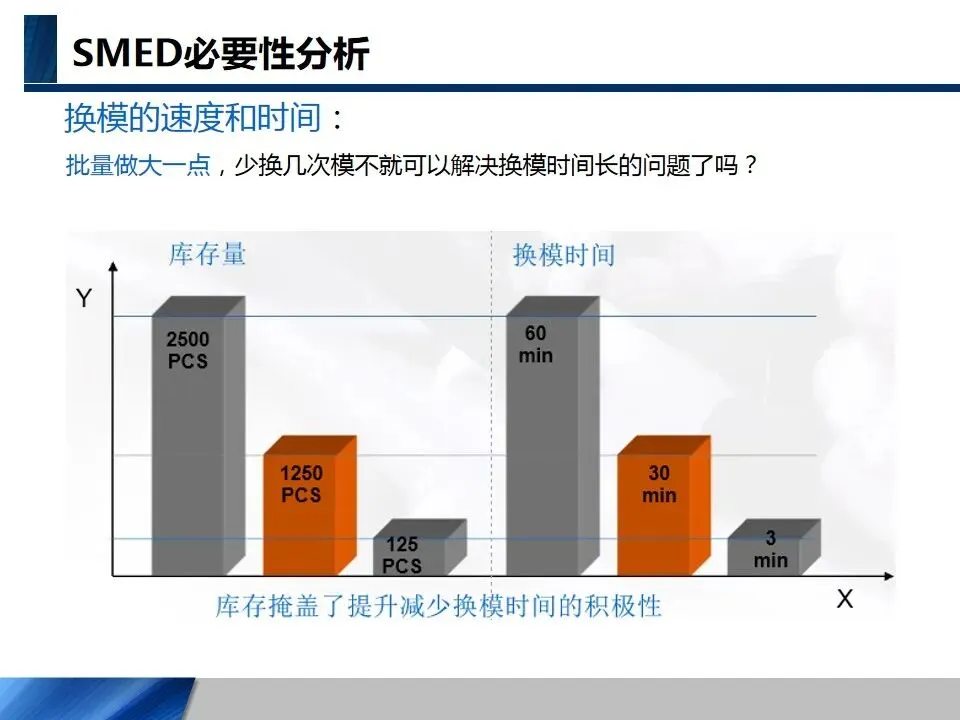

1.库存积压严重:客户仅需求 100 件,多生产 900 件形成库存,每件库存年均管理、仓储、损耗费用约 0.16 元,长期积压风险极高;
2.交付灵活性丧失:大批量生产占用设备,无法承接其他客户订单,生产计划僵化,交期无法保障;
3.问题持续被掩盖:依旧不解决换模效率低的核心问题,现场浪费长期存在。

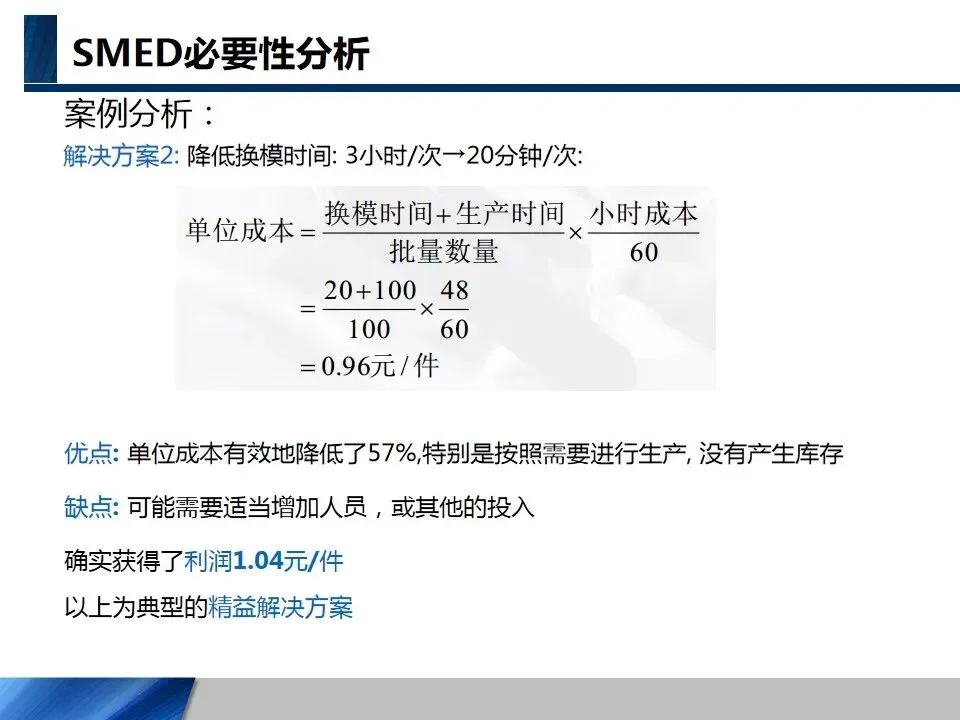

方案二:精益解法—— 导入 SMED,缩短换模时间(换模时间降至 20 分钟)
保持客户要求的 100 件小批量,仅通过 SMED 改善压缩换模时长,这是精益生产推荐的最优方案。
总工时 = 20 + 100 = 120 分钟总工时成本 = 120÷60×48 = 96 元单件成本 = 96 ÷ 100 = 0.96 元 / 件单件利润 = 2 - 0.96 = 1.04 元 / 件

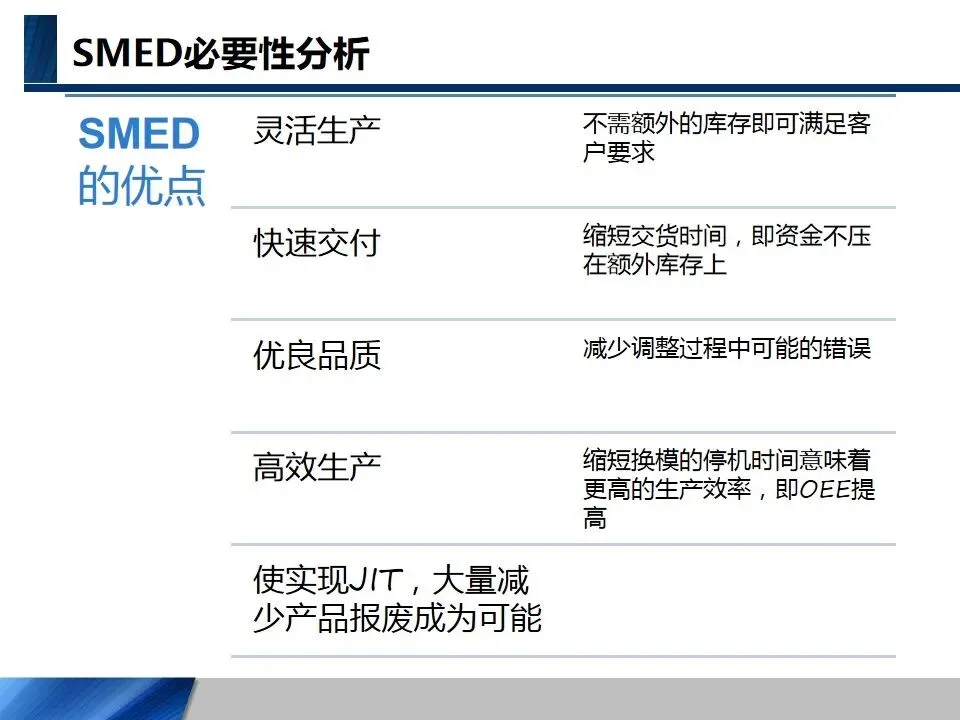

方案优势总结:
1.保持小批量生产,完全匹配客户需求,零额外库存,无仓储、产品损耗风险;
2.设备切换灵活,可快速响应多品种、小订单,生产计划排布更顺畅;
3.从根源消除换模浪费,提升设备综合效率,企业长期收益稳定;
4.唯一投入为流程优化、工具改良、人员培训,投入低、回报持久。
对比两个方案可以明确:扩大批量是治标不治本,推行 SMED 缩短换模时间,才是制造企业降本增效、灵活生产的核心出路。
3、行业标杆企业 SMED 改善成果

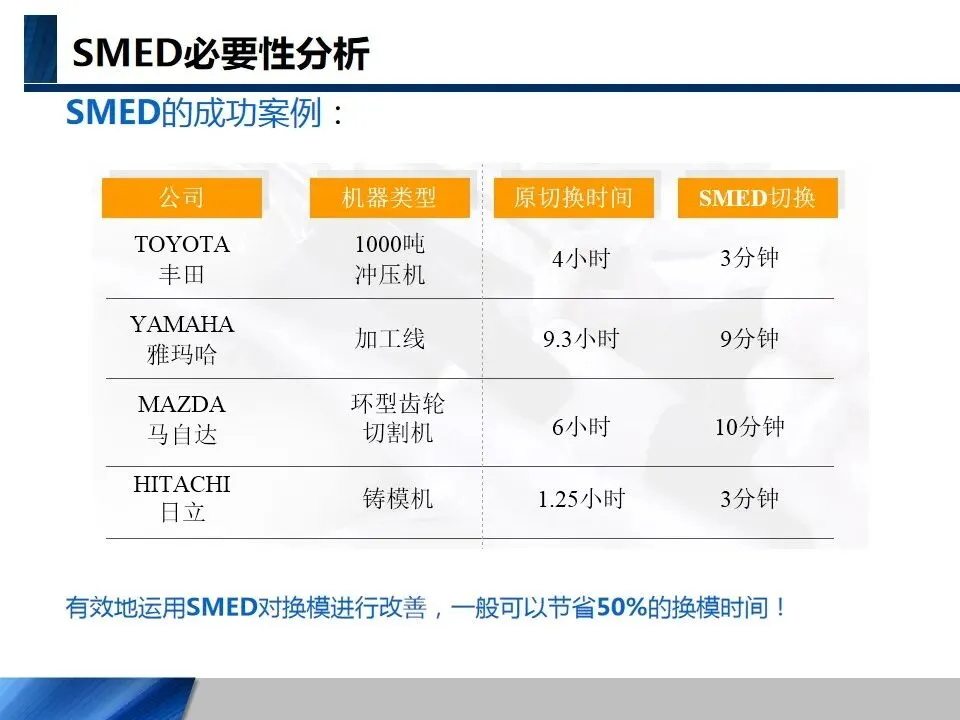

全球知名制造企业落地 SMED 后,换模时间均实现断崖式下降,平均可节省 50% 以上换模时长,标杆案例如下:
1.丰田:1000 吨冲压机,原换模 4 小时,改善后仅需 3 分钟;
2.雅马哈:环形齿轮加工线,原切换 9.3 小时,改善后 9 分钟;
3.马自达:切割机,原换模 6 小时,改善后 10 分钟;
4.日立:铸模机,原换模 1.25 小时,改善后 3 分钟。
以上案例充分证明,SMED 不是理论概念,而是经过全球头部制造企业验证、可落地、高回报的现场改善工具。
想要落地 SMED,必须吃透定义、分清内外作业、掌握五大核心法则,这是所有改善动作的基础。

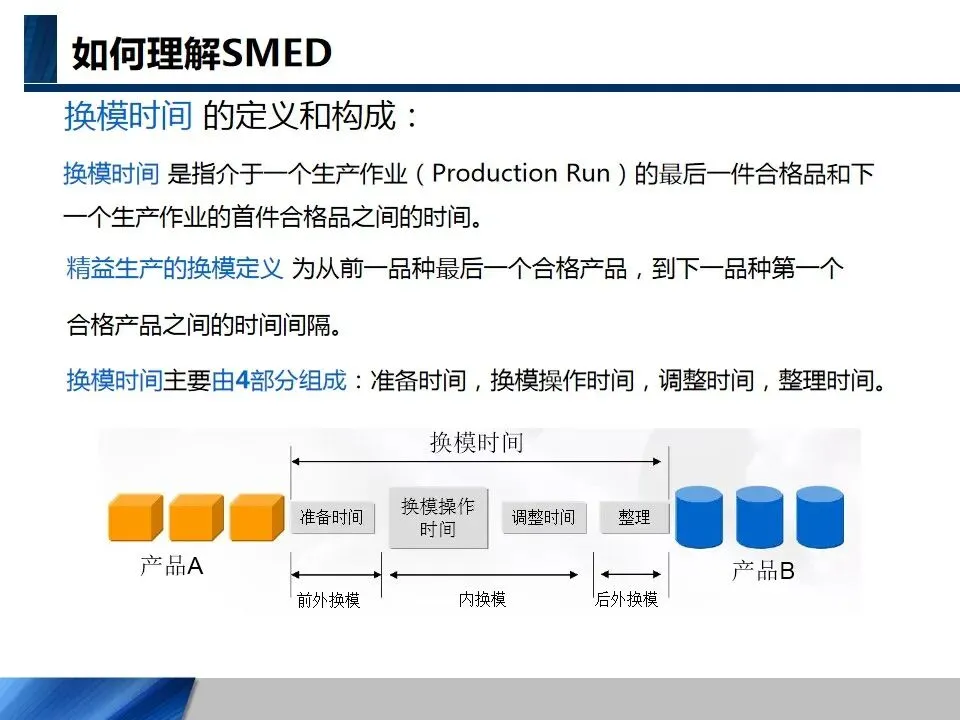

1、换模时间标准定义
精益生产中,换模时间有严格界定:从前一个产品批次的最后一件合格产品产出,到下一个产品批次第一件合格产品产出之间的全部时间间隔。

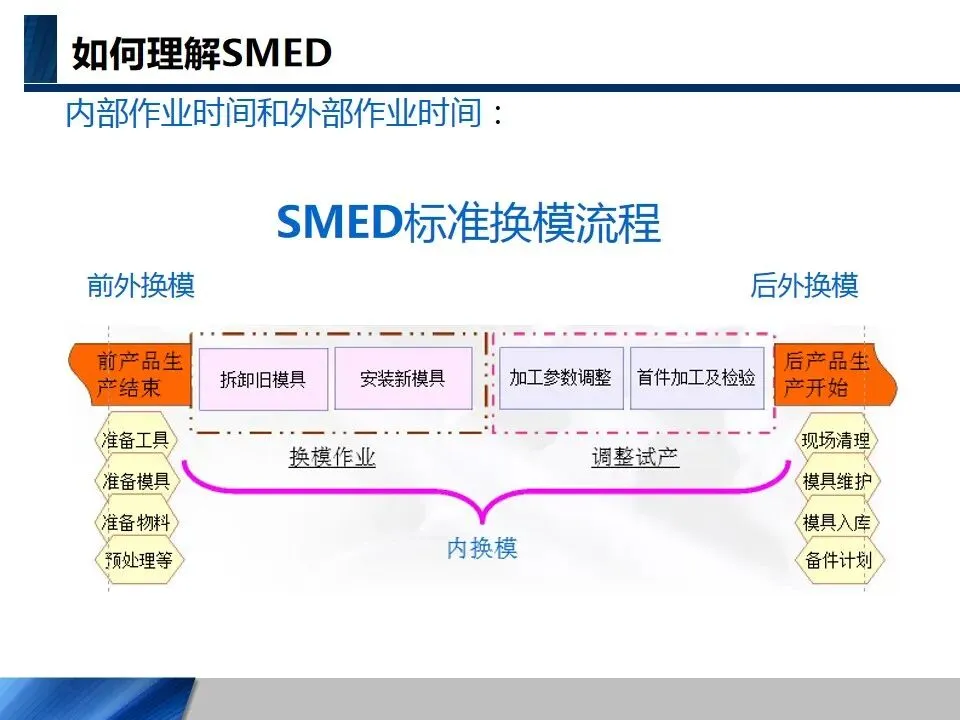

换模时间整体分为四大组成部分:准备时间、换模操作时间、设备与模具调整时间、现场整理时间。同时按照作业场景,划分为前外换模、内换模、后外换模三大阶段。

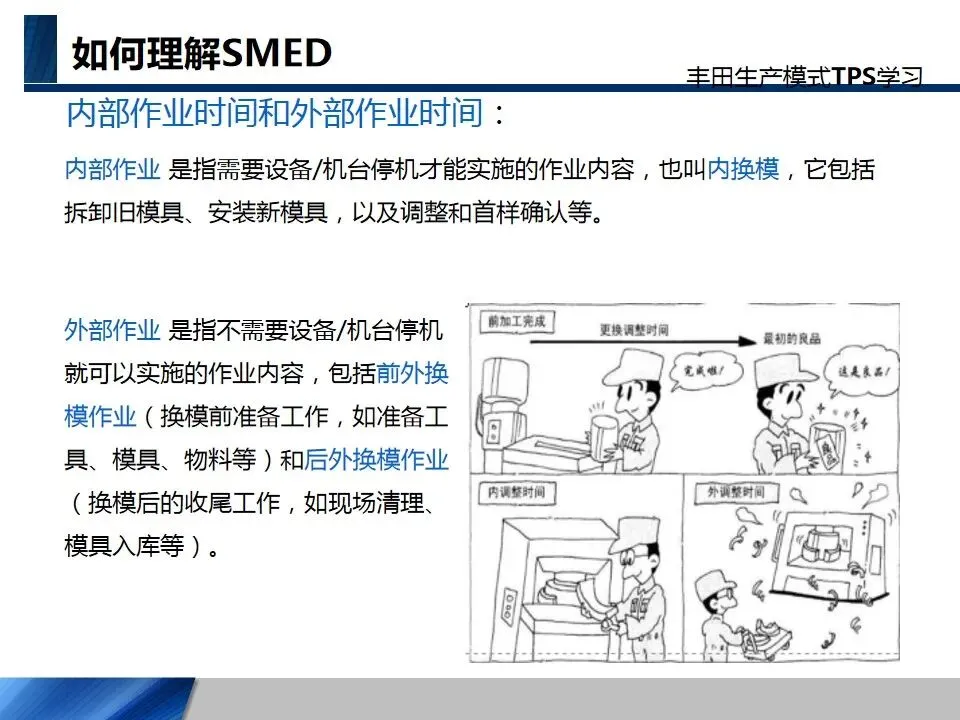

2、内部作业与外部作业详细解读
1.内部作业(内换模)必须停机操作,是设备停机时长的核心组成。包含:拆卸旧模具、安装新模具、模具定位、设备停机调试、首件产品检验确认等。内部作业时长,直接决定设备停机多久。
2.外部作业(外换模)设备正常生产时即可同步完成,分为两类:
•前外换模:换模正式开始前的准备工作,比如提前备好新模具、专用工具、配件、作业指导书,提前清洁、预热模具等;
•后外换模:换模完成后的收尾工作,比如旧模具搬运入库、现场清理、工具归位、物料整理等。
SMED 改善的核心逻辑:最大化压缩内部作业时间,把能转移的作业全部转为外部作业,让设备停机时间降到最低。
3、SMED 五大核心实操法则
结合现场作业特点,总结出五大落地法则,覆盖流程、动作、工具、人员、调试全维度。
法则一:事前准备,内外分离

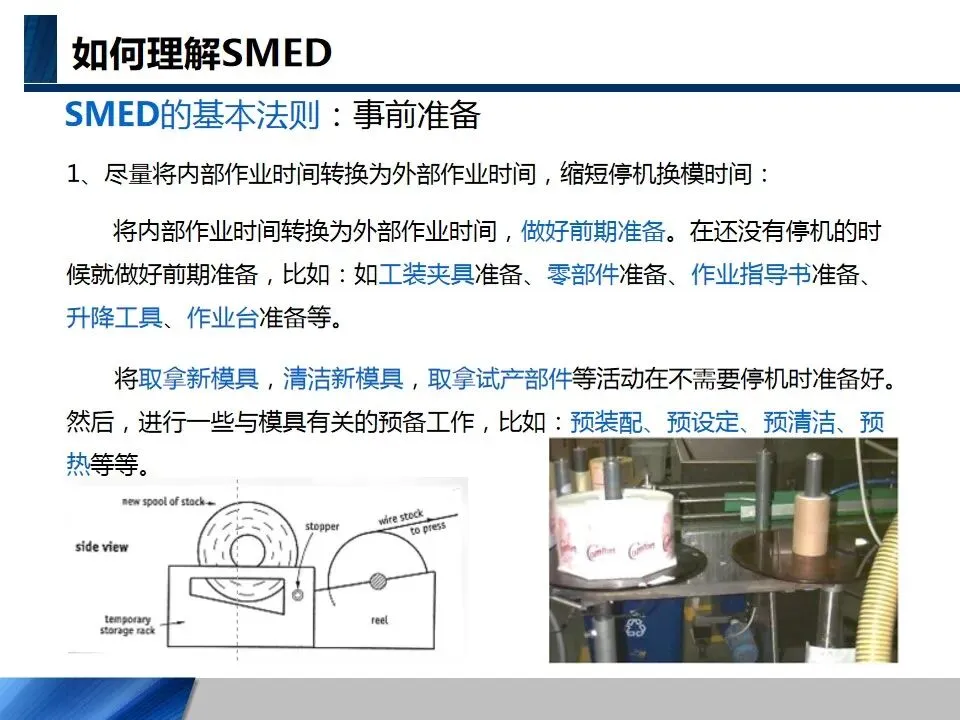

这是 SMED 第一原则。核心要求:在设备运行阶段,完成所有可前置的准备工作。具体动作:提前备好工装夹具、零部件、作业文件、搬运工具;提前完成新模具清洁、预装配、预热、参数预设定;旧模具的清洁、拆解也尽量在设备生产时完成。从源头减少停机后的作业量。

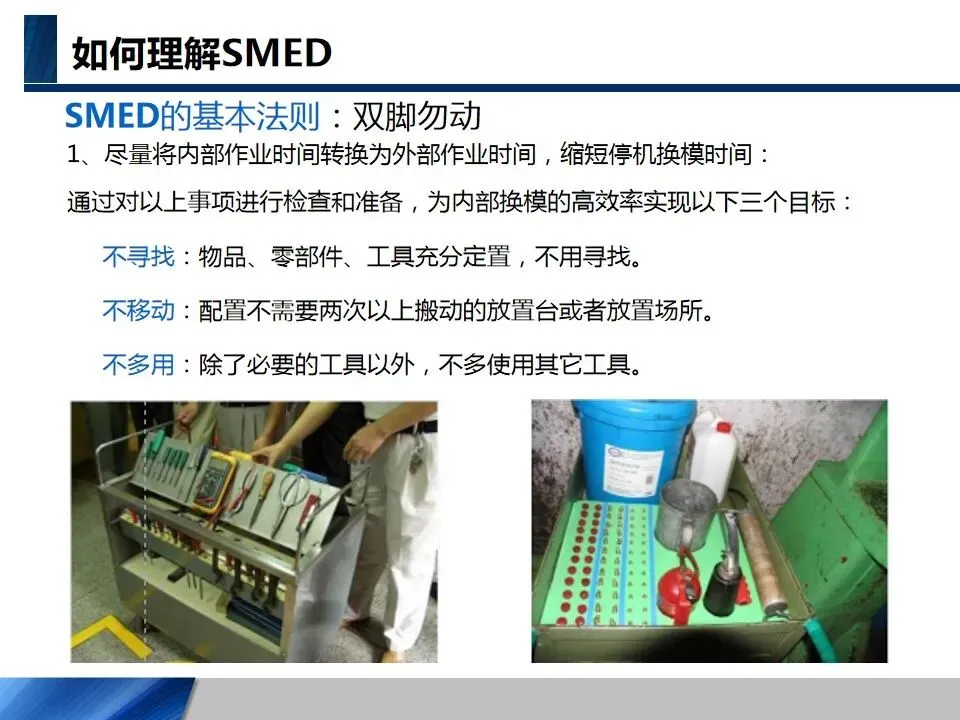

法则二:双脚勿动,减少移动与寻找
围绕作业现场布局优化,实现三大目标:不寻找、不移动、不多用。
•不寻找:所有工具、配件、模具全部定点定置摆放,张贴标识,随手可取,杜绝到处翻找;
•不移动:合理规划物料台、模具存放区,减少操作人员来回走动、重复搬运;
•不多用:精简工具种类,只保留换模必需工具,避免工具繁杂增加操作难度。
法则三:简化动作,改良工装,剔除冗余紧固件

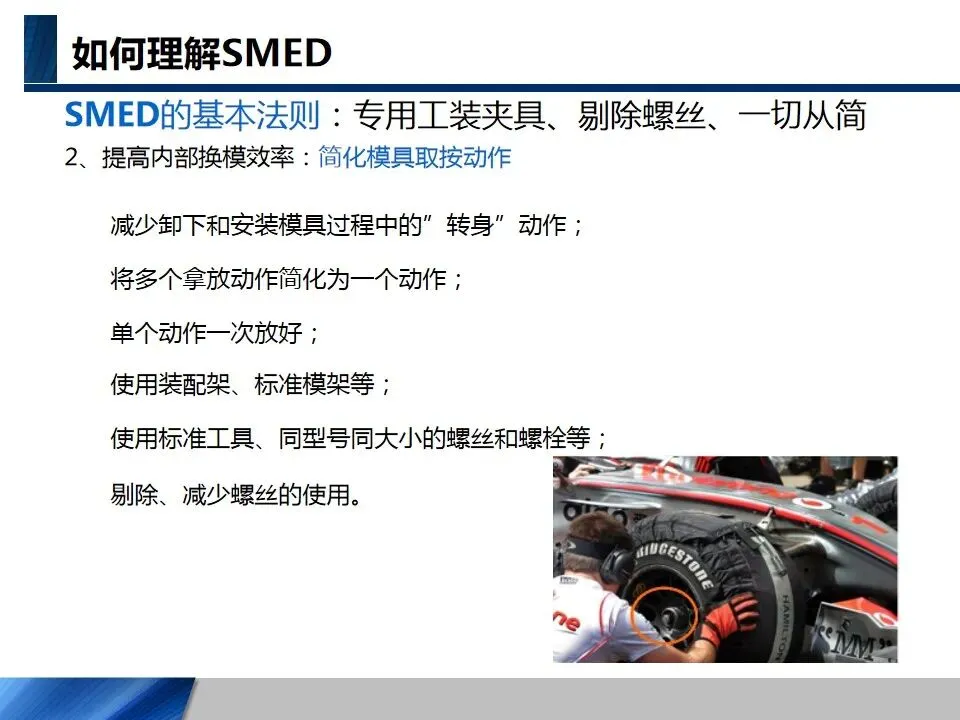

针对模具拆装、固定动作做极致简化:
1.优化动作路径,减少转身、抬手、弯腰等多余动作,将多个小动作合并为一个连贯动作;
2.统一螺丝、螺栓规格,尽量减少甚至剔除传统螺丝,改用快速卡扣、快拆夹具;
3.使用标准模架、通用装配架,模具可直接对位安装,无需反复对位。

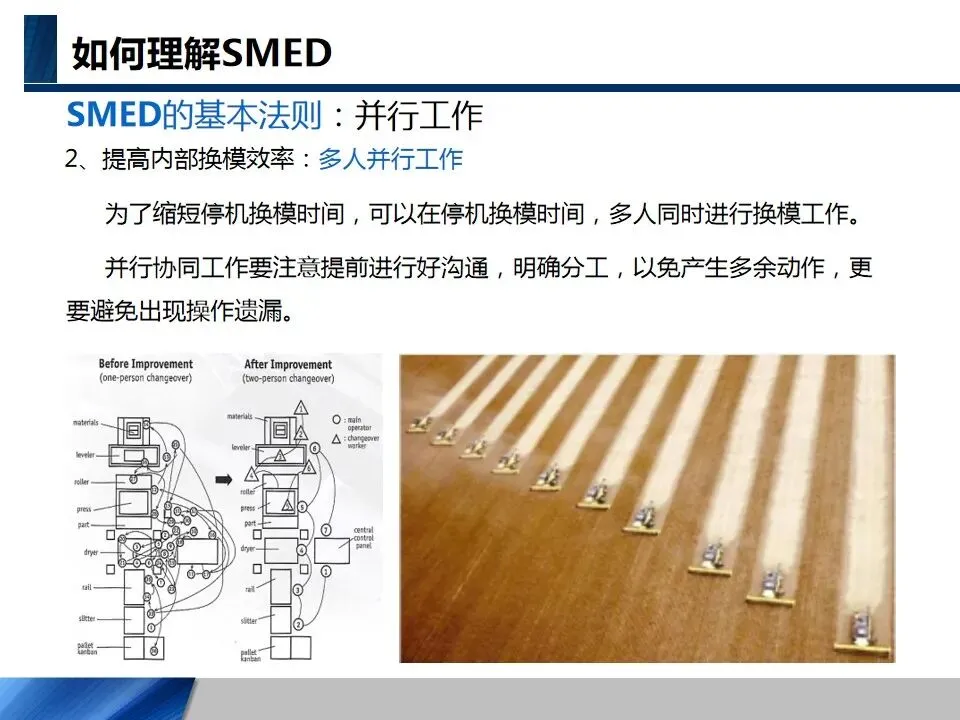

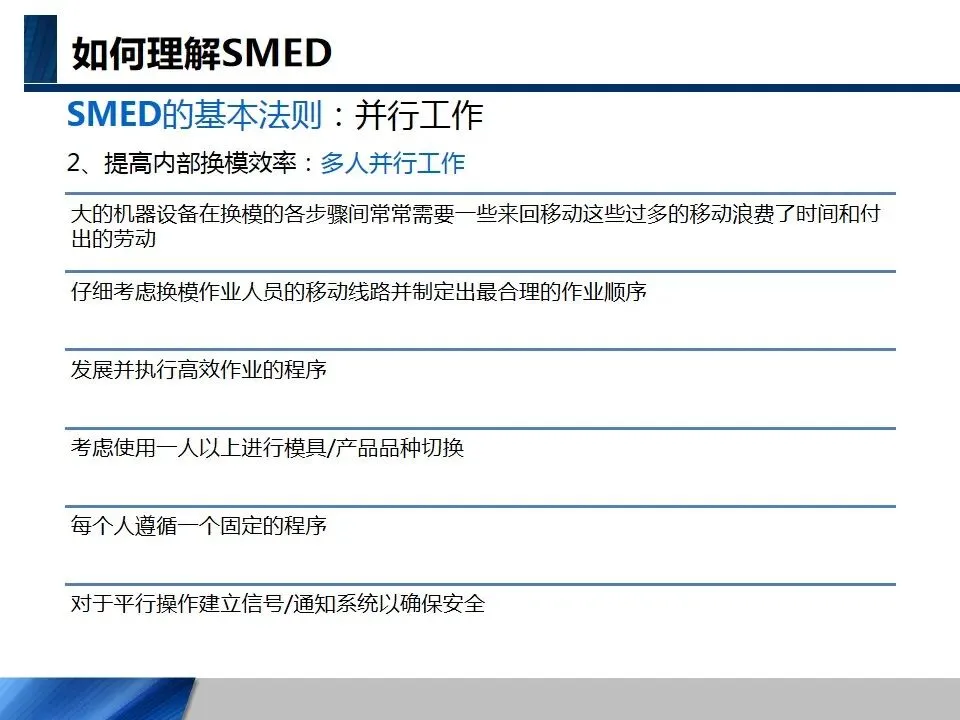

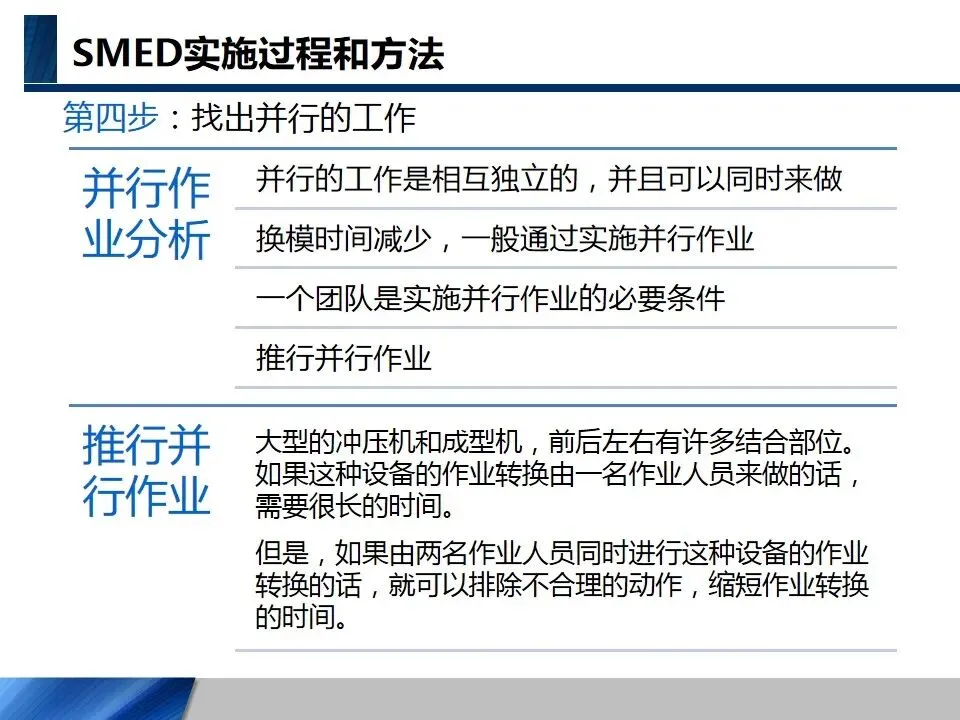

法则四:并行工作,多人协同作业
对于大型设备、复杂模具换模,推行多人并行作业。在停机阶段,多名员工按照提前分工同步开展拆装、搬运、检查等工作。注意事项:提前明确岗位职责、作业顺序,做好岗前沟通,避免动作冲突、操作遗漏,让多人协作实现“1+1>2” 的效果。

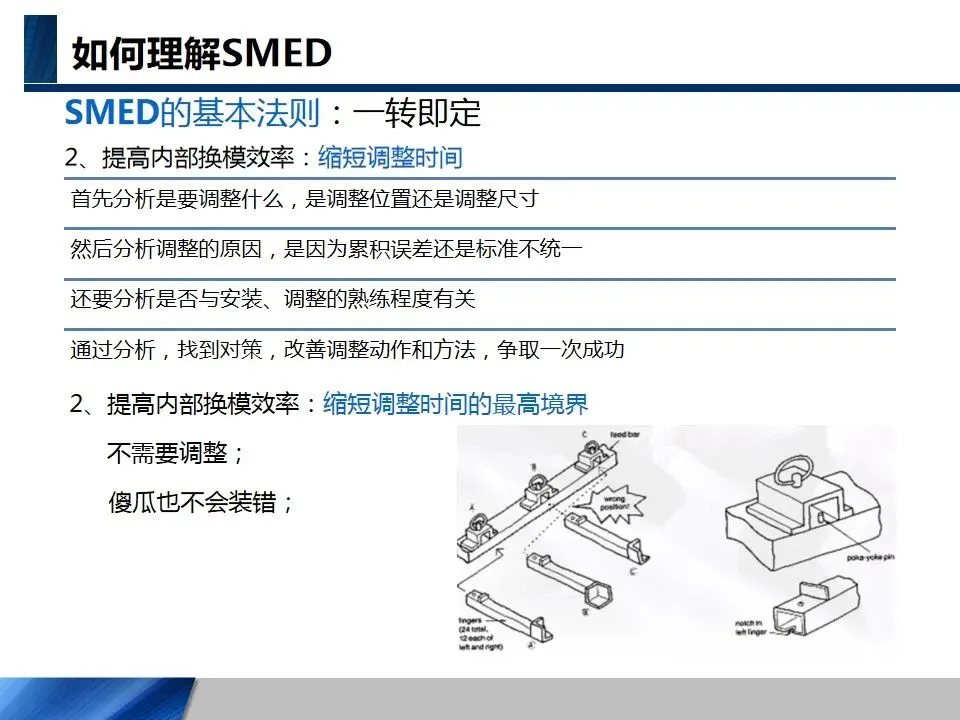

法则五:一转即定,消除反复调整
传统换模最大浪费就是反复试产、反复调整。SMED 的终极目标是做到无需调整、一次对位合格。
1.模具、夹具做防呆设计,从结构上避免装错、装偏;
2.设备参数、模具位置做标准化预设,每次换模直接调用标准参数;

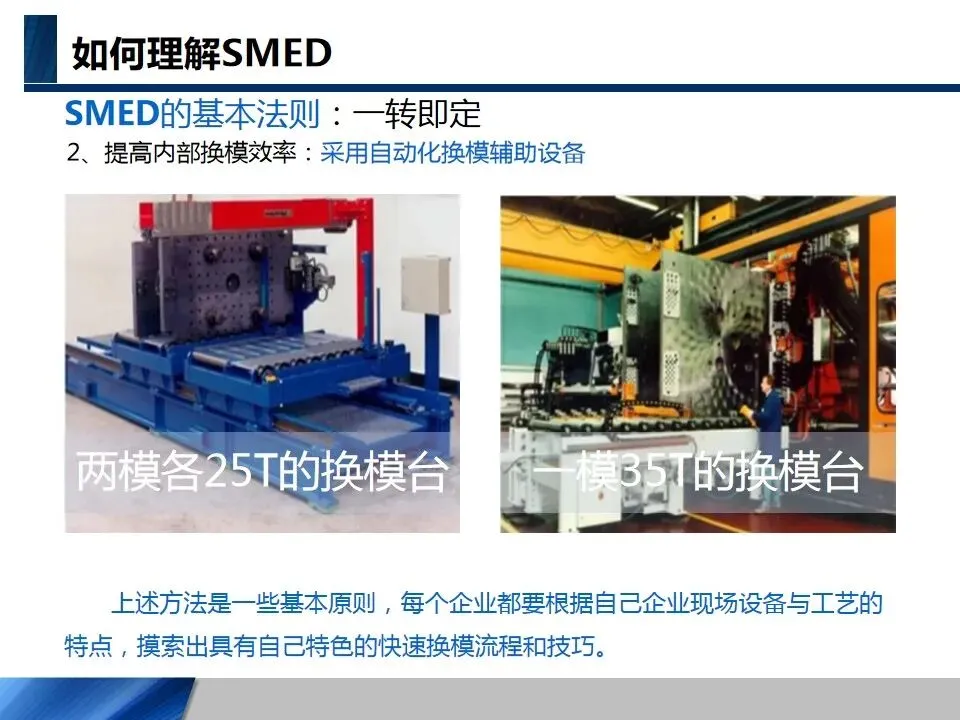

3.搭配自动化辅助换模设备,进一步降低人工调整概率,实现“傻瓜式操作”。

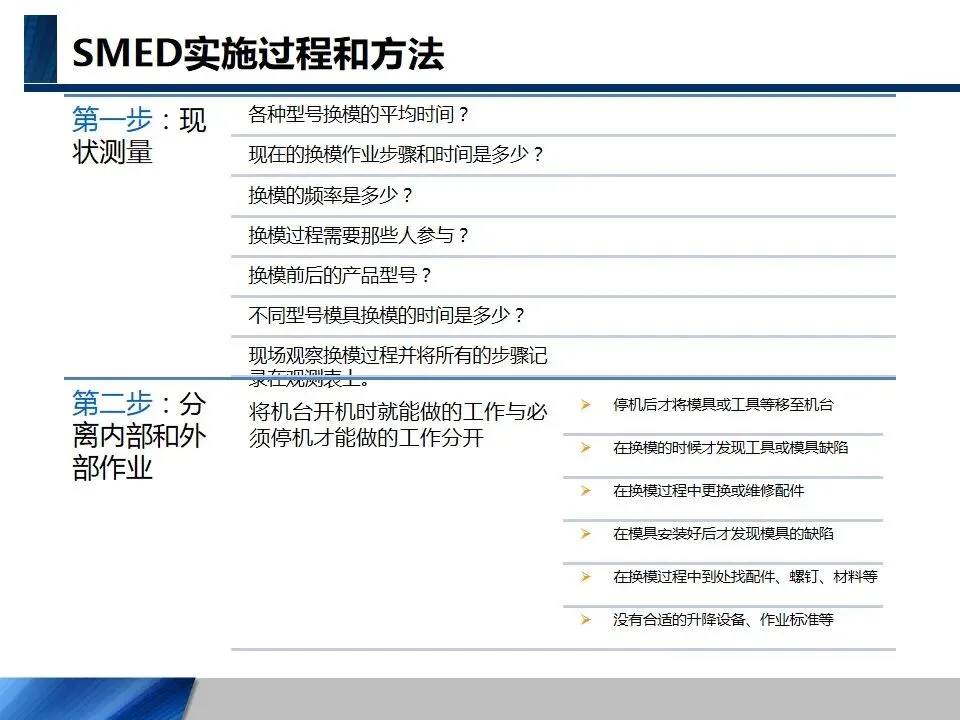

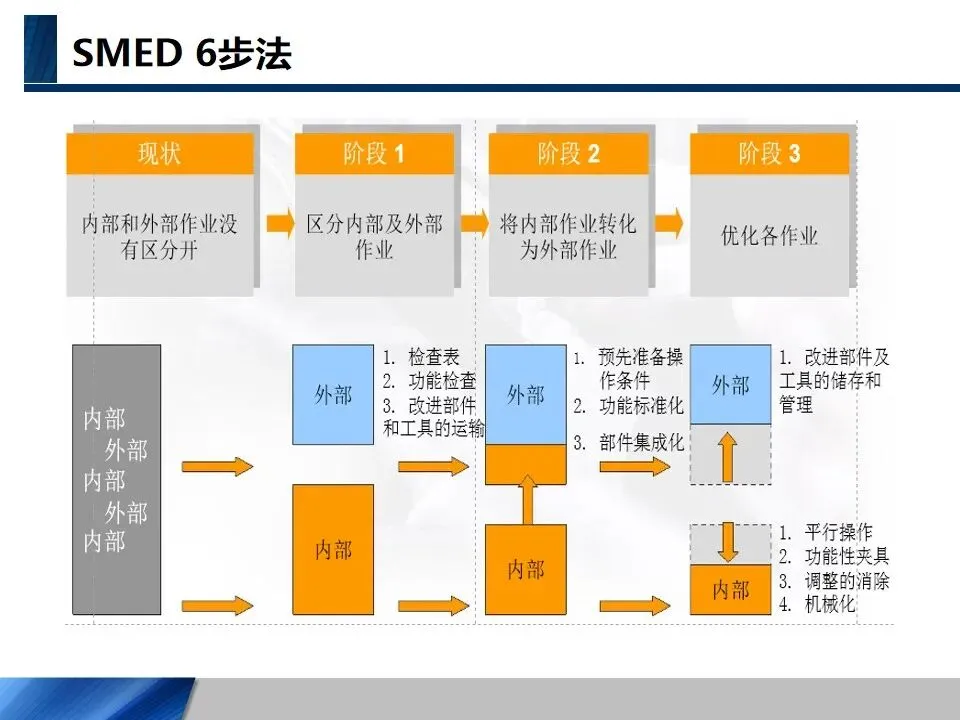

结合新乡重夫原版理论与国内制造企业现场实操,将 SMED 完整改善流程梳理为六大步骤,循序渐进、层层优化,适合班组、车间、工厂逐层推进。
阶段一:现状梳理,记录现有换模全流程
1.选定重点改善设备 / 产线,安排专人全程录像、计时,完整记录从产品收尾到新产品首件合格的所有动作;
2.区分每一个动作属于内部作业还是外部作业,统计各环节耗时、人员动作、工具使用情况;
3.组织班组、技术员、管理人员召开讨论会,梳理当前换模存在的问题、冗余动作、等待时间,形成问题清单。
阶段二:区分作业,初步分离内外换模
基于第一步的记录结果,严格划分内部、外部作业边界。
1.明确列出所有可转移为外部作业的动作,制定《外部作业清单》;
2.制定换模前置准备标准,要求员工在设备运行期间,完成清单内所有外部作业;
3.初步规范现场物料、工具摆放位置,减少寻找与移动时间。本阶段目标:初步压缩内部作业时长。

阶段三:内部作业转外部作业,深度优化
这是改善的核心阶段,将原本必须停机的内部作业,通过工具改造、流程重构,转为外部作业。
1.改造工装夹具,使用多功能通用夹具,实现模具预装配、预定位;
2.更换快速紧固件、快拆结构,把停机拆装螺丝的动作,改为开机时提前完成;
3.模具预热、参数预设、外观检查等工作,全部转移至设备运行阶段完成。通过本阶段改善,可大幅降低设备停机时长。
阶段四:优化作业方式,推行并行操作与动作简化
1.针对剩余内部作业,优化单人操作动作,合并冗余步骤,简化拆装流程;
2.制定多人并行作业分工表,复杂换模实行定岗、定人、定动作;
3.持续改良工具、模具结构,减少装配难度,降低操作失误率。

阶段五:消除调整环节,实现标准化作业
反复调整是耗时大户,本阶段重点消灭“试产 — 调整” 循环:
1.模具、夹具加装定位销、防呆结构,做到一次安装到位;
2.固化设备参数、压力、温度、转速等数据,形成标准化参数表,直接调用;
3.编写《标准换模作业指导书》,图文结合,统一全员操作动作、作业顺序、作业时间。
阶段六:全面标准化与持续改善
1.形成内部作业、外部作业两套完整标准化文件,全班组、全班次统一执行;
2.开展全员培训,提升换模人员操作技能,确保人人掌握标准流程;
3.建立换模时间台账,每日统计、每周复盘,定期检查改善效果;
4.建立持续改善机制,定期收集现场员工建议,重复 SMED 改善流程,不断压缩换模时间,形成良性循环。

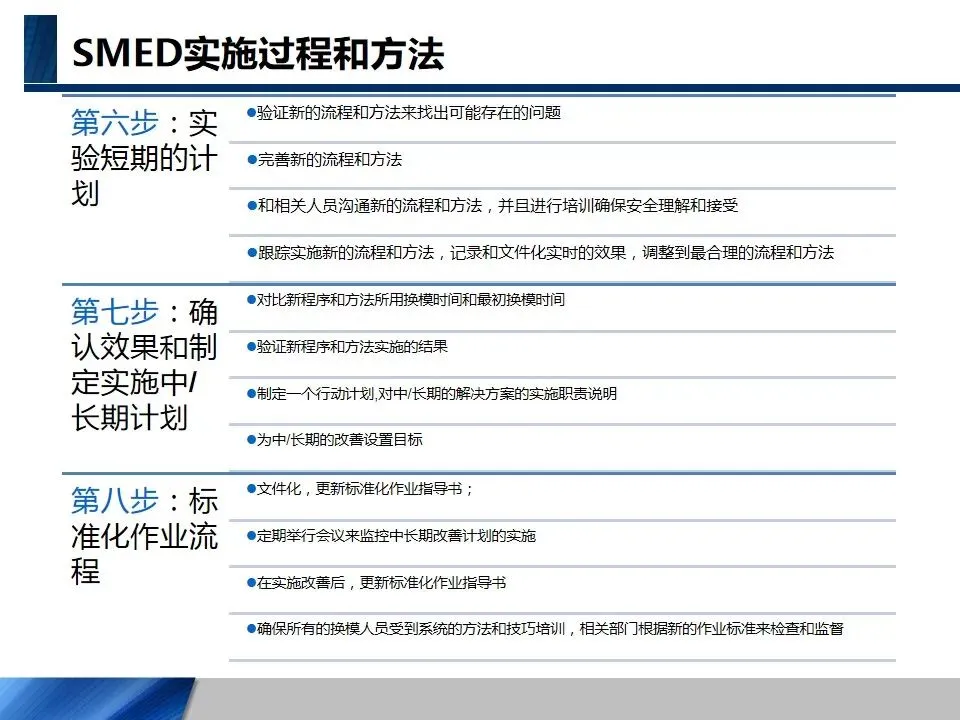

SMED 落地遵循PDCA 循环(计划 - 执行 - 检查 - 改善),结合六步法,搭配工具改造、案例落地、头脑风暴等方法,分步骤落地执行。

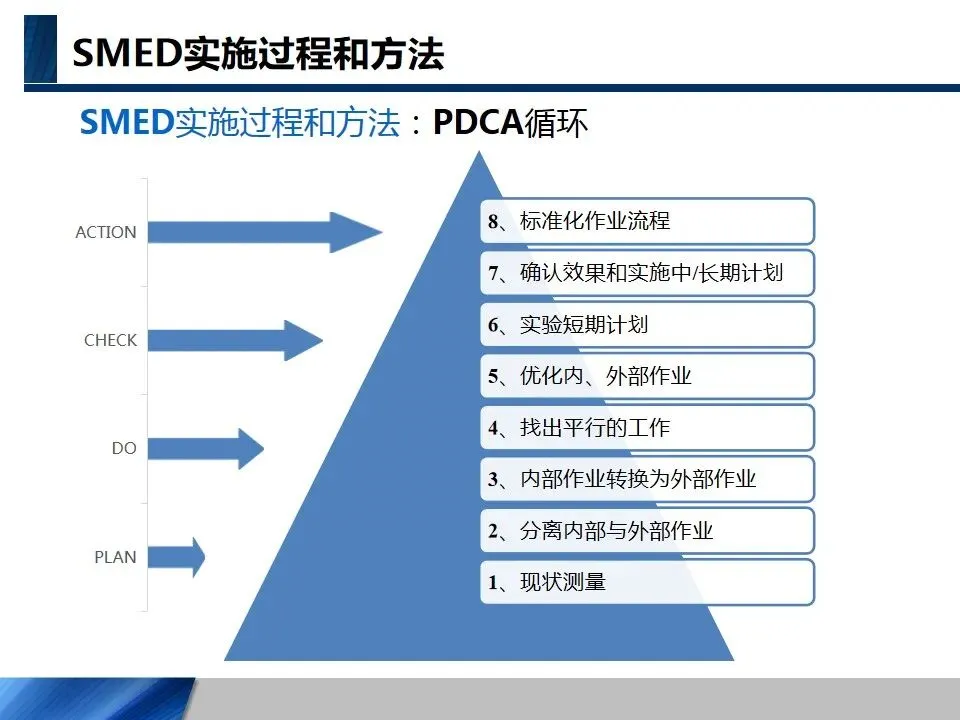

1、PDCA 循环整体实施逻辑
1.计划(Plan):选定改善对象、统计现状数据、分析问题、制定改善方案、确定改善目标;
2.执行(Do):全员培训、落地新流程、改造工具与工装、试运行新换模模式;
3.检查(Check):记录改善后换模时长、产品良率、设备停机时间,对比改善前后数据,验证效果;
4.改善(Action):总结有效方法,固化为标准;针对残留问题,开启下一轮 PDCA 改善。
2、关键实操动作与现场案例

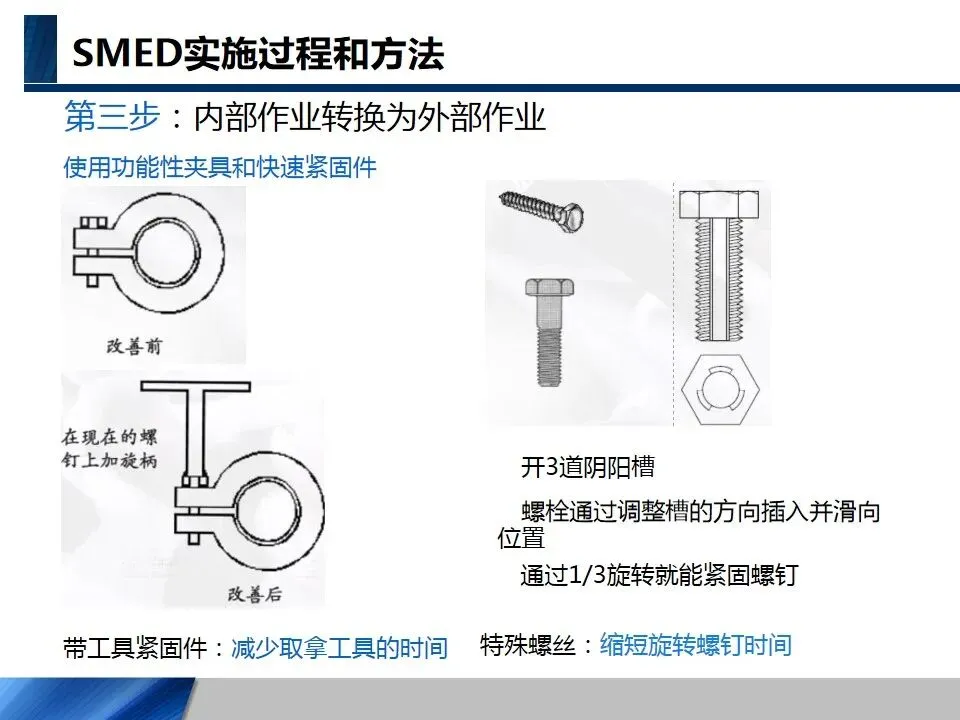

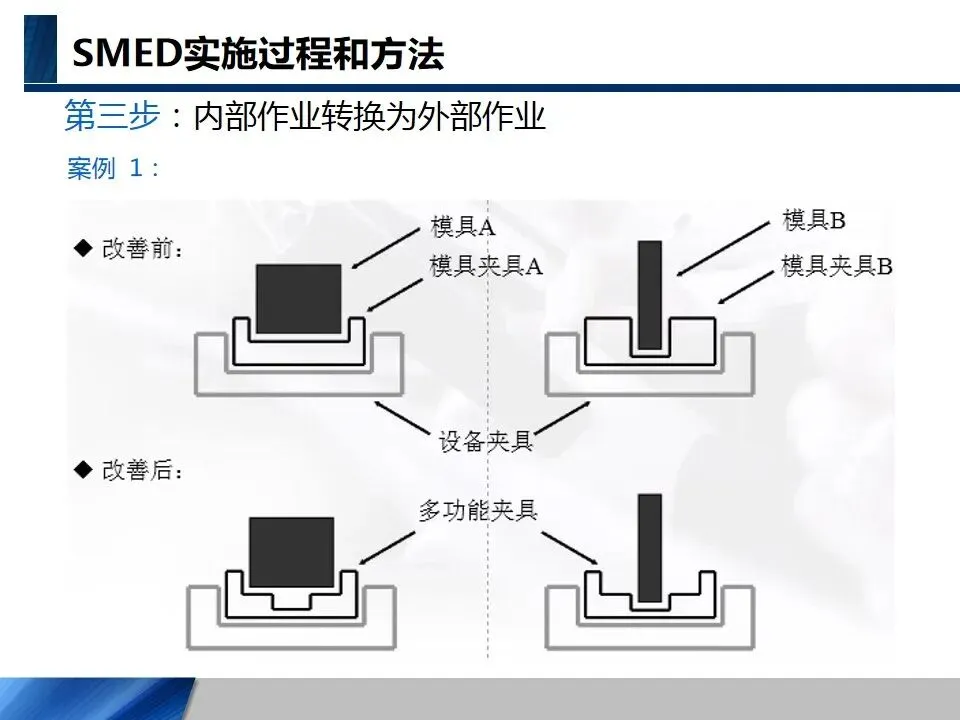

1)快速紧固件与功能性夹具改造(内部转外部核心案例)
改善前:传统普通螺栓固定模具,停机后需要逐个拧下螺丝、拆卸模具,安装新模具后再逐个拧紧,单套螺丝拆装耗时十几分钟,全程属于内部作业。改善方案:更换特殊导向螺栓、开槽快拆螺丝,螺栓可直接滑入定位槽,仅需 1/3 圈旋转即可紧固;同时加装一体式多功能夹具,不同型号模具可直接对接夹具。改善效果:螺丝拆装、模具对位时间从 15 分钟压缩至 2 分钟,大部分预装工作转为外部作业,停机时间大幅减少。

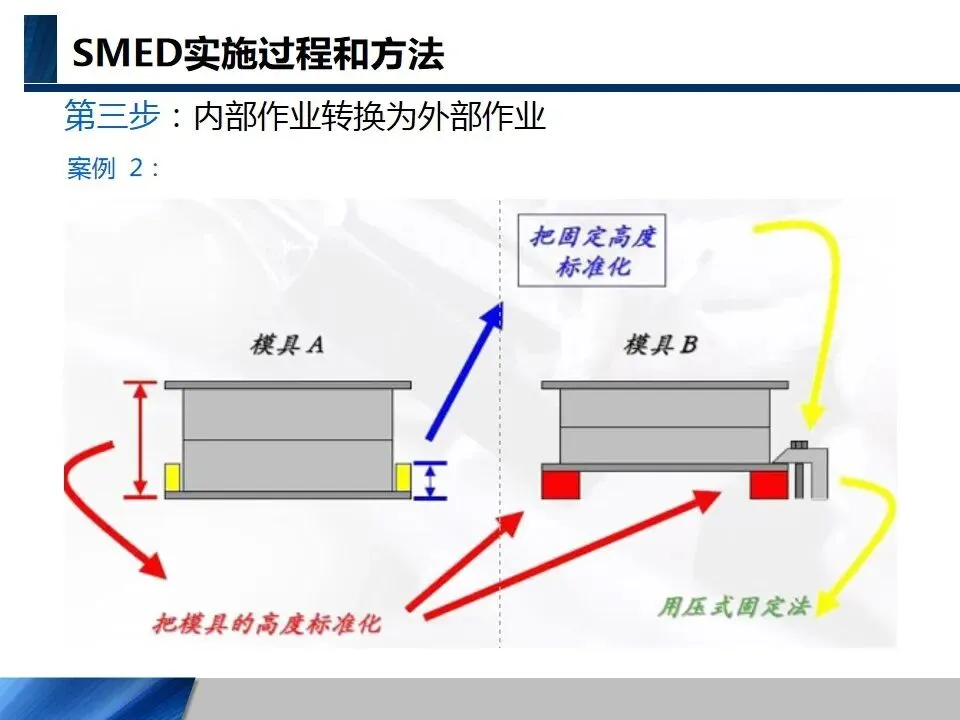

2)模具搬运与起吊作业优化

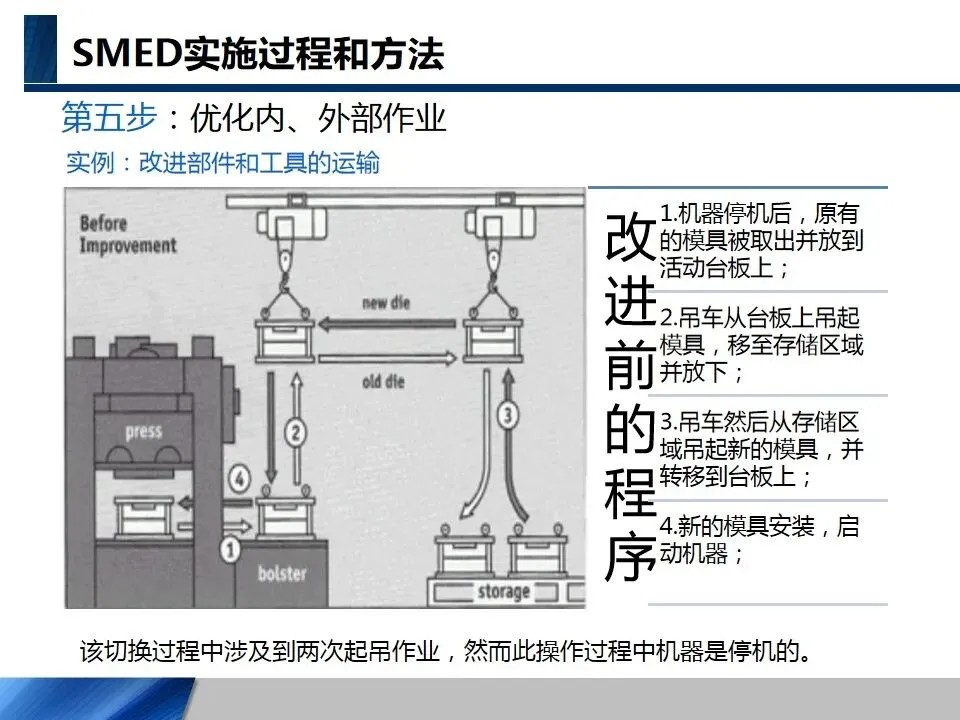

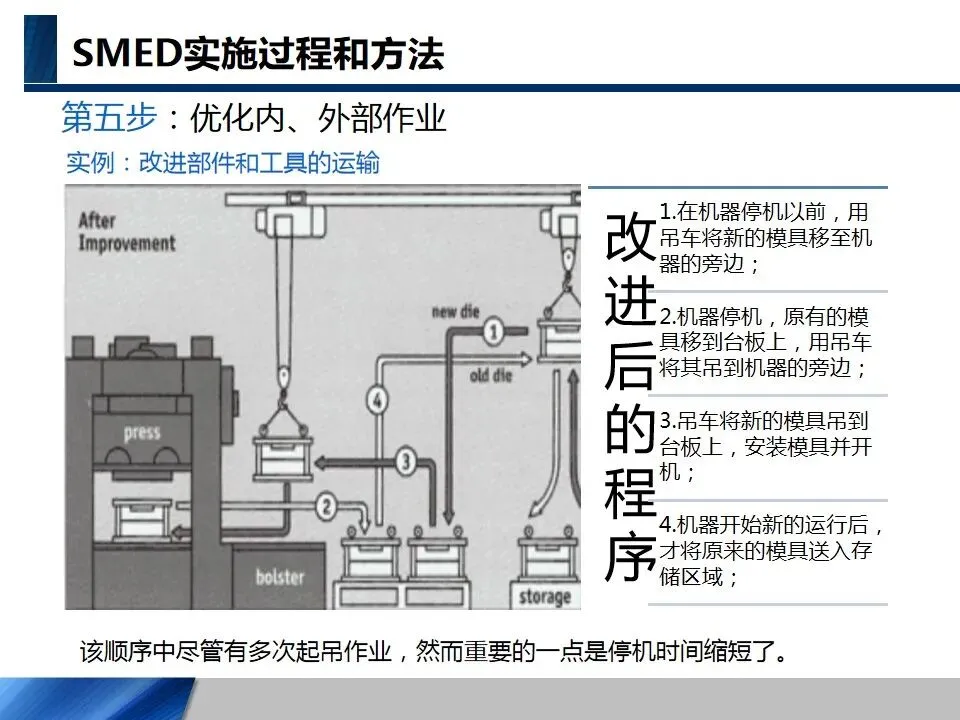

改善前:设备停机后,先吊走旧模具,再吊运新模具,两次起吊全部在停机状态下完成,等待、吊运时间长。改善方案:优化作业顺序,设备尚未停机时,提前将新模具吊运至设备旁待命;设备停机后,仅执行旧模具吊出、新模具对位安装一步动作。改善效果:起吊相关作业拆分内外环节,停机内的吊运时间减少 60% 以上。
3)头脑风暴法优化作业细节
针对换模全流程的微小浪费,组织一线员工、技术员开展头脑风暴:遵循“不批评、多提案、自由发挥、借力完善” 原则,全员提出优化点子。比如工具摆放、动作顺序、沟通衔接、现场清理等细节问题,一线员工最有发言权,通过集思广益,挖掘大量低成本、高效果的改善点。
3、内外部作业整体优化要点
1.细化每一个作业步骤,记录精准耗时,针对耗时最长的环节优先改善;
2.工具、配件实行“就近存放”,在设备旁设置专用工具车、模具存放架;
3.换模前后的现场清理、废料收集、物料整理,全部规划为外部作业;
4.建立换模交接机制,班次之间做好模具、工具、状态交接,减少重复检查时间。
1.认清本质:SMED 快速换模不是单纯提升员工熟练度,而是一套流程标准化、作业重构、工具改良、现场优化的综合改善体系,核心是消除换模过程中的时间浪费。
2.区分核心:内外作业分离是 SMED 的灵魂,一切改善动作都围绕 “减少内部停机作业、转移作业至外部” 展开,这是所有企业落地的第一步。
3.摒弃旧思维:不要再用“加大批量” 掩盖换模效率低的问题。高库存会增加成本、阻碍改善,小批量、快换模才是现代制造企业适配多品种、小订单的发展方向。
4.落地路径:严格按照“现状记录→区分内外作业→内部转外部→优化动作与人员→消除调整环节→标准化持续改善” 六步法推进,搭配 PDCA 循环反复优化。
5.全员参与:SMED 不是管理人员单独的工作,一线操作员、维修工、班组长是改善的核心力量。现场员工最了解作业痛点,要鼓励全员提改善建议,做到人人参与改善、人人享受改善成果。

6.长期坚持:快速换模不是一次性改善项目,而是常态化的现场管理工作。完成首轮改善后,仍需持续复盘、不断优化,一步步向“分钟级换模、一键切换、无需调整” 的目标迈进。
对于制造企业而言,设备就是产能,停机就是损失。熟练运用 SMED 工具,持续缩短换模时间,既能提升设备综合效率、降低生产成本、提升产品利润,又能增强生产柔性,快速响应市场与客户需求,是企业夯实现场管理、实现精益升级的必经之路。
