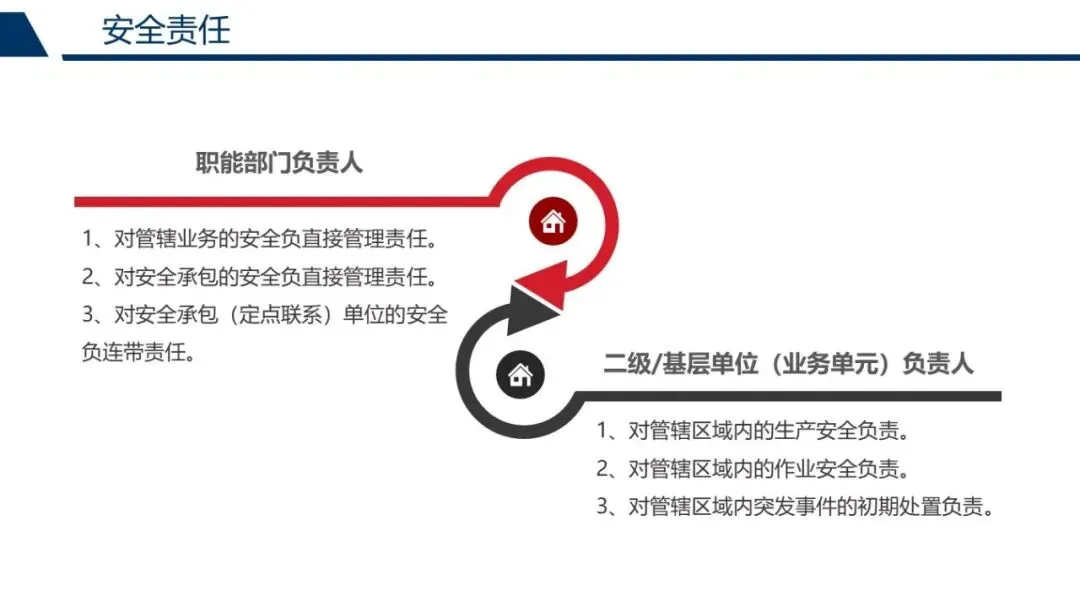

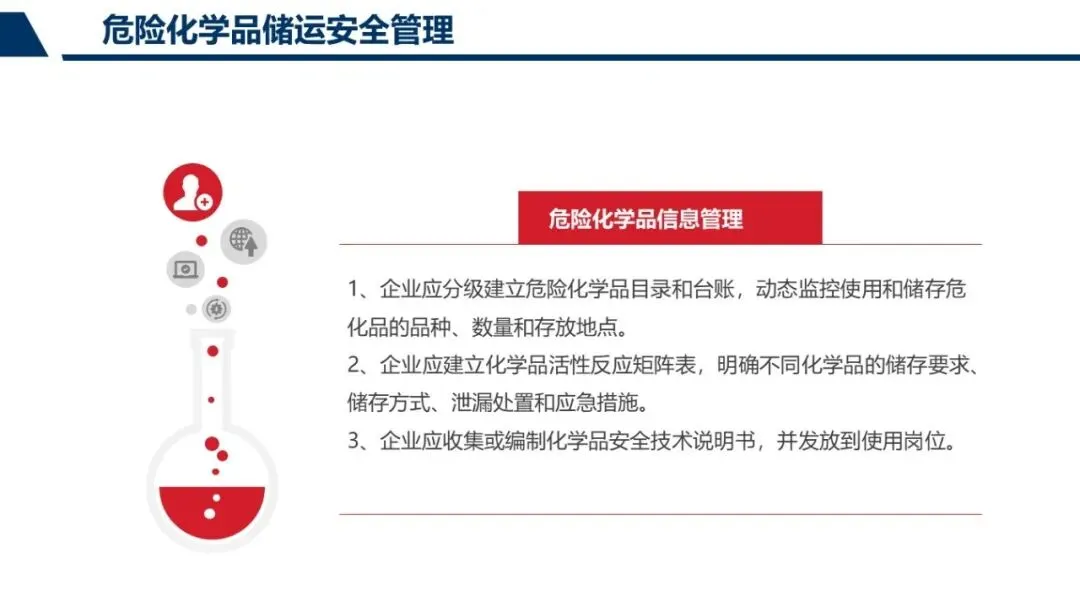

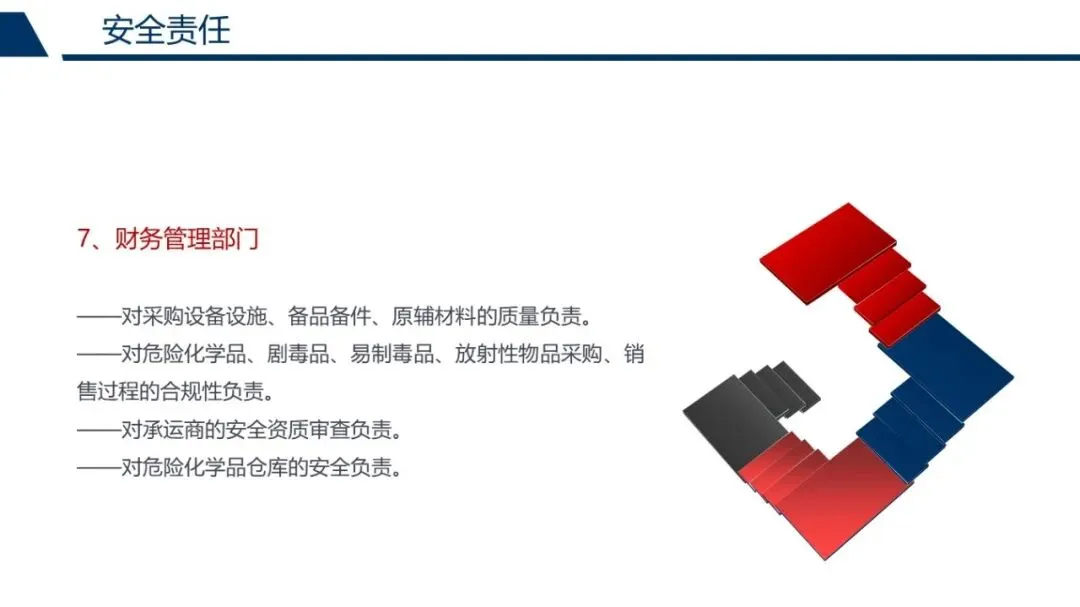

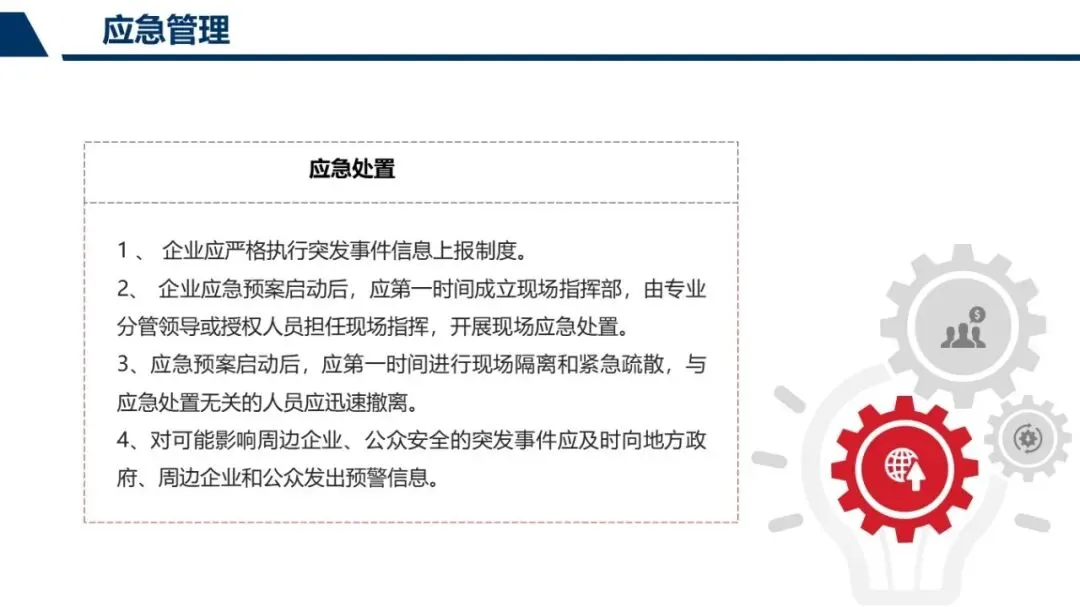

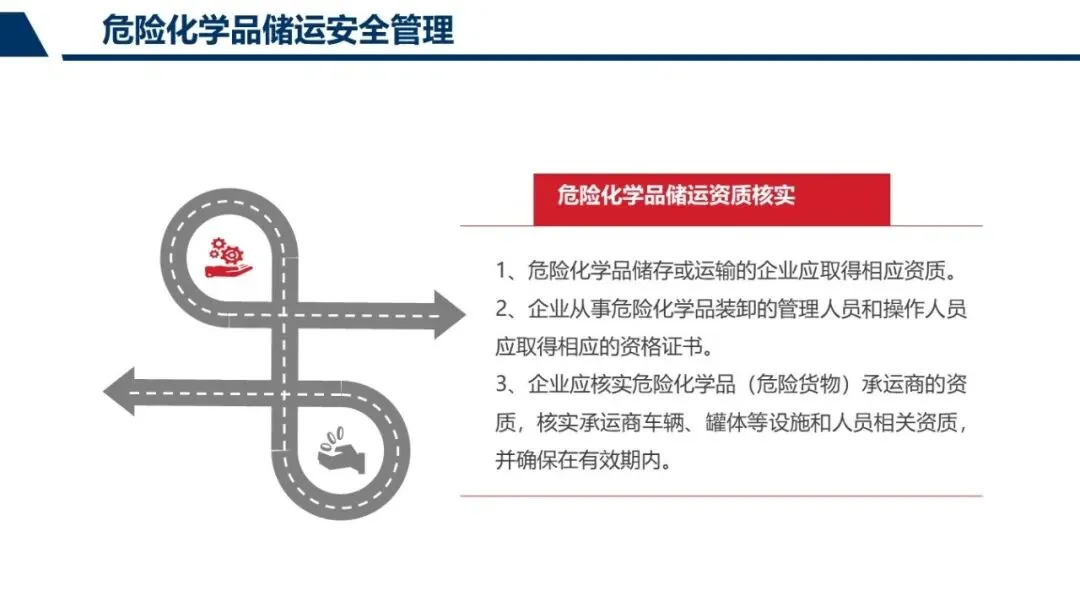

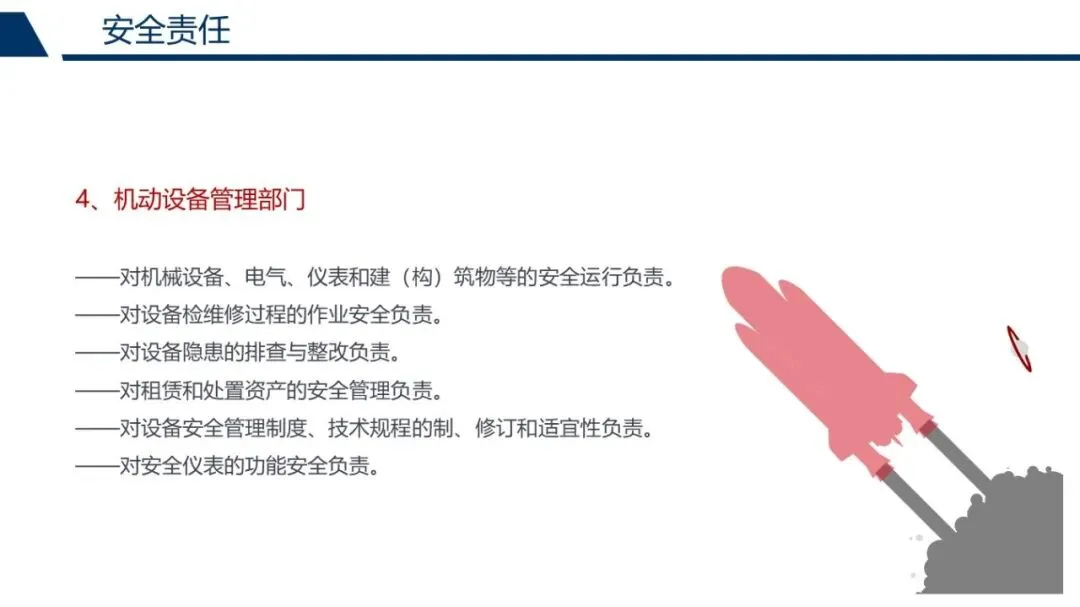

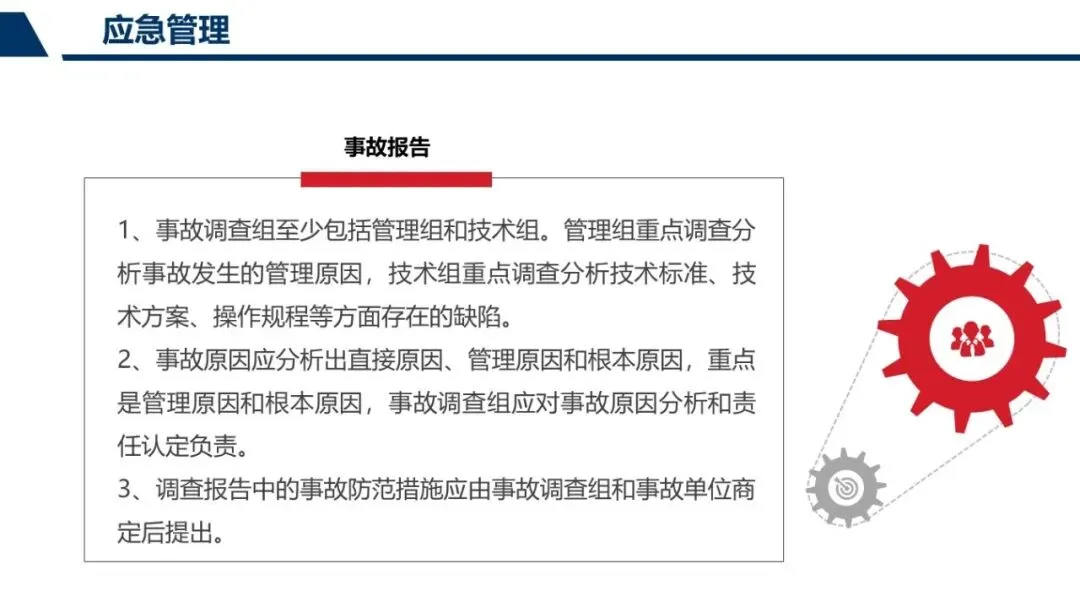

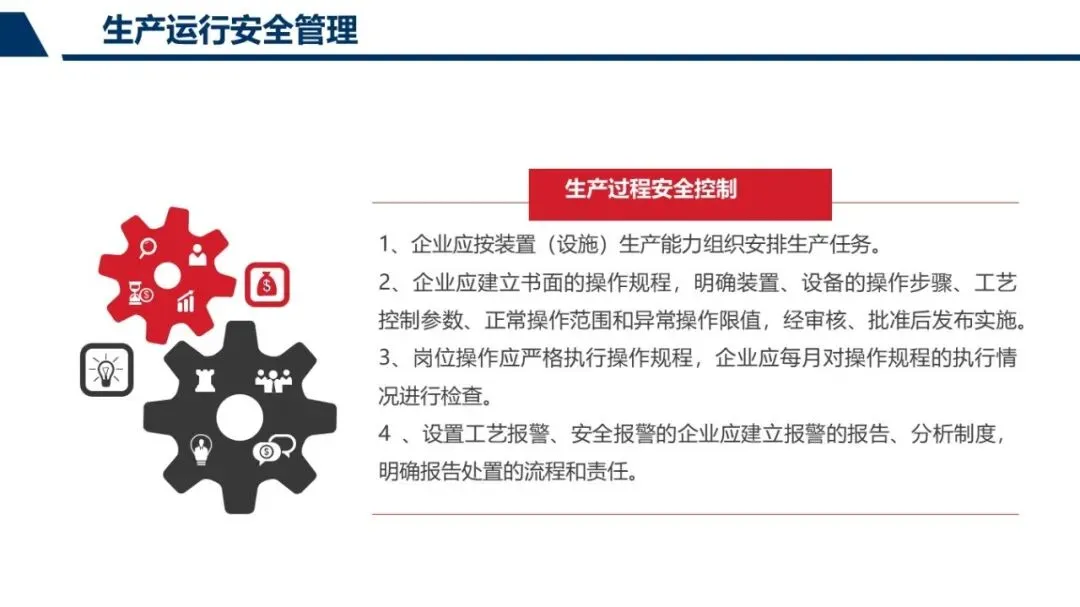

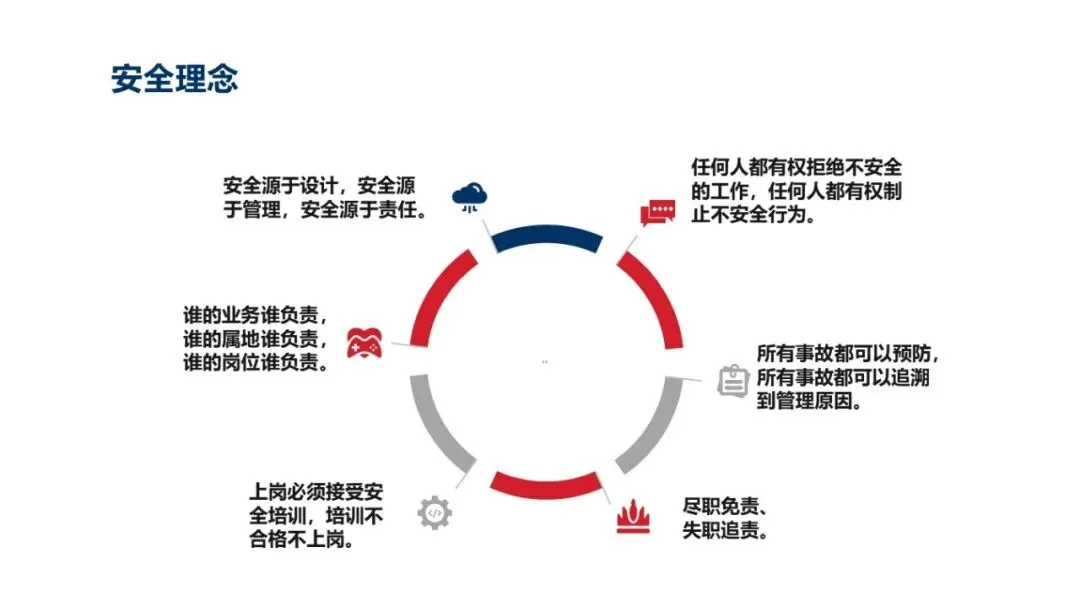

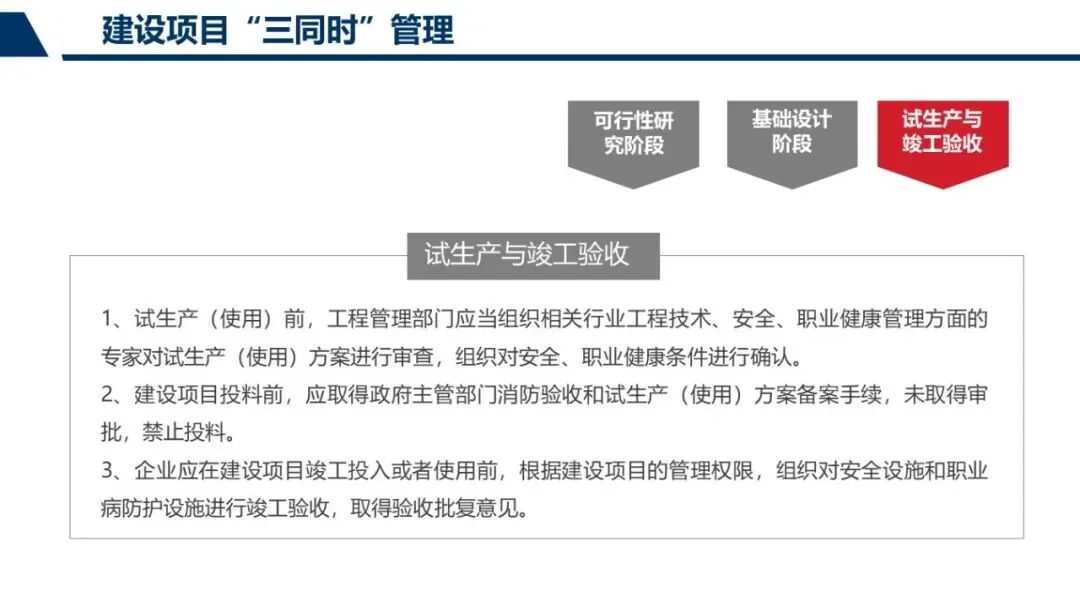

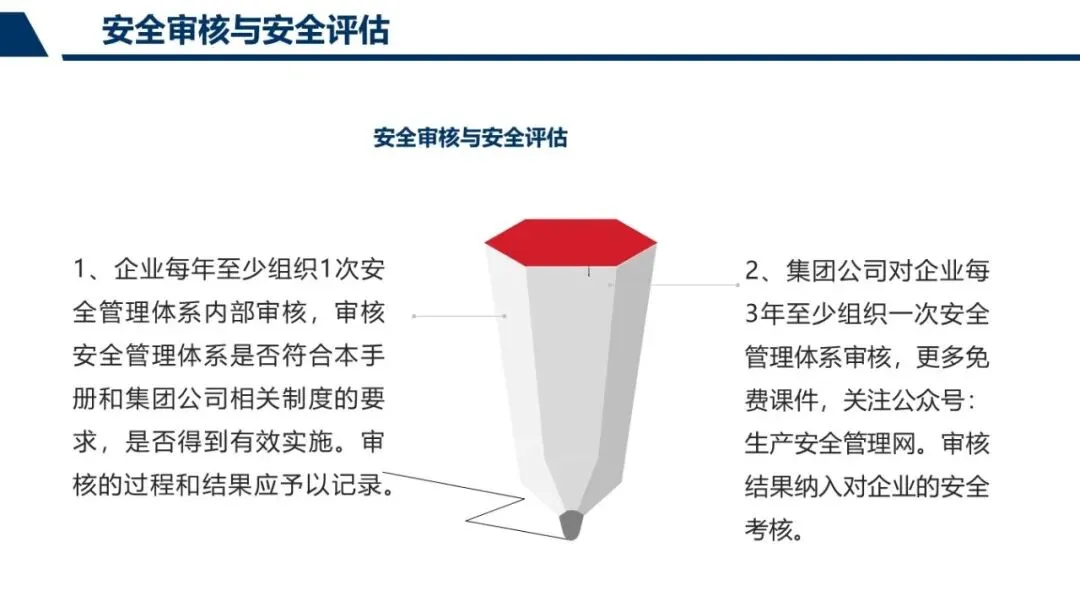

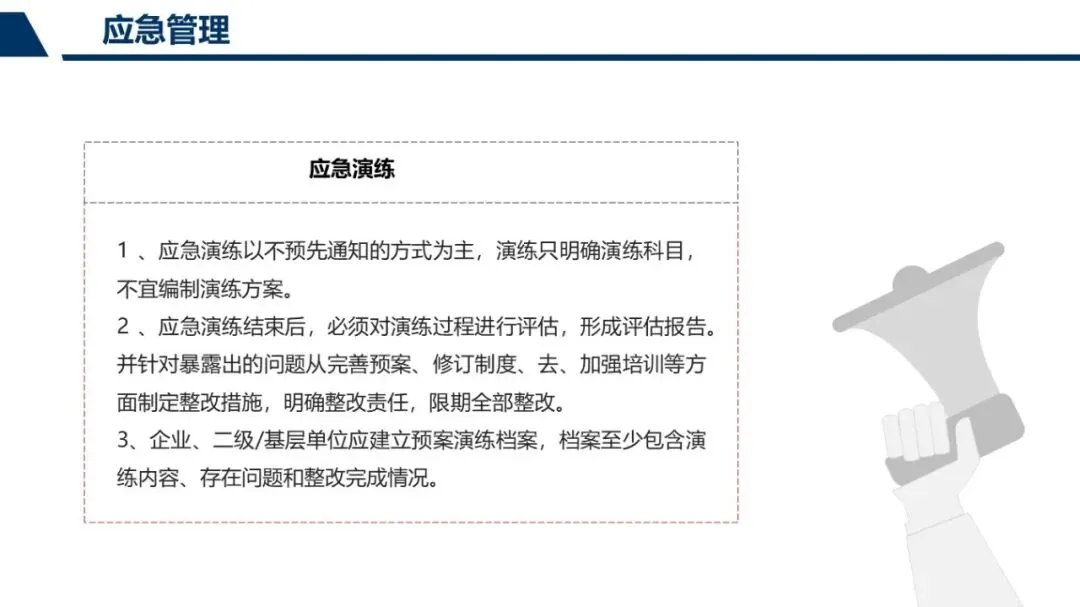

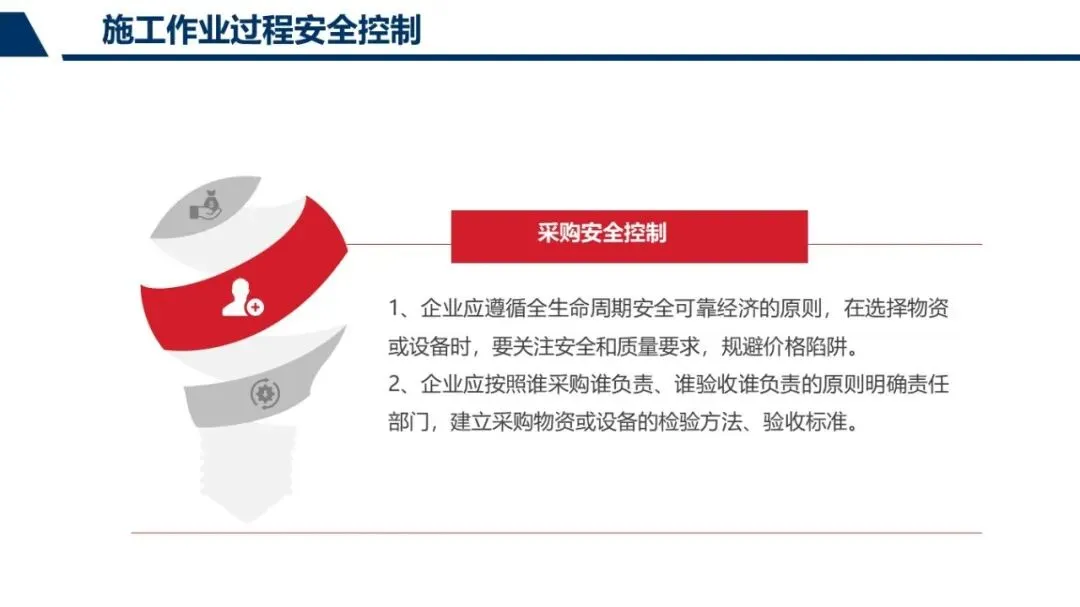

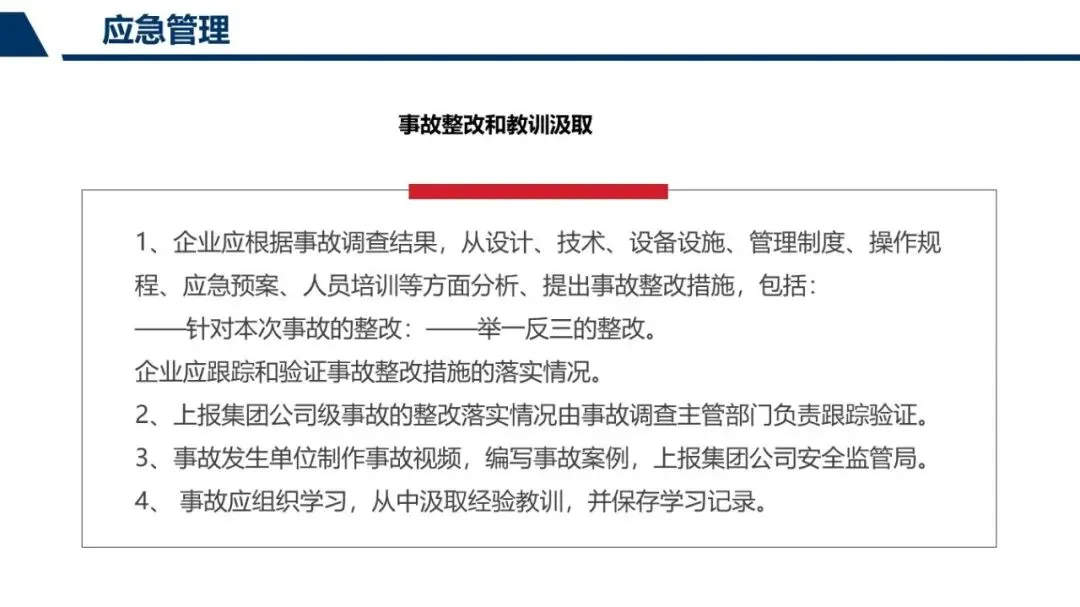

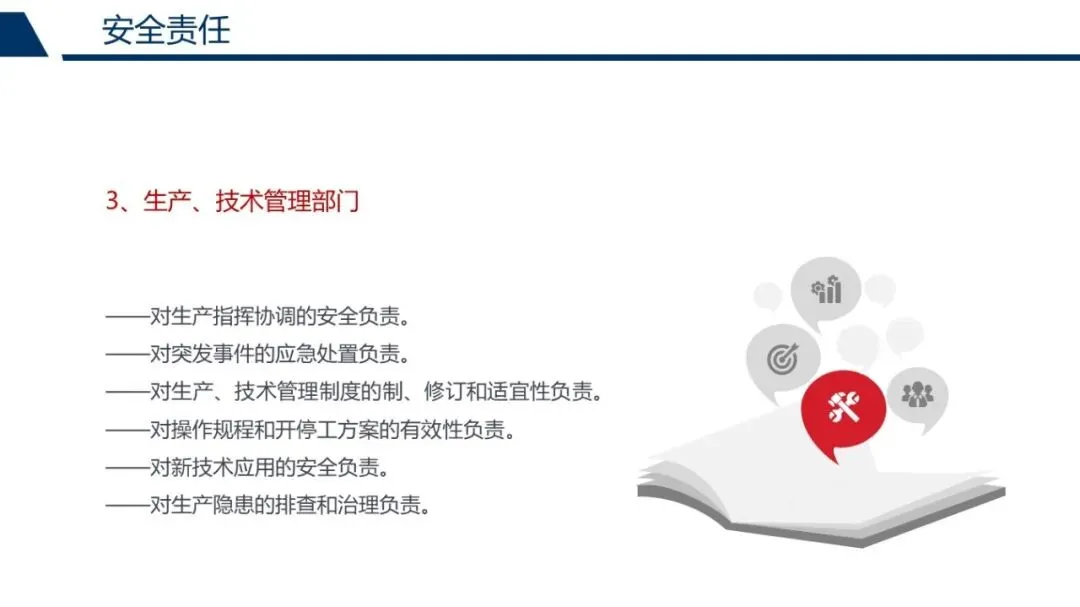

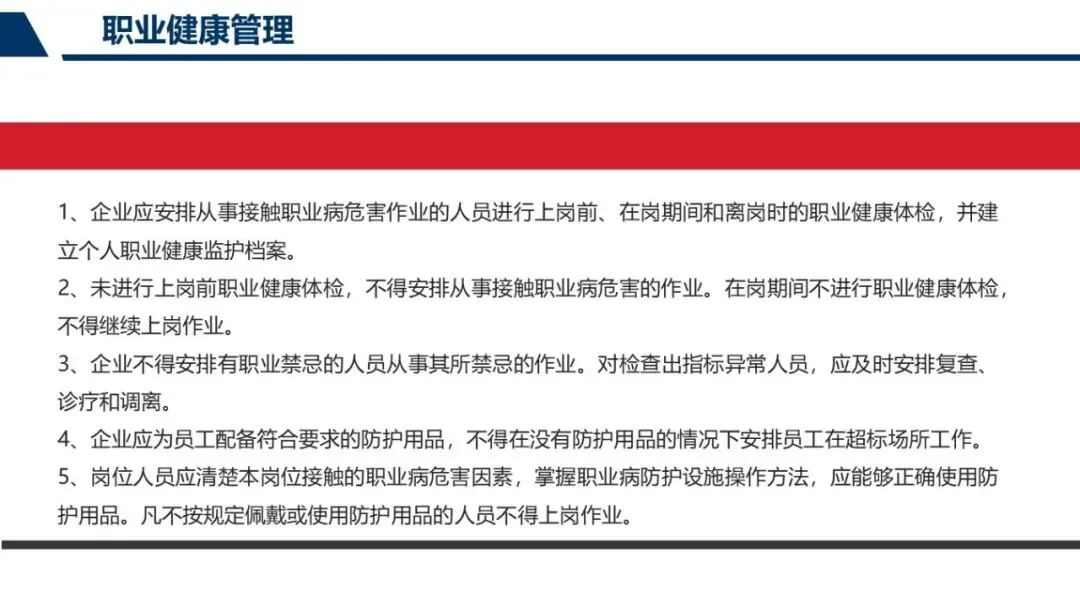

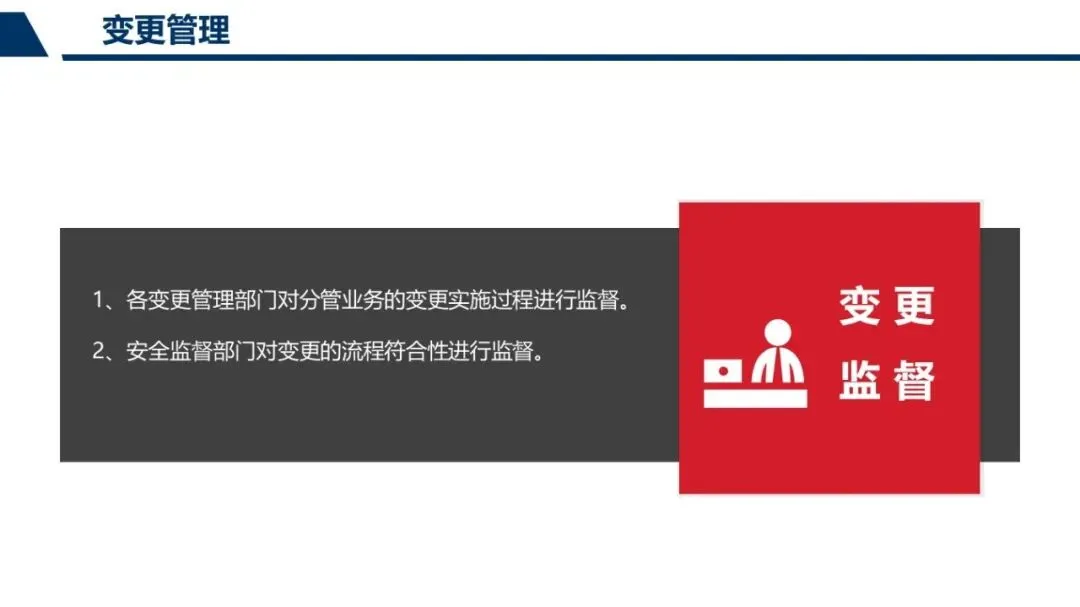

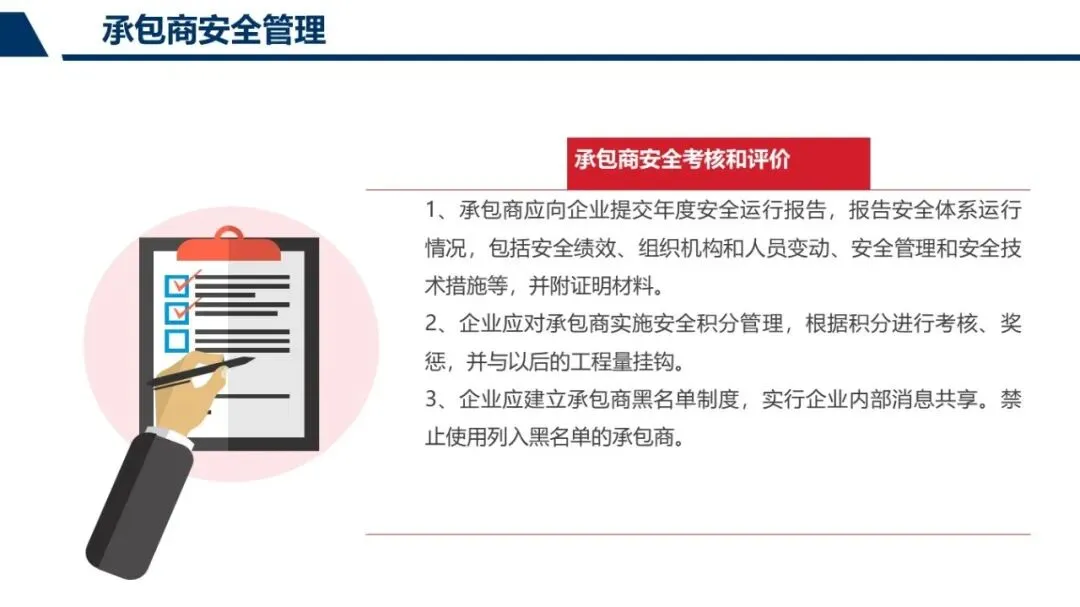

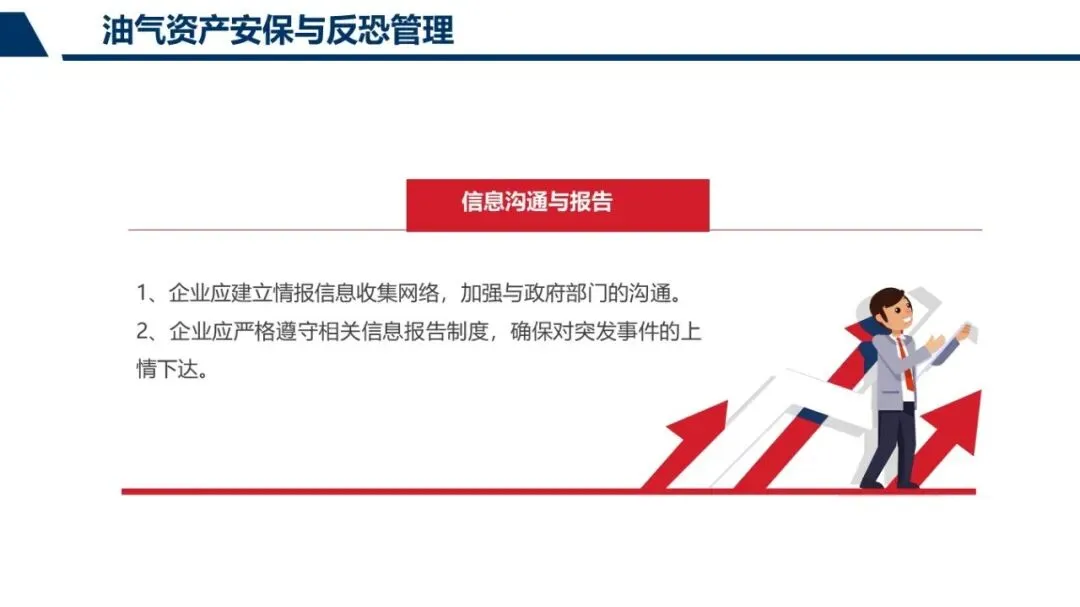

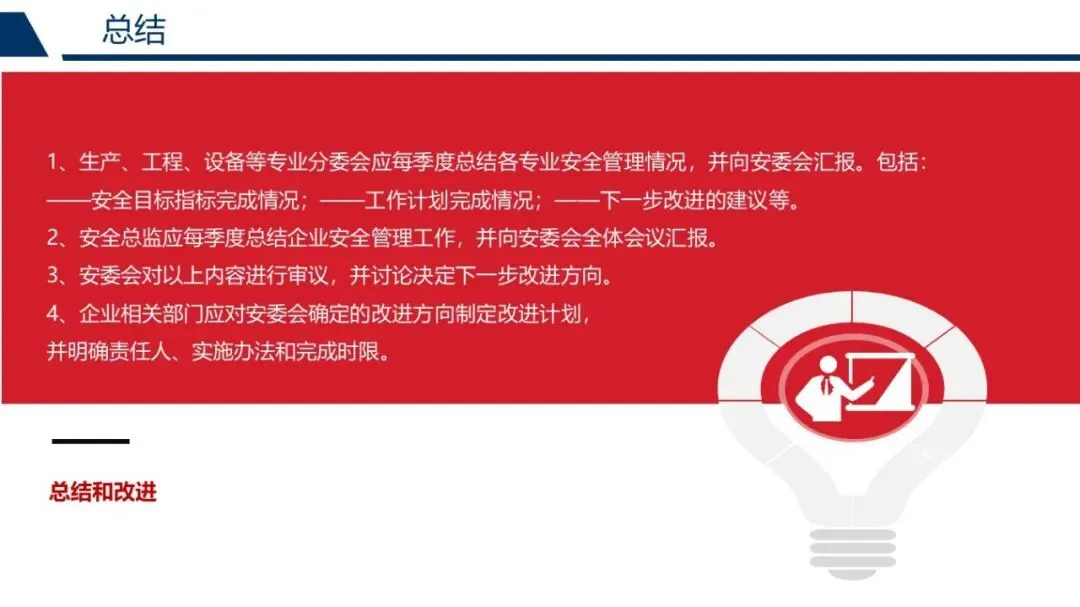

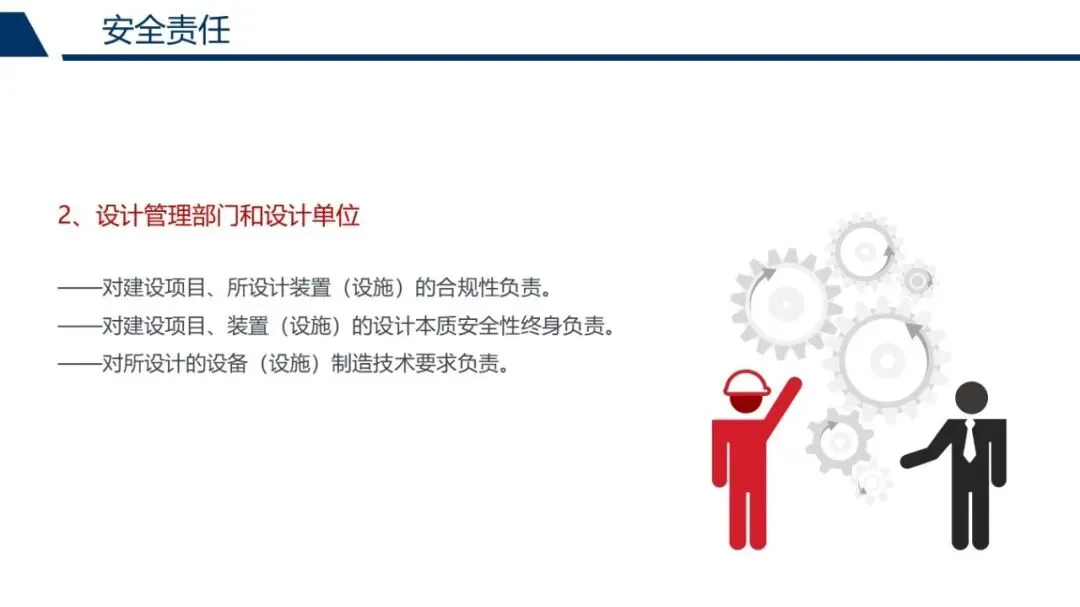

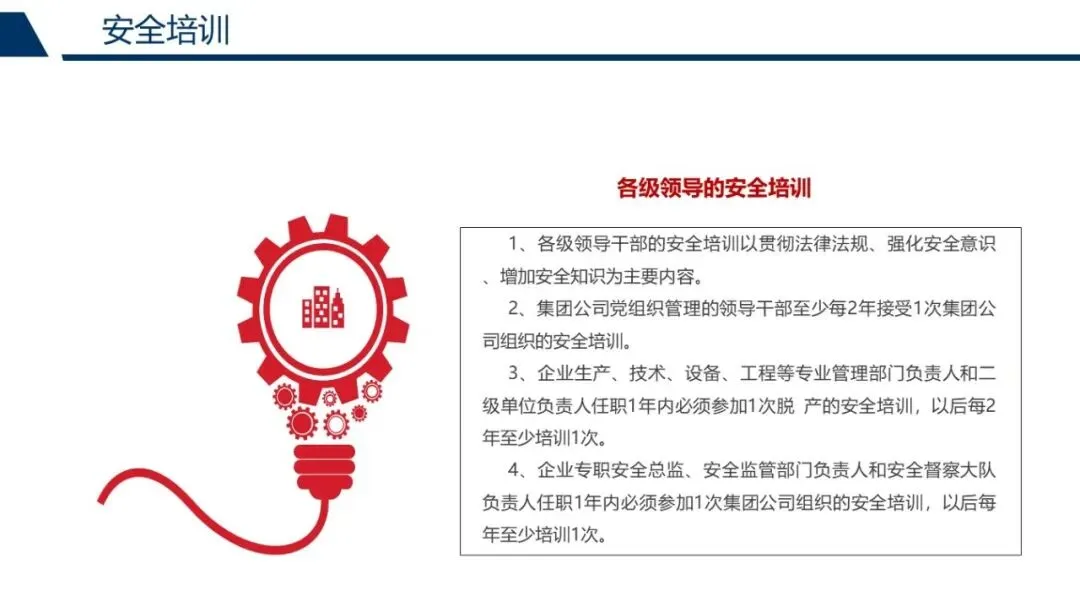

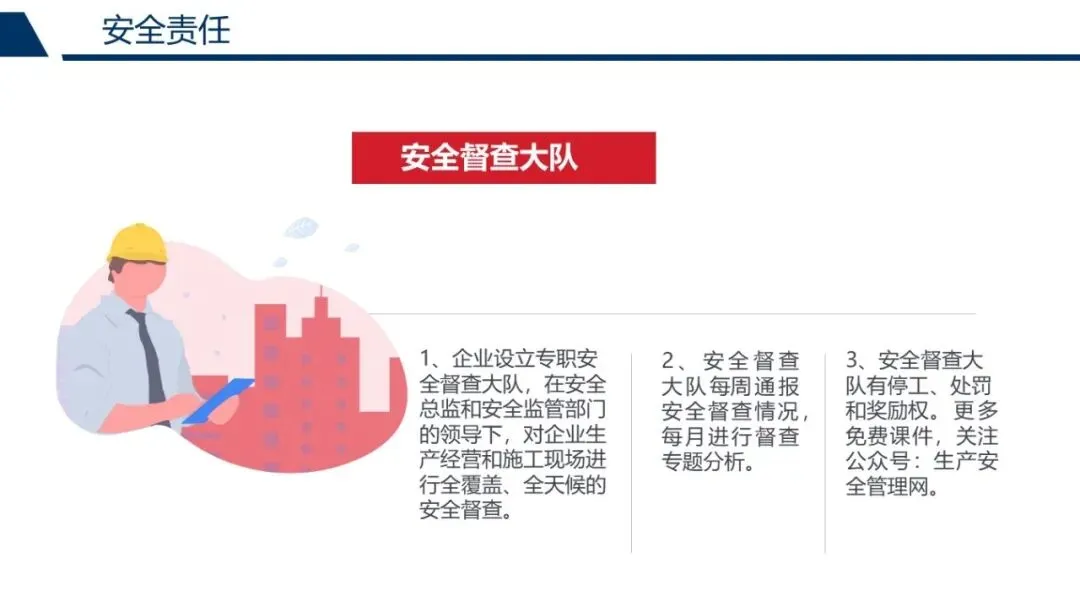

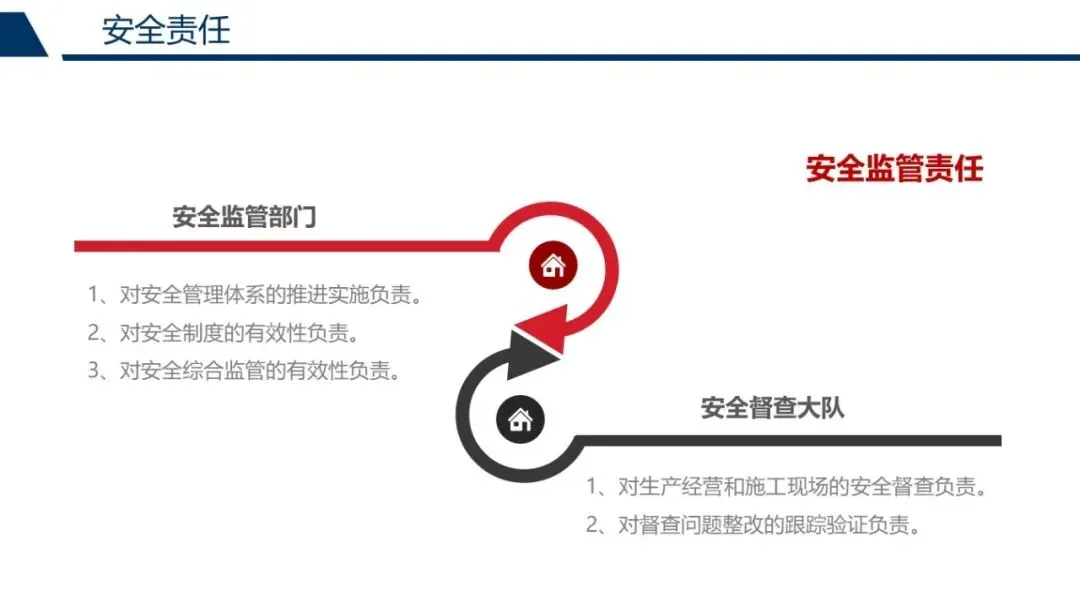

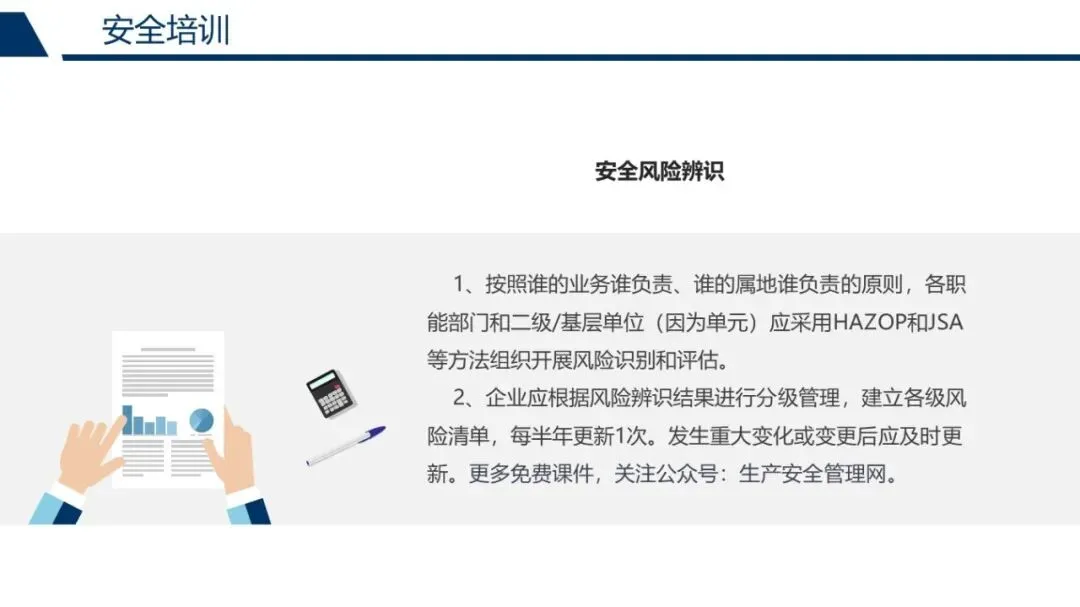

企业负责人、安全总监、EHS专员必看!今天把“谁来管、怎么管、管不好怎么办”拆成可落地的操作指南,直接抄作业👇“谁的业务谁负责,谁的属地谁负责,谁的岗位谁负责”——责任到人,拒绝“安全是安全部门的事”;“培训不合格不上岗”——新员工、转岗、特种作业人员必须持证,新工艺上线先培训;“任何人有权拒绝不安全的工作、制止不安全行为”——赋予全员“安全否决权”;“所有事故都可预防、追溯到管理原因”——杜绝“运气论”,从管理漏洞找根源;“尽职免责、失职追责”——责任清晰,干好受奖,失责必罚。顶层:HSE委员会(主要负责人任主任,每季度开会决策),下设生产、设备等专业分委会(分管领导任主任);监管:专职安全监管部门+安全督查大队(有停工、处罚权,每周通报、每月分析);党政主要负责人:负主要领导责任,承包单位安全连带责任;分管领导:业务安全直接领导责任,承包单位连带责任;基层单位:区域生产、作业安全直接责任,初期应急处置责任;岗位人员:业务活动安全直接责任,执行规程、应急处置、佩戴防护用品责任。培训:领导每2年脱产培训,操作人员仿真模拟+实操培训,班组每月2次安全活动;风险隐患:HAZOP/JSA辨识风险,半年更新清单;隐患分级治理(专业季查、综合半年查),立即整改或强化管控,治理后评估;变更管理:业务变更“申请—评估—审批—告知”全流程,联锁保护、工艺参数变更必须风险评估;职业健康:每年识别危害因素,超标场所按隐患治理;上岗前/在岗/离岗体检,禁止职业禁忌上岗,强制配备合规防护用品;应急管理:预案衔接政府/周边单位,岗位设应急处置卡;演练以“无脚本”为主,评估后整改;突发事件第一时间隔离疏散,必要时预警周边;事故管理:事故分级调查(管理组查原因、技术组查标准),提级问责(瞒报、1年内重复事故等),整改措施跟踪验证,案例全员学习。建设项目:安全/职业卫生“三同时”,试生产前方案审查、消防验收,竣工后安全/职业病防护设施验收;生产运行:按能力组织生产,严格执行操作规程,工艺报警及时处置;开停工前风险评估、PSSR检查;现场封闭管理,危险场所设警示标志;设备设施:建造安装按设计,验收合格方可使用;禁止带病、超压、超期运行;联锁摘除/修改必须变更审批;危化品储运:核实企业/人员资质,建立危化品台账、安全技术说明书;罐区/仓库封闭管理,视频监控,报警联锁投用;承包商管理:资质审查,入场培训考试;总包禁分包主体工程,现场双监护、全程视频监控;安全积分考核,黑名单共享禁用;油气安保:资产分级管理,配备“三防”设施;重点区域电子门禁、周界报警;管道巡护卫星定位,警企联动;作业许可:涉火、受限空间、高处等7类作业必须许可,审批前现场确认,能量隔离+挂牌上锁,作业范围变更重新申请。安全观察:领导班子每3月1次、职能部门每2月1次、基层每周1次,填写观察卡,季度通报;体系审核:企业每年内审,集团每3年审核,结果纳入考核;考核挂钩:结果性指标(事故、职业健康)+过程性指标(培训合格率、隐患治理率)纳入经济责任制,与员工晋升、评先、奖惩直接挂钩。#生产安全管理网 #安全生产管理网 #安全培训 #安全ppt #安全课件 #事故 #安全事故 #事故警示 #HSE
