PMC生产计划和物料控制PPT课件
- 2026-11-18 05:51:36

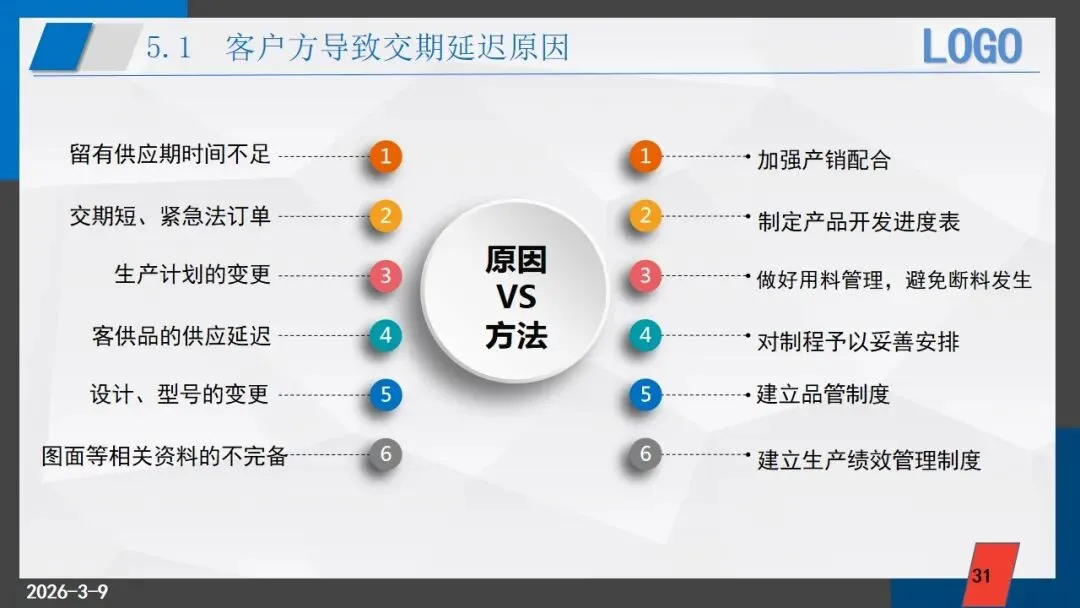

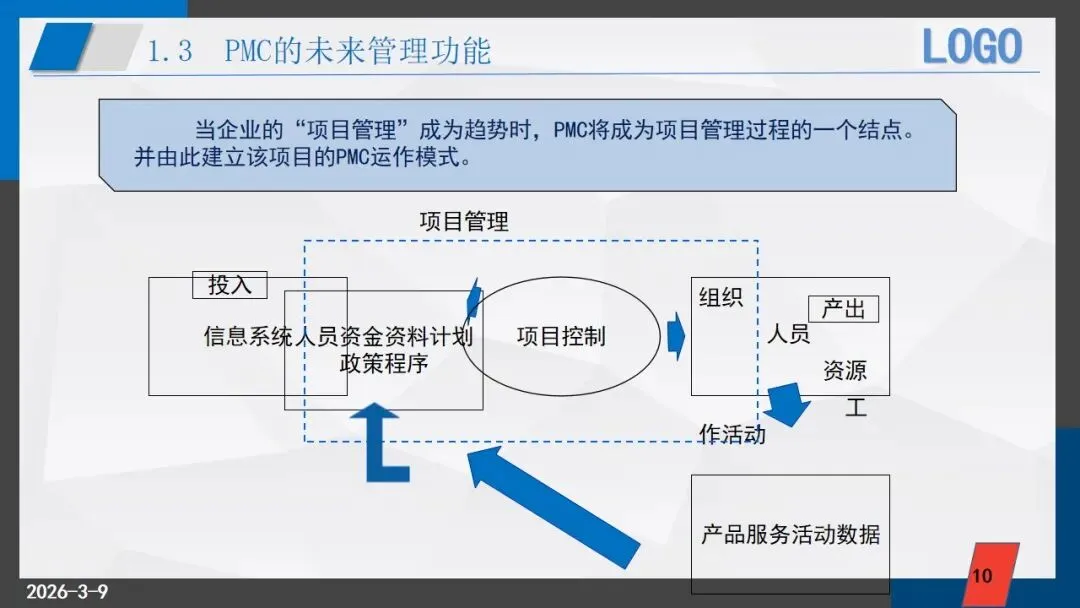

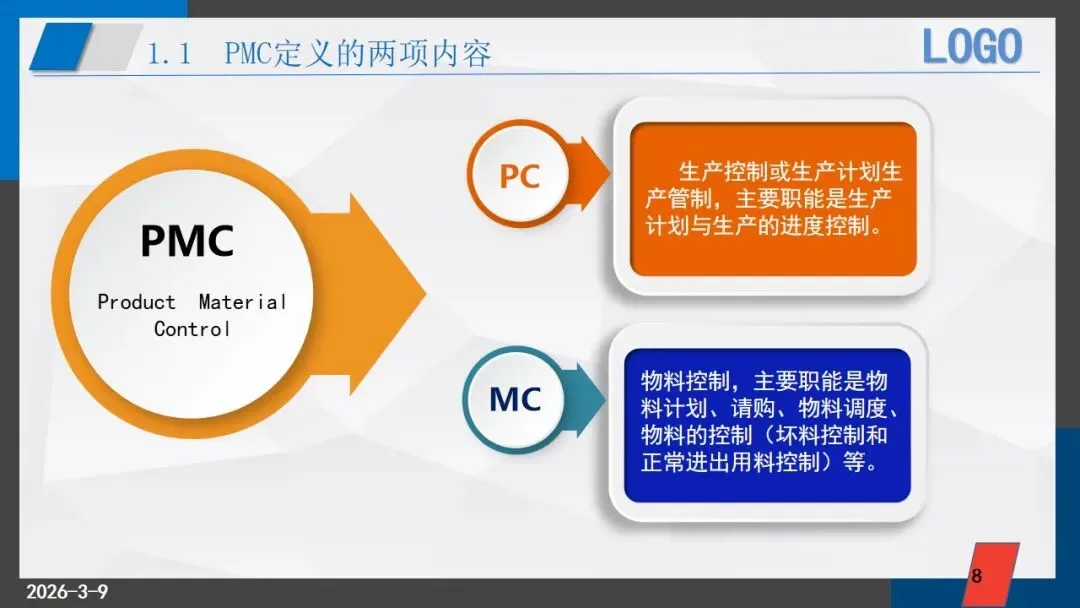

PMC生产计划和物料控制PPT课件PMC生产计划和物料控制

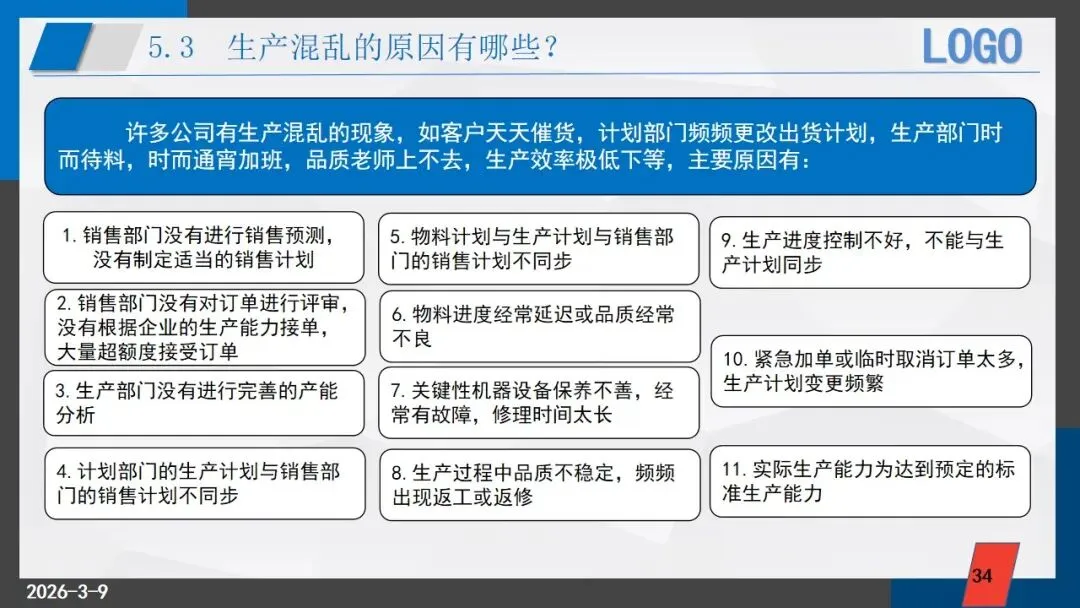

目录 1.重新认识PMC的管理职责 2.如何制定有效的生产计划 3.生产进度控制 4.库存预测与物料控制 5.影响交期达成的原因和对策 一.重新认识PMC的管理职责 1.PMC定义的两项内容 PC:生产控制或生产计划生产管制,主要职能是生产计划与生产的进度控制。 MC:物料控制,主要职能是物料计划、请购、物料调度、物料的控制(坏料控制和正常进出用料控制)等。 2.PMC管理任务与目标 生产与物控是企业的总调度,整个企业的生产与物料运作都是围绕着这个部门运转的,PMC部门计划能力、控制能力与协调能力对企业的运作有非常重要的影响。企业要建立良好的生产与物控管理,应做到: 3.PMC的未来管理功能 当企业的“项目管理”成为趋势时,PMC将成为项目管理过程的一个结点。并由此建立该项目的PMC运作模式。 二.如何制定有效的生产计划 1.计划的数据 过程流程图 这些数据相互支撑,形成清晰、可执行的生产依据,使生产过程有章可循,有效提升效率、稳定品质、控制成本,确保按期完成生产任务。 2.计划的形态 3.计划的类型 4.计划的基准 5.作业的顺序 当采取个别接受订单方式进行新产品生产时,对构成这一产品的零部件及装配件,必须计划出新的作业顺序。顺序计划同日程计划一样,占据核心地位。 实际上,即使是预期性产品,制作第1号产品时同样要进行作业顺序的计划。这里试以连杆(内燃机中连续曲柄与活塞的零部件)的顺序计划加以说明。生产技术部门从设计部门接受图纸后,要把它在工厂内的流程大体地计划一下。为使内容明白易懂,经常会使用如图那样的工艺流程表。这是一种将制造工序中的物流与单位作业相结合的方法。 三.生产进度控制 2.生产进度控制 生产进度控制是指从原材料投入生产开始至成品入库为止的全过程控制,包括从时间上和数量上控制两方面。通过生产进度控制,可及时采取措施,预防发生偏差,确保生产按计划执行。 3.紧急任务处理 四.物料管理与库存预测 1.什么是物料管理 如果将“什么是物料管理”这个问题请教一百位高级主管,十之八九不知道如何回答。简单地说,物料管理学是一种科学的、有系统的计划、协调以及控制企业各部门的业务活动,并且以最经济、有效而适时提供给各部门适量、适质物料的学问。 ——斯尔埃·亚马 2.物料管理的目标 让企业以最低费用和理想且迅速的流程,能适时、适量、适价、适质地满足使用部门的需要,减少损耗,发挥物料的最大效率。 综上,物料管理的七大目标相互支撑、协同发力,最终实现物料供应稳定、成本可控、效率提升、品质可靠,为企业持续稳定经营提供坚实保障。 3.有效控制库存量的方法 五.影响交期达成原因与对策 1.客户方导致交期延迟原因 留有供应期时间不足 交期短、紧急法订单 生产计划的变更 客供品的供应延迟 设计、型号的变更 图面等相关资料的不完备 处理方法 加强产销配合 制定产品开发进度表 做好用料管理,避免断料发生 对制程予以妥善安排 建立品管制度 建立生产绩效管理制度 交期延误原因分析鱼骨图
3.生产混乱的原因有哪些? 许多公司有生产混乱的现象,如客户天天催货,计划部门频频更改出货计划,生产部门时而待料,时而通宵加班,品质老师上不去,生产效率极低下等,主要原因有: 5.如何防止缺料及压缩库存数 若以零库存工厂为目标,就须满足以下条件: PPT课件展示

喜欢赞赏⬇支持一下

企业管理混乱的根源

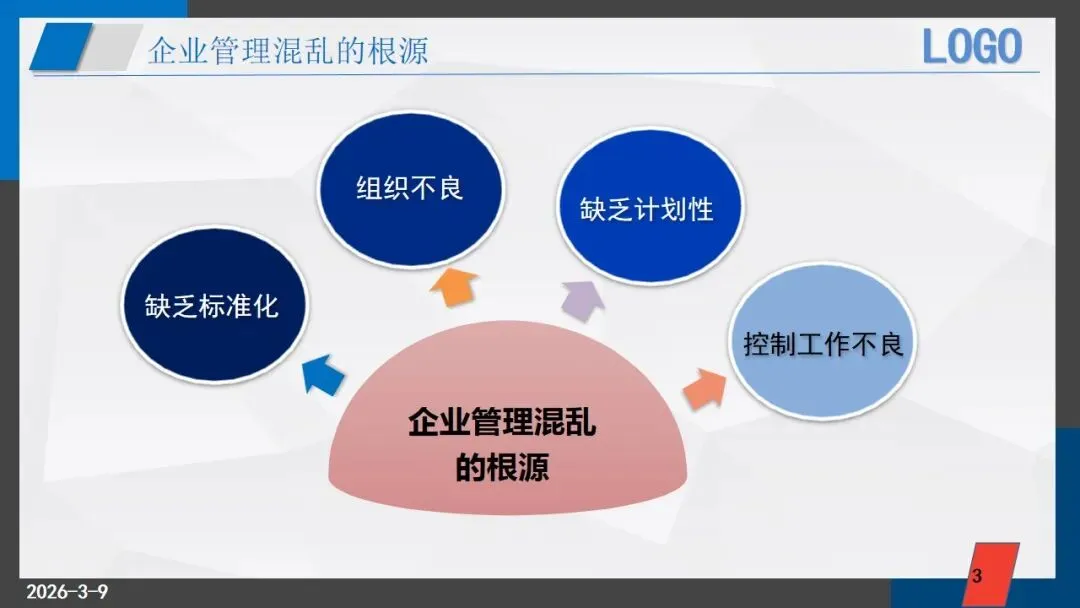

缺乏标准化:工作无统一流程、标准与规范,员工凭经验做事,质量、效率参差不齐,问题反复出现; 组织不良:岗位职责不清、权限模糊、部门壁垒严重,遇事推诿扯皮,沟通成本高、执行效率低; 缺乏计划性:目标不清晰、资源不统筹、进度无安排,工作随意盲目,被动应对问题,难以形成稳定节奏; 控制工作不良:缺少监督、检查与反馈机制,执行偏差无法及时纠正,问题持续积累。四者相互叠加,最终导致企业整体运营失序、效率低下、管理混乱。

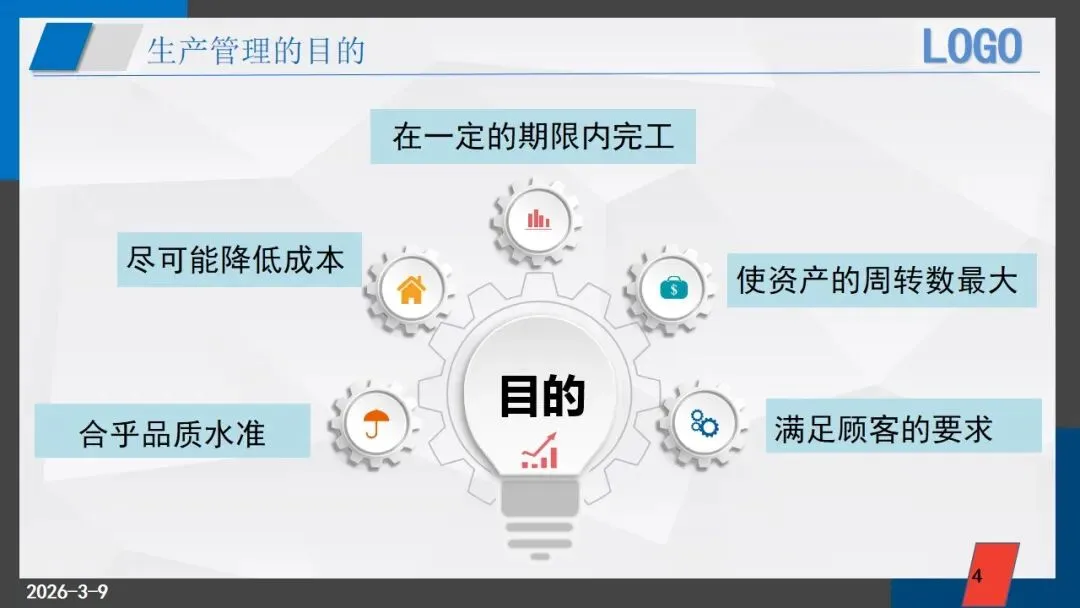

生产管理的目的
合乎品质水准:从原料、制程到成品严格管控,保证质量稳定可靠,减少不良与返工; 尽可能降低成本:优化人、机、料、法、环等资源配置,控制损耗、提升效率,以合理成本完成生产; 在一定的期限内完工:做好计划排程与进度管控,确保按时交付,不延误市场与客户需求; 使资产的周转数最大:提高设备、物料、资金的使用效率,减少闲置与浪费,提升整体运营效益; 满足顾客的要求:一切生产活动都围绕满足顾客的要求展开,以稳定的品质、合理的价格、准时的交付,为客户提供价值,提升企业竞争力,实现可持续经营。

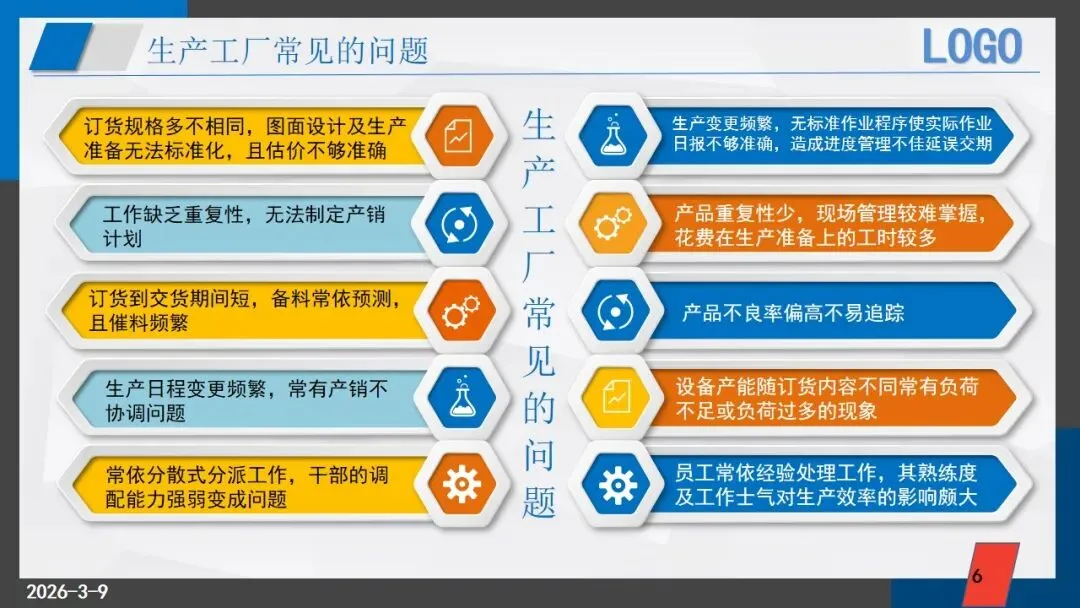

生产工厂常见的问题
订货规格多不相同,图面设计及生产准备无法标准化,且估价不够准确; 工作缺乏重复性,无法制定产销计划; 订货到交货期间短,备料常依预测,且催料频繁; 生产日程变更频繁,常有产销不协调问题; 常以分散式分派工作,干部的调配能力强弱变成问题; 生产变更频繁,无标准作业程序使实际作业日报不够准确,造成进度管理不佳延误交期; 产品重复性少,现场管理较难掌握,花费在生产准备上的工时较多; 产品不良率偏高不易追踪; 设备产能随订货内容不同常有负荷不足或负荷过多的现象; 员工常依经验处理工作,其熟练度及工作士气对生产效率的影响颇大。

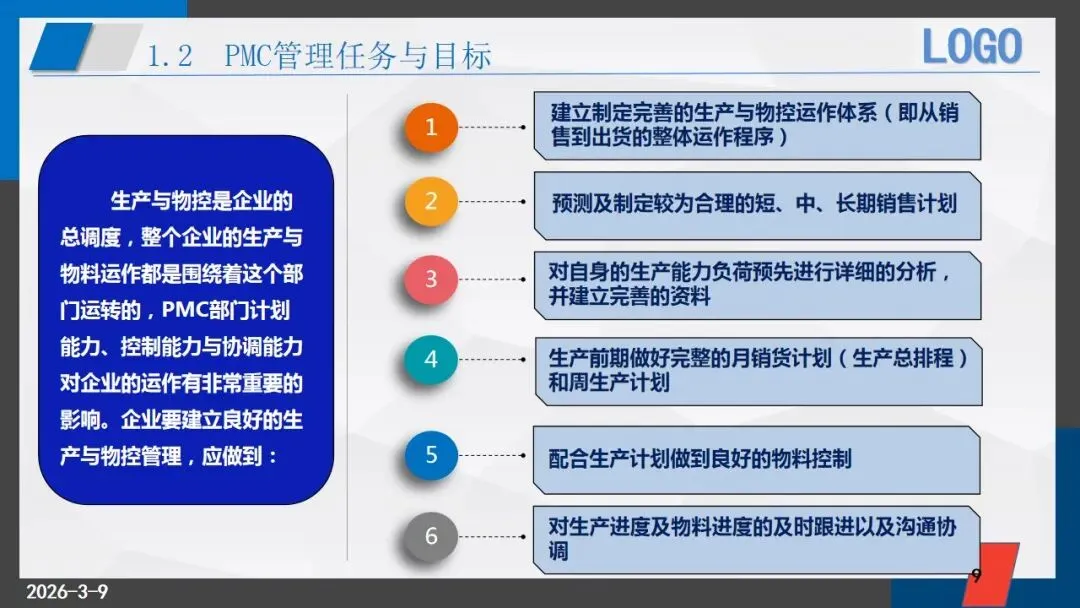

建立制定完善的生产与物控运作体系(即从销售到出货的整体运作程序); 预测及制定较为合理的短、中、长期销售计划; 对自身的生产能力负荷预先进行详细的分析,并建立完善的资料; 生产前期做好完整的月销货计划(生产总排程)和周生产计划; 配合生产计划做到良好的物料控制; 对生产进度及物料进度的及时跟进以及沟通协调。

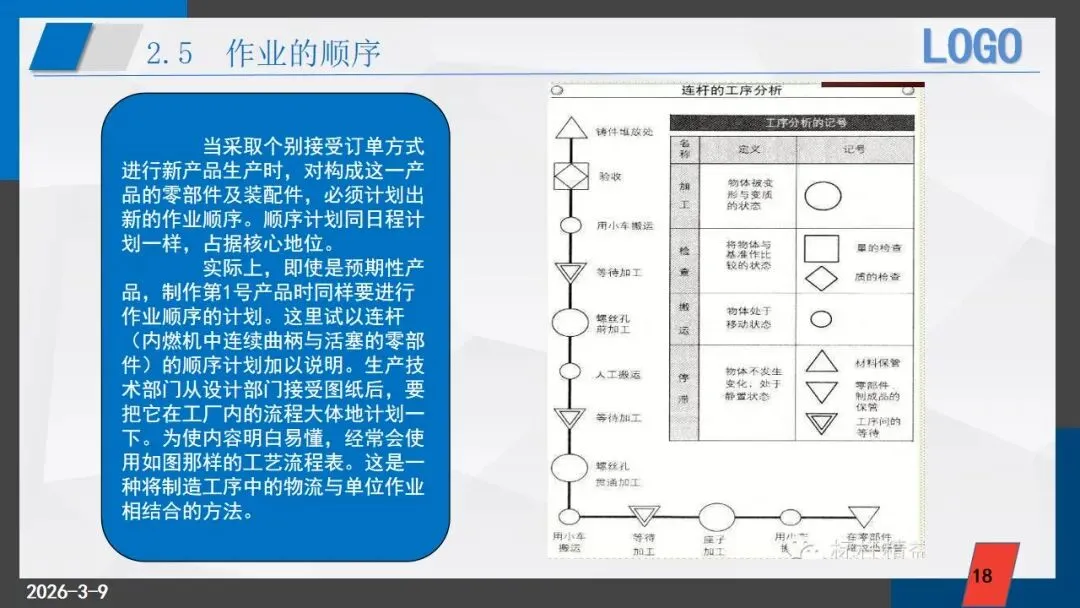

一是明确不同零部件的加工顺序,合理规划各工序先后流程,避免工序混乱、等待浪费,确保生产连续顺畅。 二是制定标准时间,为每道工序设定合理作业时长,作为排产、考核与效率改善的基准,提升整体节奏可控性。 三是确定标准批量,根据设备、产能与搬运效率设定最优生产数量,平衡换线成本与库存压力,提高经济性。 四是编排工作日程,结合订单交期、产能与人员设备情况,细化每日、每班的生产任务与进度安排。
日程计划

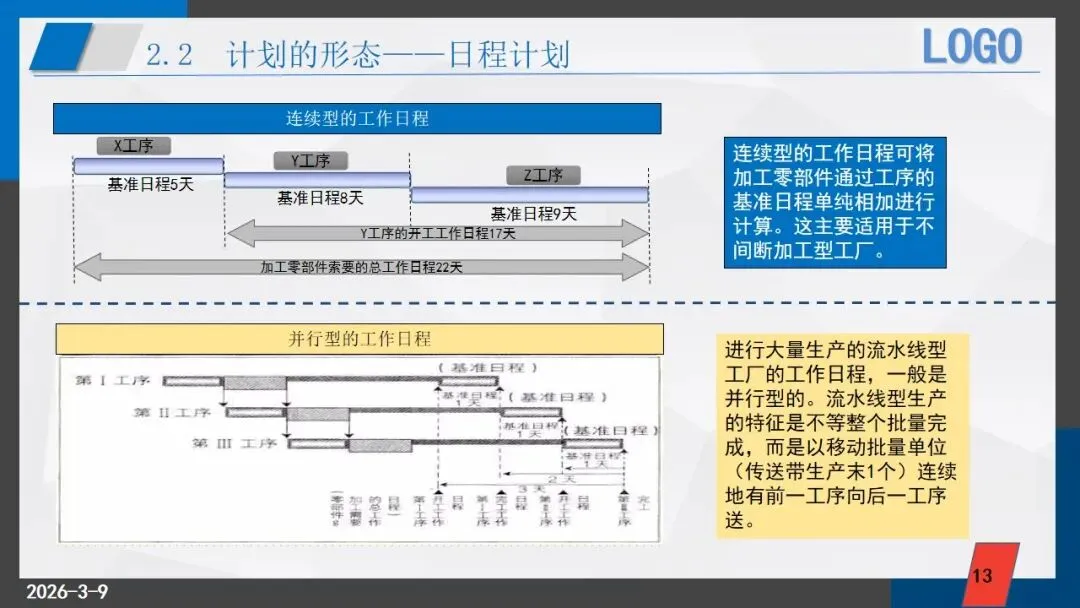

连续型的工作日程可将加工零部件通过工序的基准日程单纯相加进行计算。这主要适用于不间断加工型工厂。 进行大量生产的流水线型工厂的工作日程,一般是并行型的。流水线型生产的特征是不等整个批量完成,而是以移动批量单位(传送带生产末1个)连续地有前一工序向后一工序送。
外发计划

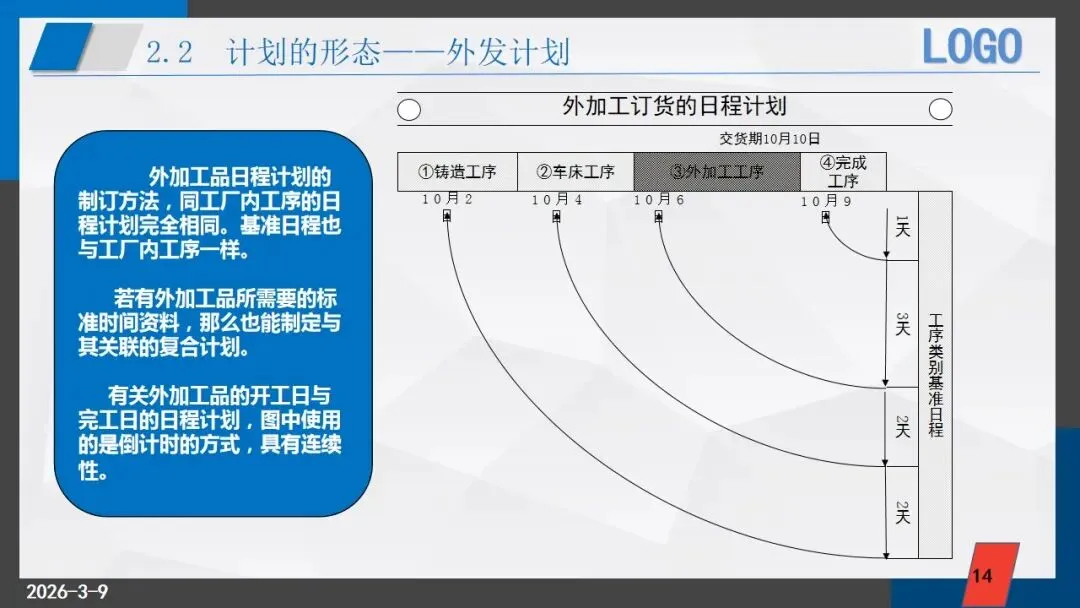

外加工品日程计划的制订方法,同工厂内工序的日程计划完全相同。基准日程也与工厂内工序一样。 若有外加工品所需要的标准时间资料,那么也能制定与其关联的复合计划。 有关外加工品的开工日与完工日的日程计划,图中使用的是倒计时的方式,具有连续性。

单品型计划

“单品型生产”的特征是必须从产品设计开始。生产计划负责人在制订计划时制订的是包含设计期限在内的全部门的计划。由于这时的计划只针对设计、资材准备、机械加工、装配等不同部门,因而交货期估算很粗略,通常将其称为“订单大日程计划”。

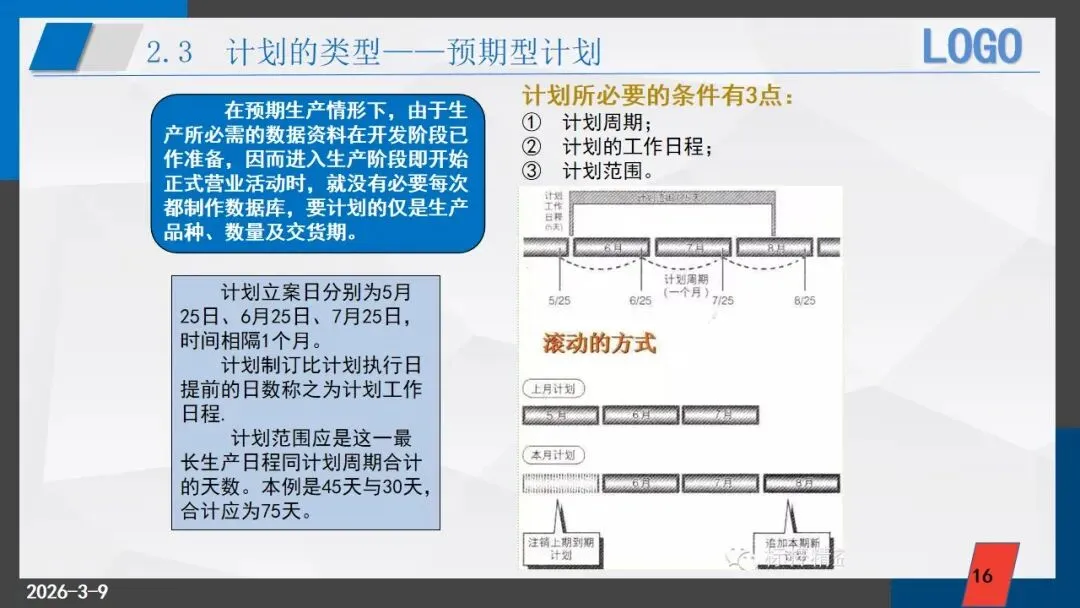

预期型计划
在预期生产情形下,由于生产所必需的数据资料在开发阶段已作准备,因而进入生产阶段即开始正式营业活动时,就没有必要每次都制作数据库,要计划的仅是生产品种、数量及交货期。
例如:计划立案日分别为5月25日、6月25日、7月25日,时间相隔1个月。 计划制订比计划执行日提前的日数称之为计划工作日程. 计划范围应是这一最长生产日程同计划周期合计的天数。本例是45天与30天,合计应为75天。

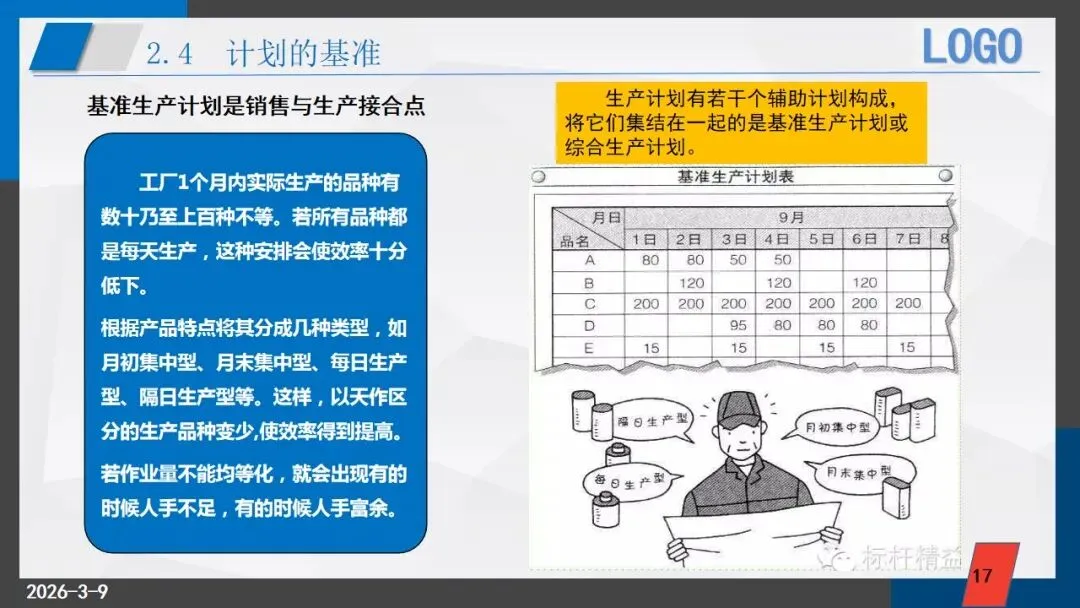

基准生产计划是销售与生产接合点
工厂1个月内实际生产的品种有数十乃至上百种不等。若所有品种都是每天生产,这种安排会使效率十分低下。 根据产品特点将其分成几种类型,如月初集中型、月末集中型、每日生产型、隔日生产型等。这样,以天作区分的生产品种变少,使效率得到提高。 若作业量不能均等化,就会出现有的时候人手不足,有的时候人手富余。
生产计划有若干个辅助计划构成,将它们集结在一起的是基准生产计划或综合生产计划。

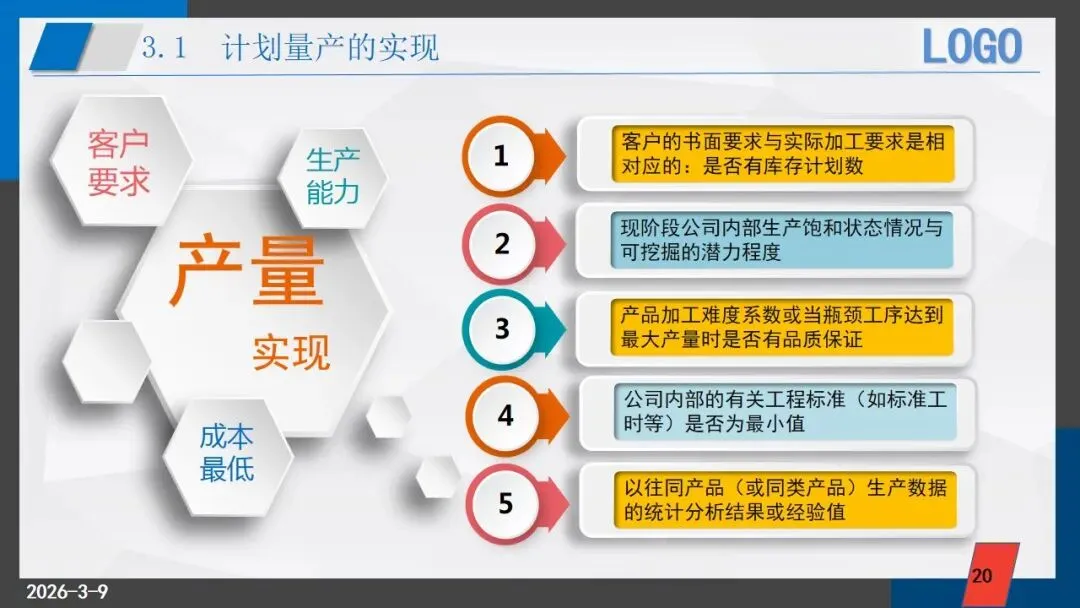

1.计划量产的实现
客户的书面要求与实际加工要求是相对应的:是否有库存计划数; 现阶段公司内部生产饱和状态情况与可挖掘的潜力程度; 产品加工难度系数或当瓶颈工序达到最大产量时是否有品质保证; 公司内部的有关工程标准(如标准工时等)是否为最小值; 以往同产品(或同类产品)生产数据的统计分析结果或经验值。
有了合理的计划量,不等于在实施过程中一定能实现,它取决于下列因素:
培训有素的操作员:人员技能熟练、责任心到位,才能按标准完成任务,避免人为失误影响进度。 有效的数据库管理:提供精准数据支撑,让计划调整、资源调配有据可依,避免决策失误。 工艺成熟品质稳定:工艺流程规范、产品质量可控,才能减少返工、停机,保障生产连续推进。 紧急情况预防措施:紧急情况预防措施必不可少,提前预判风险、制定预案,可快速应对突发状况,降低对计划的冲击。 设备正常物料保证:设备正常运转与物料充足供应是基础保障,设备无故障、物料不断供,生产才能持续进行。 必要的协力供应商:是外部支撑,供应商供货及时、配合度高,才能打通供应链环节,确保计划量顺利转化为实际成果。

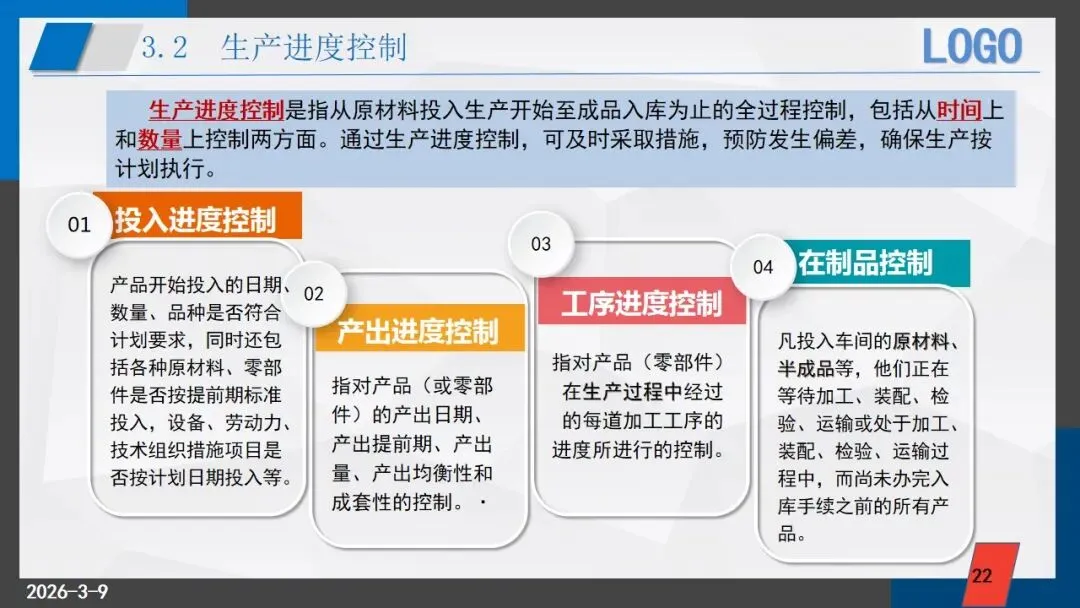

投入进度控制:产品开始投入的日期、数量、品种是否符合计划要求,同时还包括各种原材料、零部件是否按提前期标准投入,设备、劳动力、技术组织措施项目是否按计划日期投入等。 产出进度控制:指对产品(或零部件)的产出日期、产出提前期、产出量、产出均衡性和成套性的控制。· 工序进度控制:指对产品(零部件)在生产过程中经过的每道加工工序的进度所进行的控制。 在制品控制:凡投入车间的原材料、半成品等,他们正在等待加工、装配、检验、运输或处于加工、装配、检验、运输过程中,而尚未办完入库手续之前的所有产品。
定型产品、成熟工艺的插单生产
1)增加物料采购的同时,启用最低库存量投入生产; 2)延长生产时间或超额生产定量; 3)分解产品生产过程,在主生产线饱和情况下,先完成准备工序的半成品生产,从而缩短主流程的生产周期; 4)将成批品质检验方式改为在现随机抽样方式。
改良性产品之插单生产
1)可考虑从改良原型库存或待运产品中,组织有技术人员参加的特别生产线;
2)参照1)之对策。
开发性产品急需安排生产
1)工程人员现场指导生产和根据生产中出现的问题即时改良生产方式,对稳定品质之工序实行在制品大量生产: 2)请求客户技术或品质人员现场指导或进行测试; 3)对生产出的无重大品质问题之产品要求客户宽收。

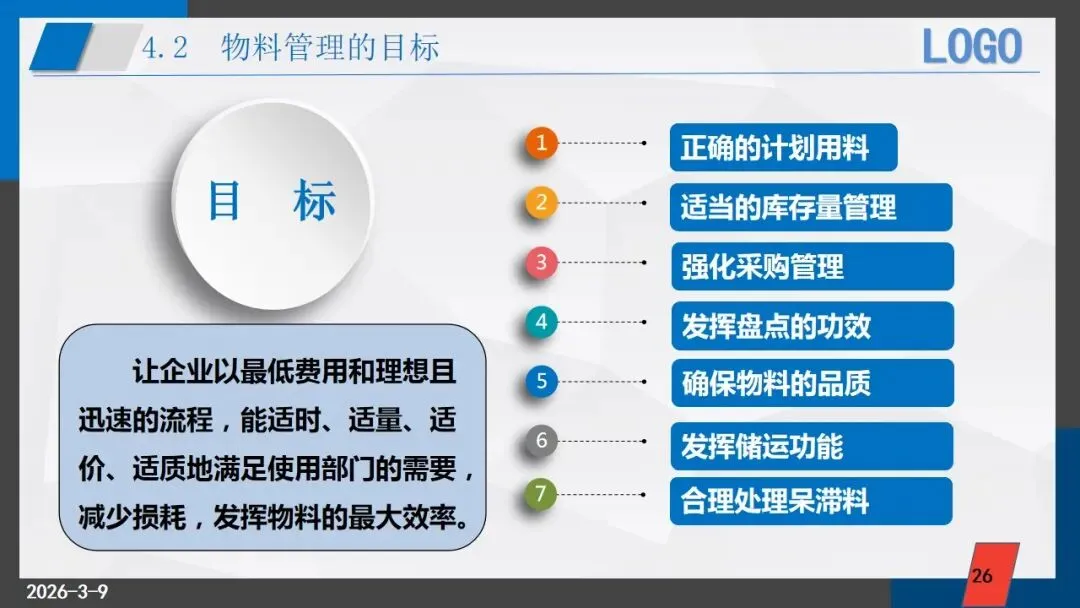

正确的计划用料:以生产需求与订单计划为依据,精准测算物料需求量、领用时间与使用标准,避免多领、错领、浪费,确保用料与生产节奏高度匹配,从源头减少无效消耗。 适当的库存量管理:通过科学设定安全库存、最高库存与最低库存,平衡库存成本与供应保障,既防止库存过高造成资金积压,也避免库存不足导致生产中断,实现供需平衡与资金高效周转。 强化采购管理:建立规范的采购流程,严格筛选优质供应商,优化采购价格与交期,确保物料及时、保质、经济地供应,同时加强采购过程监督,提升采购透明度与性价比。 发挥盘点的功效:通过定期与不定期盘点,准确掌握物料实际库存数量、状态与存放位置,及时发现账实不符、损耗、遗漏等问题,为计划调整、库存优化与成本核算提供真实可靠的数据支撑。 确保物料的品质:严格执行进料检验、在库保管与使用前核查制度,杜绝不合格物料流入生产环节,从物料端保障最终产品质量稳定,降低返工与品质风险。 发挥储运功能:合理规划仓储布局、搬运流程与防护措施,确保物料存储安全、分类清晰、取用便捷,同时优化运输与配送效率,减少搬运损耗,提升仓储空间利用率与物流周转速度。 合理处理呆滞料:及时识别长期未用、低效占用资源的呆滞物料,通过优先使用、改制利用、折价处理或报废清理等方式盘活资产,减少库存浪费,释放仓储空间与资金,提升整体运营效益。

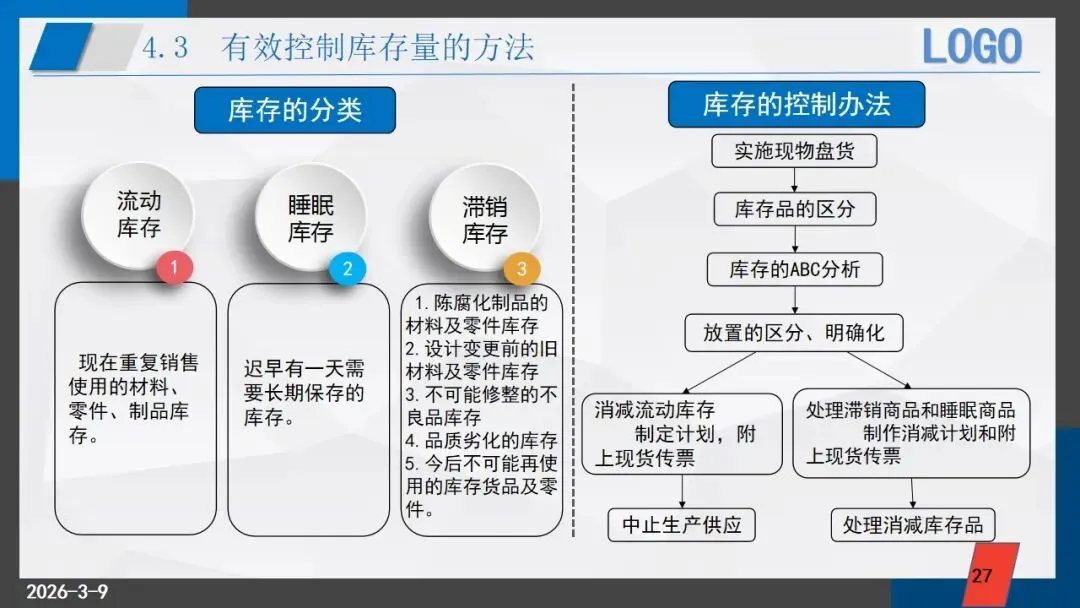

库存的分类
流动库存:现在重复销售使用的材料、零件、制品库存。 睡眠库存:迟早有一天需要长期保存的库存。
滞销库存:
1)陈腐化制品的材料及零件库存 2)设计变更前的旧材料及零件库存 3)不可能修整的不良品库存 4)品质劣化的库存 5)今后不可能再使用的库存货品及零件。
4.库存计划的预测及方法

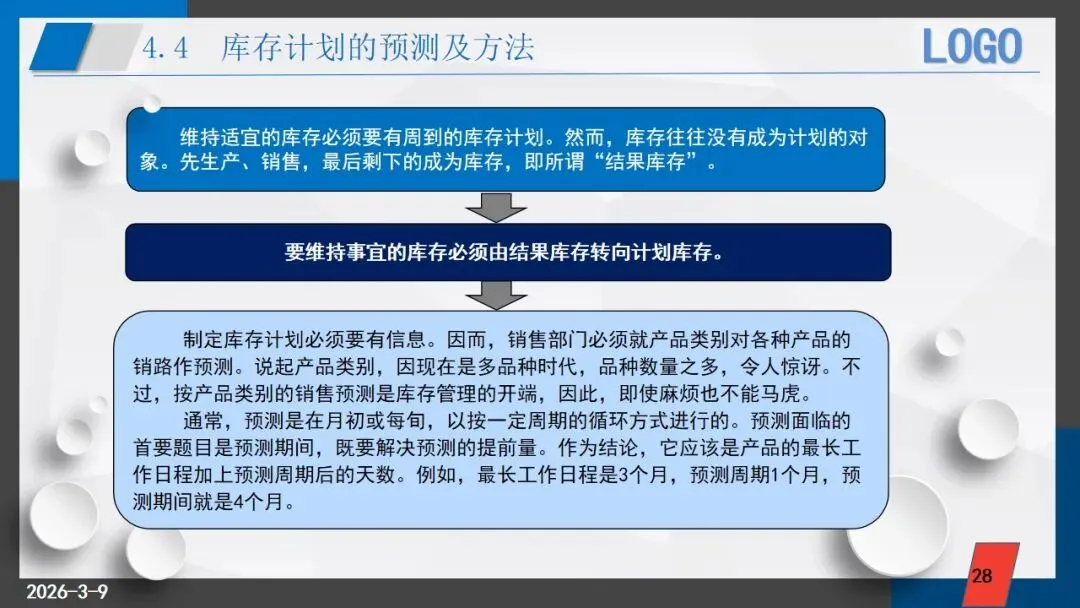

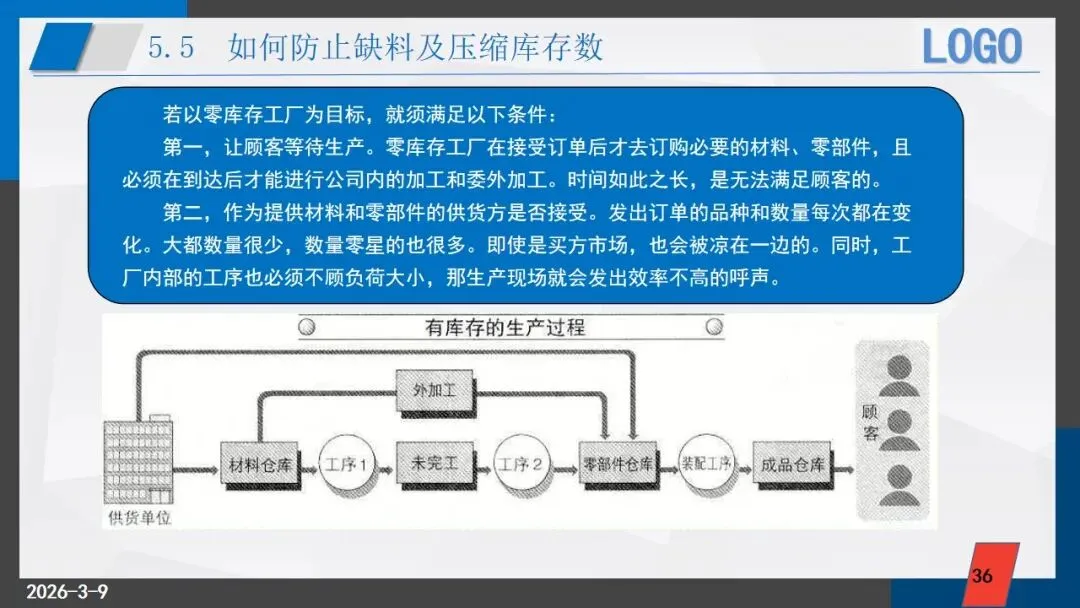

维持适宜的库存必须要有周到的库存计划。然而,库存往往没有成为计划的对象。先生产、销售,最后剩下的成为库存,即所谓“结果库存”。 要维持事宜的库存必须由结果库存转向计划库存。 制定库存计划必须要有信息。因而,销售部门必须就产品类别对各种产品的销路作预测。说起产品类别,因现在是多品种时代,品种数量之多,令人惊讶。不过,按产品类别的销售预测是库存管理的开端,因此,即使麻烦也不能马虎。 通常,预测是在月初或每旬,以按一定周期的循环方式进行的。预测面临的首要题目是预测期间,既要解决预测的提前量。作为结论,它应该是产品的最长工作日程加上预测周期后的天数。例如,最长工作日程是3个月,预测周期1个月,预测期间就是4个月。

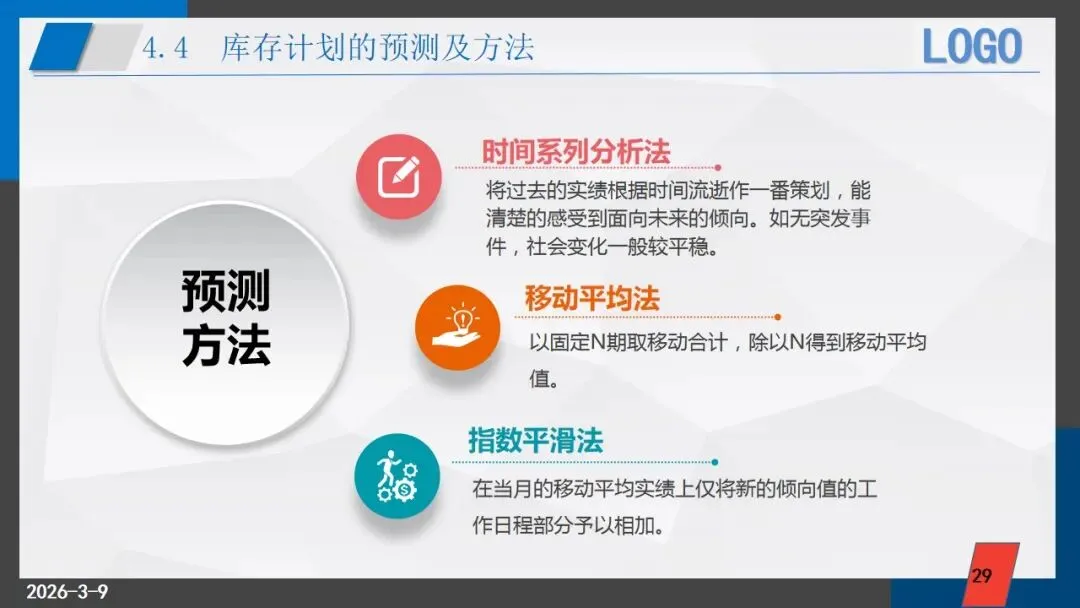

预测方法
时间系列分析法:将过去的实绩根据时间流逝作一番策划,能清楚的感受到面向未来的倾向。如无突发事件,社会变化一般较平稳; 移动平均法:以固定N期取移动合计,除以N得到移动平均值;
指数平滑法:在当月的移动平均实绩上仅将新的倾向值的工作日程部分予以相加。
2.缺乏良好的销售计划会产生什么不良后果

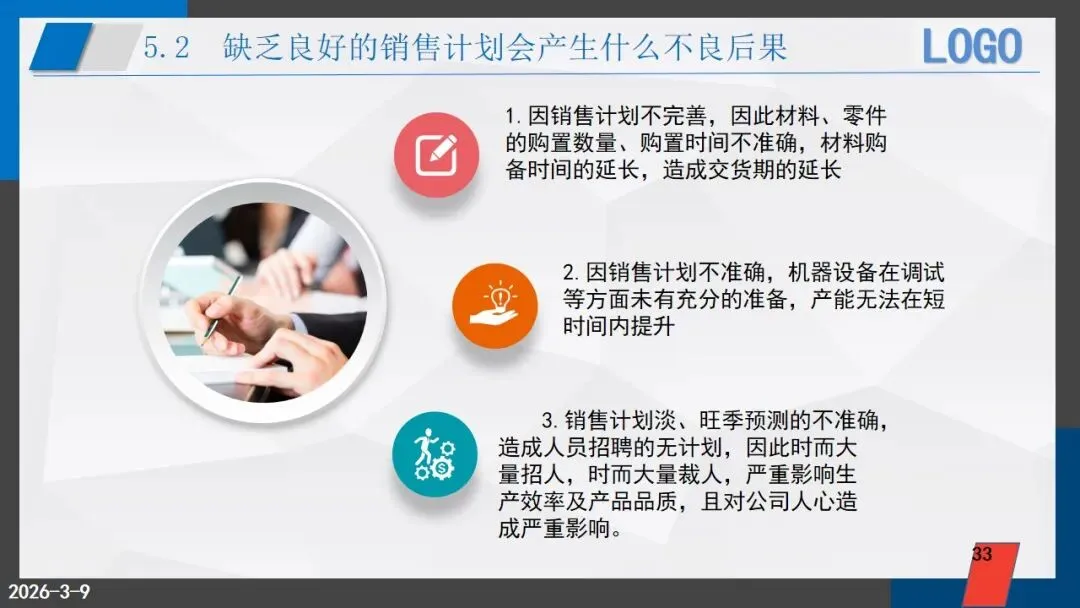

因销售计划不完善,因此材料、零件的购置数量、购置时间不准确,材料购备时间的延长,造成交货期的延长; 因销售计划不准确,机器设备在调试等方面未有充分的准备,产能无法在短时间内提升; 销售计划淡、旺季预测的不准确,造成人员招聘的无计划,因此时而大量招人,时而大量裁人,严重影响生产效率及产品品质,且对公司人心造成严重影响。

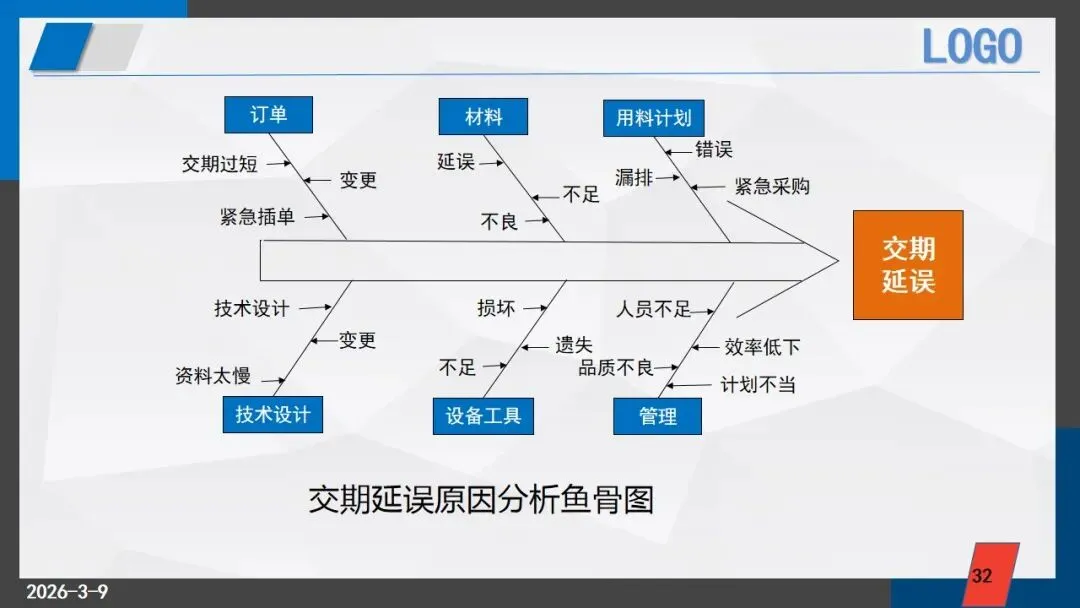

销售部门没有进行销售预测,没有制定适当的销售计划销售部门没有对订单进行评审,没有根据企业的生产能力接单,大量超额度接受订单 生产部门没有进行完善的产能分析 计划部门的生产计划与销售部门的销售计划不同步 物料计划与生产计划与销售部门的销售计划不同步 物料进度经常延迟或品质经常不良 关键性机器设备保养不善,经常有故障,修理时间太长 生产过程中品质不稳定,频频出现返工或返修 生产进度控制不好,不能与生产计划同步 紧急加单或临时取消订单太多,生产计划变更频繁 实际生产能力为达到预定的标准生产能力

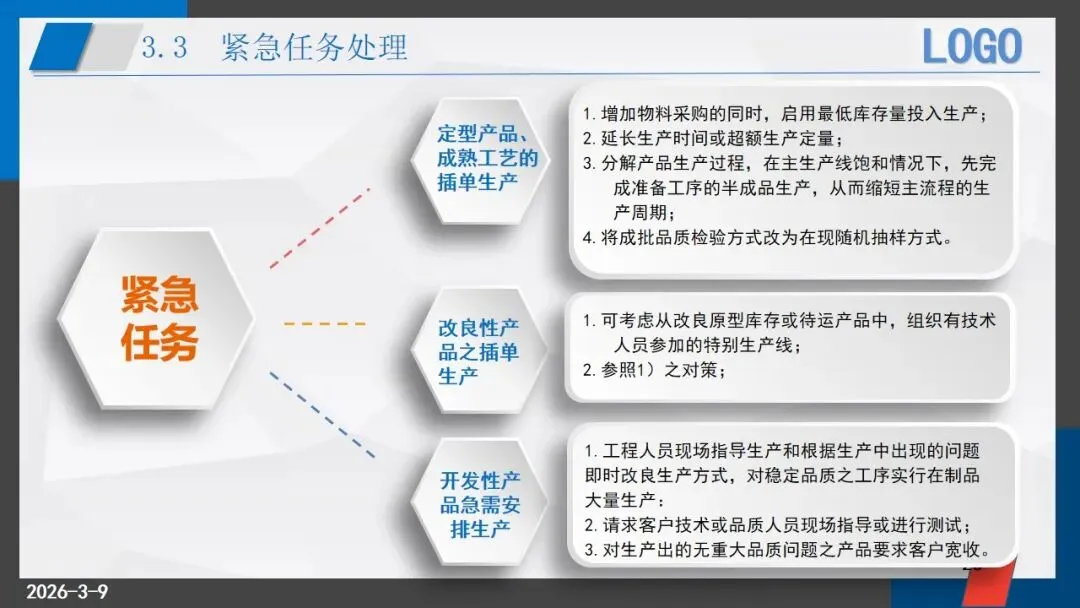

4.生产进度落后时应采取什么措施?
增加人力或设备:增加瓶颈工序的人力与设备、招聘临时工。 改进制造流程:生产技术人员设计一些夹、治具,由制程,提高效率。 延长工作时间:延长工作时间,进行双班制或三班制。
外发加工:将一些订单进行外发。 协调出货计划:由销售部门与客户协调,适当延迟交货期。 减少紧急加单:在进度落后的情况下,尽量减少紧急订单。
第一,让顾客等待生产。零库存工厂在接受订单后才去订购必要的材料、零部件,且必须在到达后才能进行公司内的加工和委外加工。时间如此之长,是无法满足顾客的。 第二,作为提供材料和零部件的供货方是否接受。发出订单的品种和数量每次都在变化。大都数量很少,数量零星的也很多。即使是买方市场,也会被凉在一边的。同时,工厂内部的工序也必须不顾负荷大小,那生产现场就会发出效率不高的呼声。
