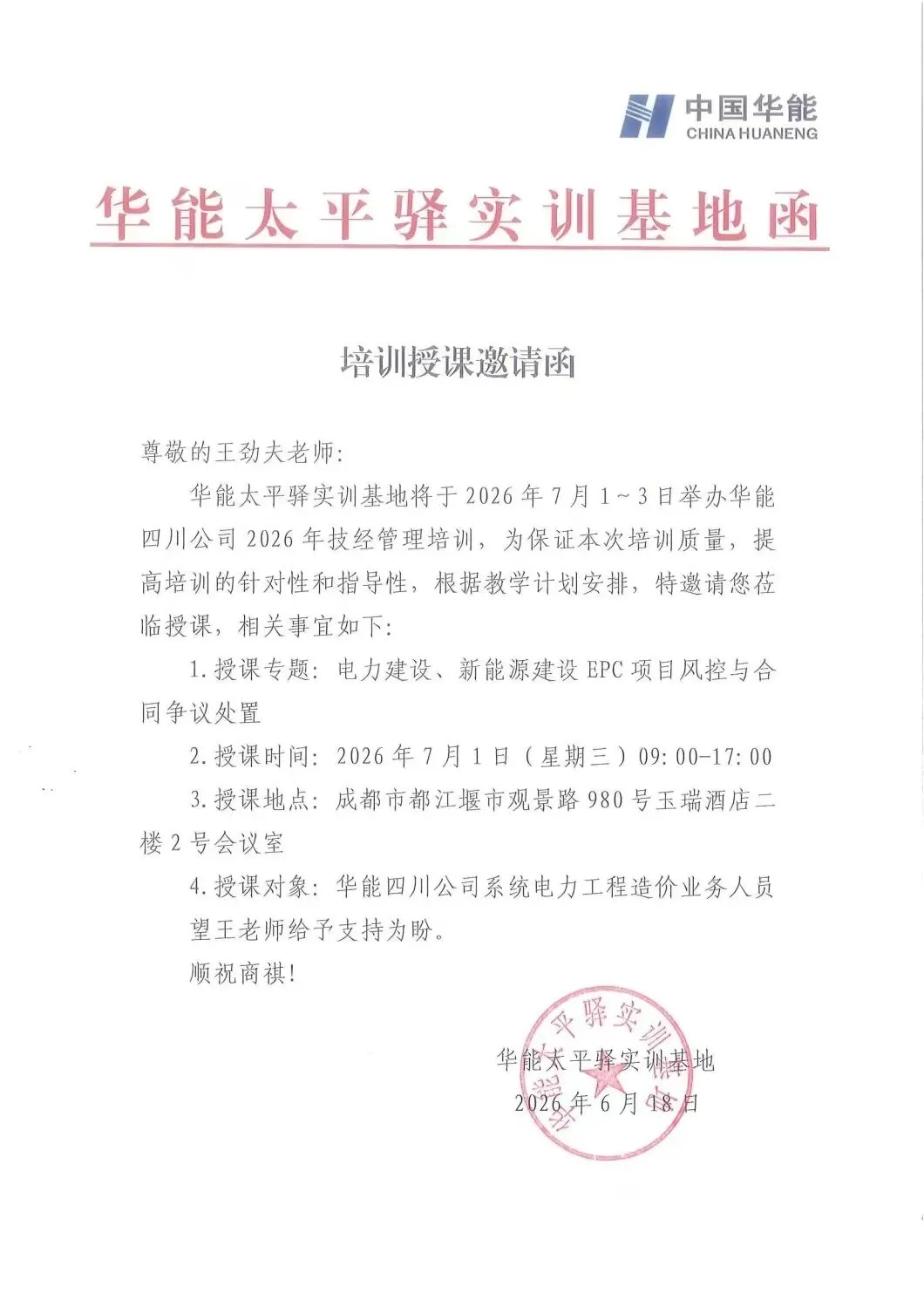

本期,我们刊登:《蓉城课件|电力新能源EPC项目风控与争议处置(五)-EPC合同变更管理与签证实务》

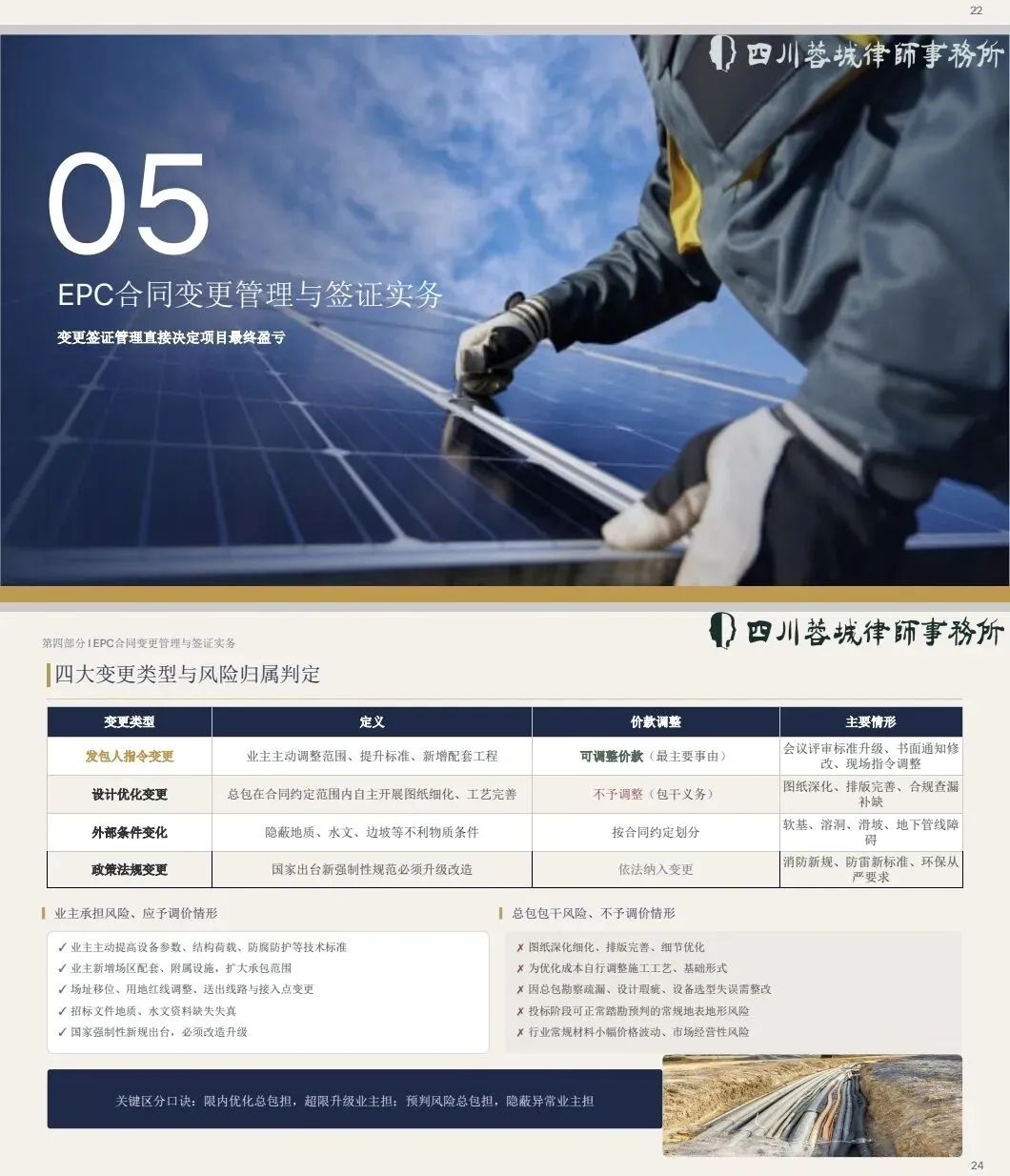

第五部分EPC合同变更管理与签证实务
一、EPC项目变更的法定情形与分类界定
(一)四大变更类型详细划分
1.发包人指令变更
业主主动提出调整建设范围、提升技术标准、修改功能要求、变更场址布局、调整电网接入方案、新增配套工程等,属于业主主动发起的实质性变更;是新能源EPC价款调整最主要事由。包含会议评审提出标准升级、书面通知修改方案、现场指令调整施工内容等情形。
2.设计优化变更
总包在招标文件《发包人要求》、合同约定标准、现行强制性规范范围内,自主开展图纸细化、工艺完善、方案择优、结构优化、设备合理选型;仅完善实现路径、不改变功能与技术底线,属于总承包包干义务,费用、工期不予调整。
3.外部条件变化变更
进场后出现招标资料未披露的隐蔽地质、水文、边坡、软基等不利物质条件;征地受阻、场外道路变化、周边环境约束调整;不可抗力引发工程整改,属于客观条件变更,按合同约定划分风险责任。
4.政策法规变更
项目履约期间国家、行业出台新能源、消防、防雷、环保、电力并网新强制性规范、标准、政策,必须强制升级改造的内容;不属于签约时可预判商业风险,依法纳入变更范畴。

(二)风险归属精准判定(破解EPC争议核心难点)
1.业主承担风险、应予调价顺延工期情形
①业主主动提高设备参数、结构荷载、防腐防护、电气冗余等技术标准,超出招标文件约定与国标最低要求;
②业主新增场区配套、附属设施、运维用房、防护工程,扩大承包工作范围;
③场址移位、用地红线调整、送出线路与接入点变更;
④招标文件地质、水文资料缺失失真,出现不可预见不利物质条件;
⑤国家强制性新规出台,必须改造升级;
⑥电网公司调整并网技术条件、验收规则,非总包责任导致改造。
2.总包包干风险、不予调价情形
①图纸深化细化、排版完善、细节优化;
②为优化成本、优化施工难度自行调整施工工艺、基础形式;
③因总包勘察疏漏、设计瑕疵、设备选型失误需整改完善;
④投标阶段可正常踏勘预判的常规地表地形、普通地质风险;
⑤行业常规材料小幅价格波动、市场经营性风险。
关键区分口诀
限内优化总包担,超限升级业主担;预判风险总包担,隐蔽异常业主担;自选优化总包担,指令调整业主担。

二、变更管理全流程标准化管控
(一)规范流程再造:坚持先变更、后实施
完整闭环流程:变更意向发起→业主出具书面变更指令→总包编制实施方案→费用与工期测算→双方确认签证→组织实施→完工验收归档。
1.严禁“先施工、后补单”:新能源项目工期紧、并网压力大,普遍存在业主口头安排先行施工、承诺完工统一补办手续;审计阶段一律不予认可,事后补签签证极易失效,诉讼难以采信。
2.杜绝仅凭会议纪要、微信群通知开展变更施工:评审纪要仅为技术研讨过程记录,不属于正式变更指令,不能单独作为价款调整依据。
3.紧急抢险、安全隐患应急整改可先行处置,但整改完毕7日内必须补齐全套变更审批资料,不得无限期拖延。
(二)变更签证必备规范化要素
一份具备结算、诉讼效力的签证文件,必须完整载明8项要素,缺一不可:
1.变更事由:写明是业主指令、地质异常、政策更新还是接入调整,写明来源依据(哪次会议、哪份函件、哪条政策);
2.变更部位与范围:精准标注场区位置、分项工程、设备系统;
3.变更前后对比:写明原设计、原约定标准,写明修改升级内容;
4.工程量明细:列明人工、材料、机械、设备增减数量;
5.计价依据:写明定额、信息价、合同报价、市场价来源;
6.增减价款金额:分含税、不含税列明总价;
7.工期影响:写明顺延/压缩工期天数;
8.签字盖章:合同约定业主授权代表、总包项目负责人、监理三方签字加盖公章,普通工作人员签字无效。
(三)签证办理时限硬性要求
参照GF‑2020‑0216合同通用条款设定时限:
1.变更事项发生后14个日历天内,总包提交变更报价与签证报审资料;
2.业主收到签证资料14日内完成审核答复;逾期未书面提出异议,视为认可签证内容;该时限条款必须写入合同专用条款;
3.项目完工并网后不再集中批量补办历史签证,杜绝竣工后一次性汇总补签。

三、新能源项目高频变更场景与证据留存要点
(一)现场工程类变更处置要点
1.场址调整、场区道路改线
原因:生态红线调整、土地性质变更、村民阻工、坡度超标被迫移位。
操作要点:第一时间获取业主书面场址调整通知;现场拍摄新旧场址对比影像;测算线路、土建、支架基础增量成本;完善变更签证;留存用地协调函件、政府调整文件。
证据链:调整通知+现场影像+方案对比+工程量计算书+正式签证。
2.地质条件异常、软基、边坡风险
山地光伏、丘陵风电高发:进场复核发现岩土风化、淤泥层、滑坡隐患,原有基础方案不满足安全要求。
操作要点:出具《不利物质条件勘察报告》,附岩土检测数据、现场照片视频;书面函告业主确认风险;编制专项加固方案报审;完成护坡、桩基加深等施工后及时办理签证。
证据链:勘察复核资料、现场影像、工作联系函、专项方案、验收记录、变更签证。
3.电网接入方案变更
电网公司调整接入间隔、送出线路路径、升压站接线方案。
操作要点:收集电网正式批复文件、接入调整通知单;梳理设计、设备、线路改动内容;同步办理设计变更与费用签证。
(二)设备技术与政策类变更处置要点
1.设备参数、品牌、防护等级升级
业主评审要求提升组件防护、逆变器冗余、电缆阻燃等级、箱变防寒防腐标准。
操作要点:区分“优化完善”和“标准升级”,对超出合同约定参数的升级内容,3日内出具书面确认单,列明参数差异、差价金额;业主书面确认后再采购供货,不得直接采购高配设备事后索要差价。
证据链:业主评审意见、参数对比表、设备采购变更确认函、差价测算单。
2.安全、消防、环保新规强制改造
项目实施中途出台储能消防新规、光伏防雷新标准、水土环保从严要求。
操作要点:收集正式政策文件;编制整改升级方案;报送业主确认属于政策性变更;逐项完善签证资料。
(三)全过程证据留存通用规则
1.所有口头指令24小时内形成书面工作联系单,通过EMS邮寄、企业微信正式发文送达业主,留存送达凭证;
2.微信群、现场口头沟通内容,定期整理打印成册,标注时间、人员、内容,交由业主签字确认,不可单独依赖聊天记录举证;
3.变更全过程留存整改前、施工中、完工后三段影像资料,标注拍摄时间、地点;
4.会议纪要必须会后3日内定稿,全体参会人员签字盖章,杜绝无签字空白纪要;
5.变更资料单独立卷归档,电子文档备份留存。
四、变更管理败诉典型案例深度剖析
案例5:光伏EPC业主口头指令设备升级,总包未固化书面证据结算索赔败诉案
1、项目基本概况
西北35MW地面光伏电站EPC总承包项目,国有平台公司投资,固定总价包干合同,合同总价1.38亿元;承包范围含场区设计、支架组件采购安装、电缆敷设、箱变、升压站全套交钥匙工程。
合同专用条款约定:项目变更必须由业主出具正式书面变更通知单方可调整价款;业主现场代表口头意见仅作技术参考,不构成变更依据。
2、履约变更经过
1)项目设计阶段,业主现场负责人、技术团队召开图纸评审会,口头提出:本地冬季严寒、昼夜温差大、风沙强,原定普通YJV电缆耐寒性能不足,要求全部升级为耐寒耐风沙阻燃特种电缆;箱变提高低温运行配置标准;光伏支架加厚型材、提升抗风沙荷载等级。全程仅形成简易手写会议记录,未整理正式盖章纪要,未出具书面变更通知单。
2)总包考虑项目并网工期紧张,担心反复协商耽误进度,未书面提出变更费用申请、未办理确认手续,直接按照业主口头评审意见采购高配电缆、加厚支架、升级箱变配置组织施工。
3)项目按期顺利完工并网,运行正常。经核算电缆、支架、箱变升级累计增加采购及施工成本926万元。
3、结算争议、审计结论与诉讼过程
1)竣工结算时,总包将926万元设备升级费用列入结算申报;业主委托第三方审计审核:案涉项目为EPC固定总价合同,招标文件仅要求设备满足常规国标;电缆、支架、箱变升级属于总包结合地域条件开展的设计优化、选材优化;仅有非正式会议口头沟通记录,无业主盖章变更指令、无正式工程签证,不能认定为业主变更要求,全部增量费用不予调增价款。
2)双方协商无果,总包提起民事诉讼,提交会议现场照片、微信群聊天记录、升级前后设备参数对比资料主张变更补偿。
4、法院生效裁判要点(案号:(2023)甘民初XXX号,可检索查阅)
1)EPC固定总价包干边界以招标文件《发包人要求》、签约合同约定为准,技术标准升级必须有发包人明确、书面的变更意思表示;
2)案涉评审沟通仅为技术交流研讨,没有形成业主盖章确认的变更文件;微信群聊天内容零散、表述笼统,仅能体现技术交流,无法单独证明业主同意追加费用;
3)总包在收到口头升级要求后,未及时发函界定优化与升级界限、未报审费用、未履行变更确认程序,自行实施高配采购施工,属于单方选材行为;
4)最终判决驳回总包全部诉讼请求,926万元升级成本由总承包企业自行承担。
5、案例复盘五大警示教训
1)口头指令不能等同于正式变更,再紧急的并网任务,也不能省略书面确认流程;
2)业主技术评审意见务必分类定性,超出合同标准必须走变更流程,不能习惯性当成优化;
3)总包不能为赶工期被动服从指令先行施工,要坚持先确认费用、后实施变更;
4)零散会议记录、微信聊天仅为辅助证据,无法形成完整证据链,难以单独支撑价款调整诉求;
5)新能源严寒、风沙、高海拔区域极易提出设备升级要求,是变更纠纷高发场景,必须提前做好证据固化预案。
蓉城观筑律师本章整体管控小结
1、EPC固定总价不是总价包死一成不变,核心在于能否分清变更成因、完善书面程序;
2、变更管理最大误区:重施工落实、轻证据办理;重口头沟通、轻书面闭环;
3、业主方管控重点:规范变更指令签发,杜绝以评审代替变更;总包管控重点:主动识别变更类型、限时完善签证、全程留存证据;
4、新能源项目80%结算亏损源于变更程序缺失、证据不足,变更签证管理直接决定项目最终盈亏。
