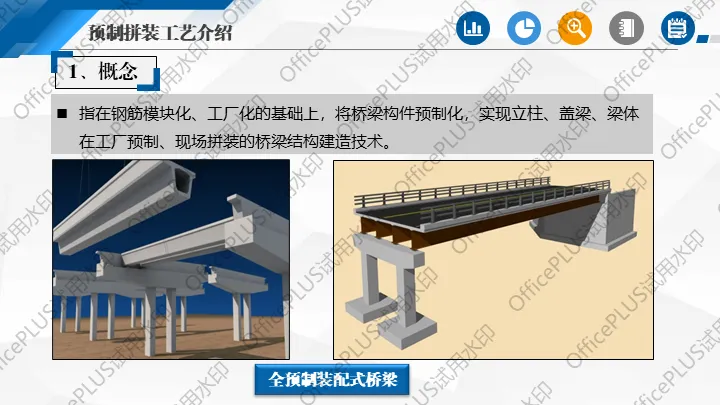

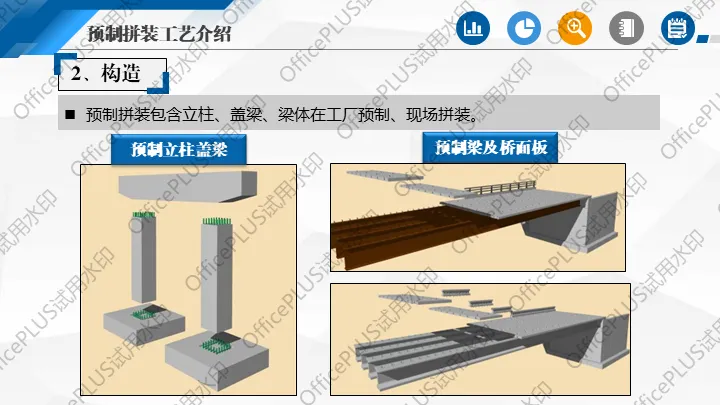

下部结构预制拼装到底难在哪?这套课件讲透了.预制墩柱、预制盖梁、灌浆套筒、座浆垫层......桥梁下部结构预制拼装的核心工艺,这套课件一次讲透。文末自取,转发给身边的桥梁人。 预制拼装是将桥梁墩柱、盖梁、梁体等在工厂预制,运至现场以灌浆套筒、金属波纹管等工艺拼装连接的建造方式,本质是变"流水作业"为"前后场并行作业"——基础结构与上部预制构件同步推进。

文末附上ppt课件,需要下载的评论区留言【预制拼装】即可下载。 重磅解读——浙江交通建设工程安全生产管理培训课件干货梳理 一份官方培训课件,讲清公路水运工程从开工到竣工的质量管理(附干货提炼)

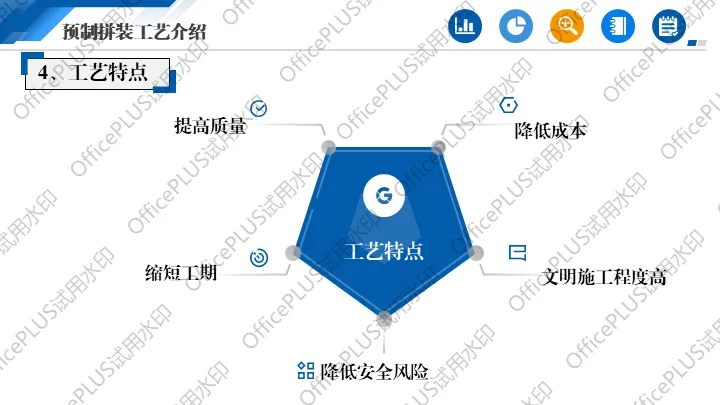

相较常规现浇,优势体现在六个方面。

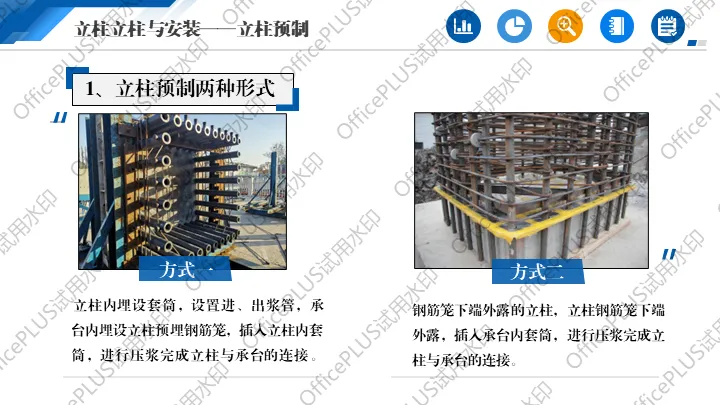

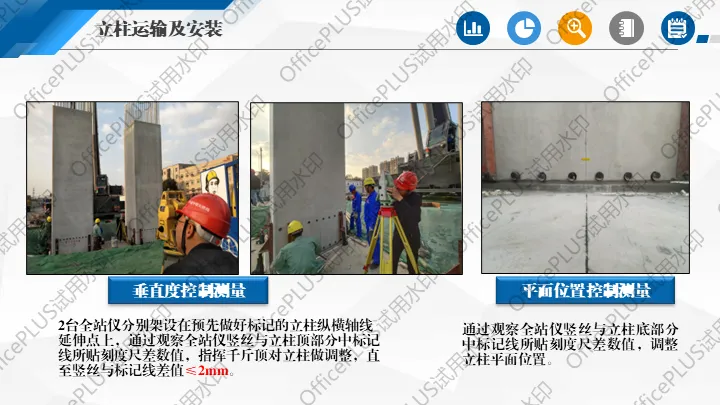

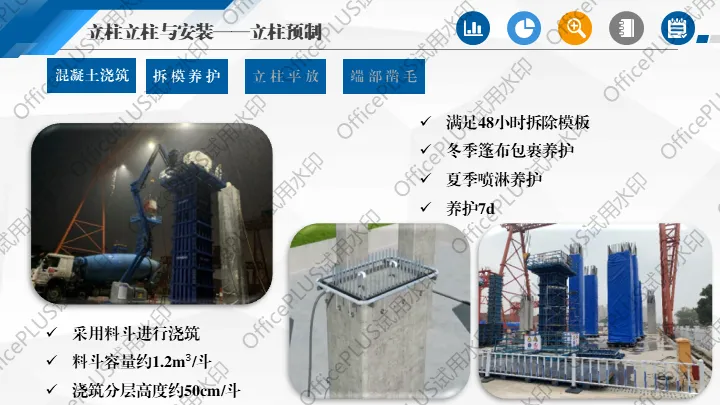

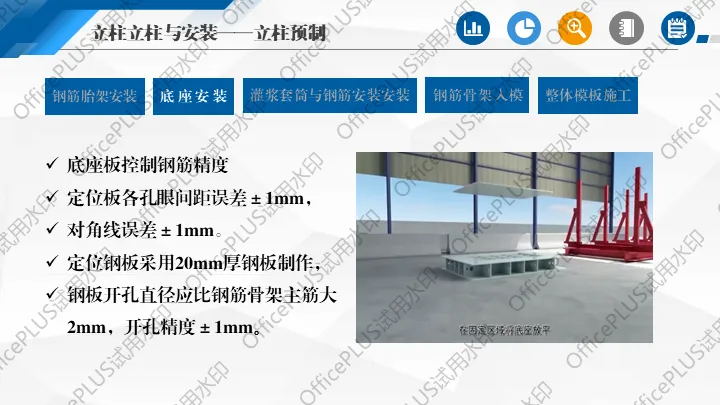

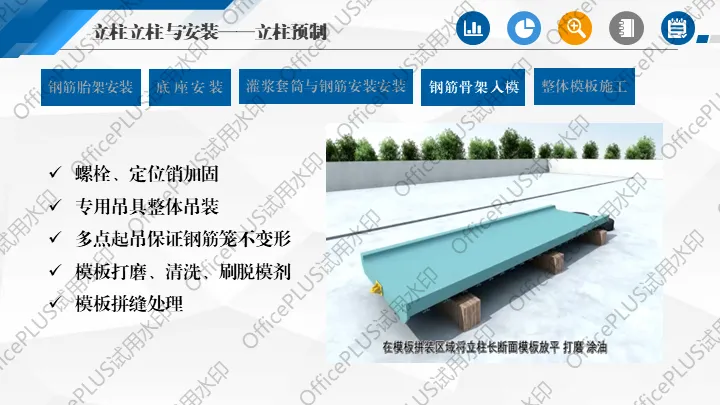

质量:装配式对预埋钢筋安装精度要求达±2mm,定位胎架与模板须精加工;钢筋下料、绑扎、浇筑、养护全程纳入工厂智能化流水线,以机器控制替代人工控制,品质稳定性显著提升。

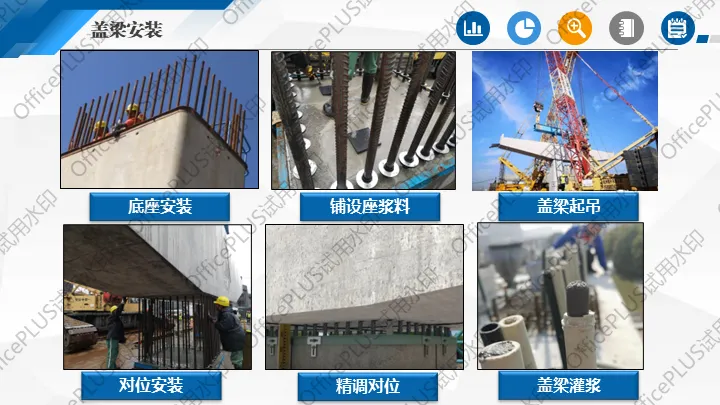

效率:桩基、承台施工的同时,立柱、盖梁、叠合梁在工厂同步制作,工序无缝衔接。墩柱预制场15人日产2根,现场5人日安装6根(含坐浆、压浆),同条件现浇需25人、约11天;盖梁预制场20人、钢筋模块4天成型,现场2台吊机配5名工人日吊2榀,现浇需35人、约16天。整体现场用工可减少三分之一以上。

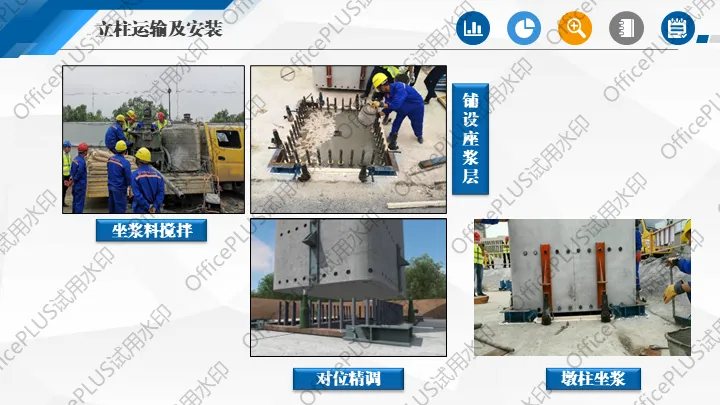

安全:取消现场脚手架搭设、人工绑扎与浇筑,高空坠落、支架垮塌、起重伤害等危险源逐级削减;大型吊装风险通过地质雷达检测地基承载力、加强吊机检查保养予以管控。
环保:作业主体后移,前场仅余吊装,噪音、扬尘、光污染大幅降低。

便民:围挡占用小,可边保通边施工。主干道架桥期间下部结构吊装仍能保双向四车道,钢箱梁、叠合梁夜间吊装、早高峰前恢复,为现浇工艺所不及。
信息化:预制场视频监控接入BIM与移动端,构件生产至安装全程扫码追溯,支撑远程管控与后期管养。
