PDCA闭环工作法培训课件
- 2026-10-02 13:05:44
PDCA闭环工作法培训课件

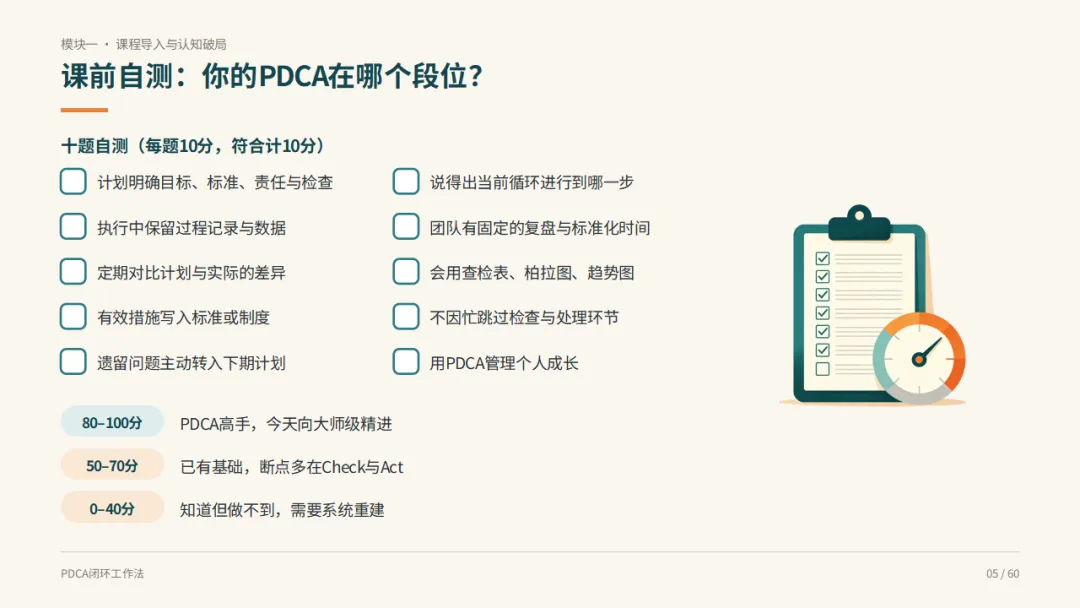

认知破局 01 一笔"闭环账":两种工作方式的差距 我们先来算一笔账,看看"有PDCA"和"没有PDCA"的工作方式,差距到底有多大。 场景A:没有PDCA——一次性、随机、不可复制。 月初,领导开会布置:"我们要提高客户满意度!"大家点头,人人称是。但散会后,没有人拆解:满意度低在哪个环节?谁负责改善?做到什么标准?什么时候完成? 月中,各自为战。有人给客户打了个回访电话,有人优化了一下话术,有人什么都没做。做没做、做到什么程度,没人知道。 月末,目标落空。客户满意度还是老样子。开会时互相推诿——"我以为他在做"、"我以为这不归我管"、"我以为效果要下个月才能看到"。 下月,领导再次开会强调:"我们要提高客户满意度!"于是,上个月的坑再踩一遍,上次的错误再犯一次。 场景B:有PDCA——迭代的、累积的、持续进化的。 Plan阶段:找TOP3痛点,定责任人、定标准、定时间。不是喊口号,而是画路线图。 Do/Check阶段:记录数据,满意度从70分提升到82分。同时锁定未达标项——响应速度还是慢。 Act阶段:把有效的服务流程写入SOP,把响应速度的问题转入下月循环,继续攻克。 本质区别是什么? 没有PDCA的组织,把错误变成习惯;有PDCA的组织,把经验变成资产。 PDCA的四大价值 为什么PDCA值得我们每个人花一整天来学习?因为它带来四个不可替代的价值: 价值一:防重复——让错误只犯一次。 Act阶段把验证有效的措施标准化,从系统上防止同类问题复发。没有PDCA,错误会一犯再犯;有了PDCA,错误变成教材。 价值二:可积累——让经验成为资产。 把个人脑中的做法沉淀为流程、制度与SOP。人走了,经验留下;换人了,标准还在。 价值三:能验证——用数据代替感觉。 Check阶段只认真实数据:基线多少、结果多少、变化是否显著。不凭"我觉得",不凭"好像有改善",用数据说话。 价值四:促协同——让团队同频共振。 统一的工作语言,争论从"该不该做"转向"循环是否到位"。大家不再扯皮,而是看同一个数据、用同一套标准、走同一个流程。 课前自测:你的PDCA在哪个段位? 现在,请大家做一个简单的自测。以下十道题,符合的计10分: 评分: 不管你现在多少分,今天结束后,我希望每个人都能至少提升一个段位。

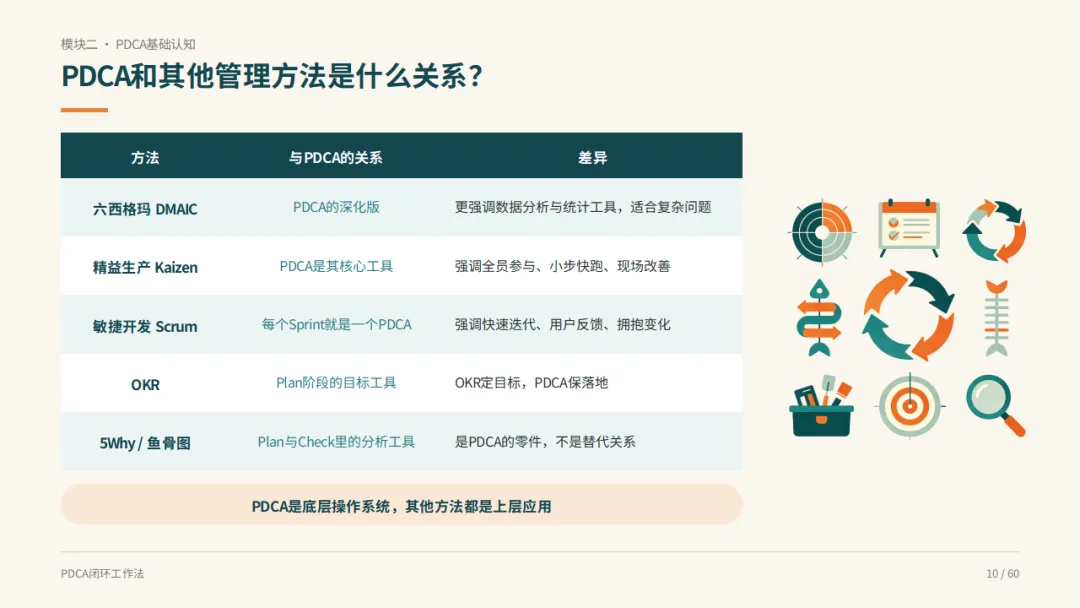

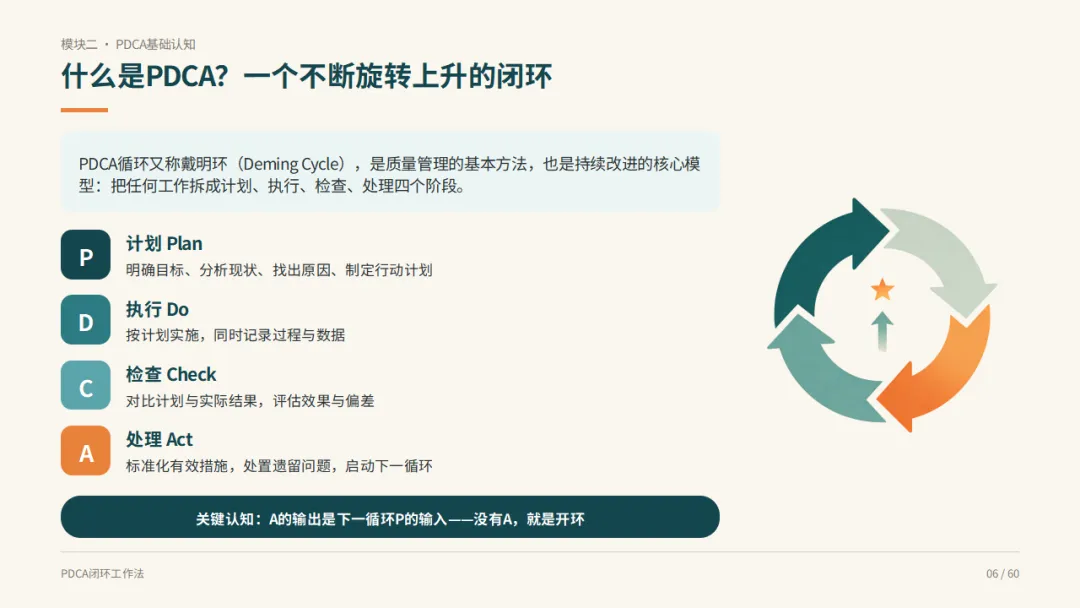

PDCA基础认知 02 什么是PDCA?一个不断旋转上升的闭环 PDCA循环又称戴明环(Deming Cycle),是质量管理的基本方法,也是持续改进的核心模型。它把任何工作拆成四个阶段: P - Plan(计划): 明确目标、分析现状、找出原因、制定行动计划。 D - Do(执行): 按计划实施,同时记录过程与数据。 C - Check(检查): 对比计划与实际结果,评估效果与偏差。 A - Act(处理): 标准化有效措施,处置遗留问题,启动下一循环。 关键认知:A的输出是下一循环P的输入。 没有A,就是开环;有了A,才是闭环。 PDCA从哪里来:一条近百年的改进脉络 PDCA不是凭空发明的,它有一条清晰的进化脉络: 1930年代,休哈特: 质量专家沃特·休哈特提出PDSA雏形(Plan-Do-See-Act),用循环控制质量波动。 1950年代,戴明: 爱德华·戴明在日本推广并演变为PDCA,成为日本制造业质量崛起的重要方法。丰田、索尼的崛起,离不开PDCA的土壤。 晚年,戴明主张改为Study: 他认为Check不够深入,主张改为Study(研究),强调对数据的深度学习。所以有些流派叫PDSA。 流派变体: CAPD——从现状检查开始;OPDCA——加入Observe先观察再计划。 SDCA + PDCA: SDCA用于维持现有标准,PDCA用于改进标准。两者交替使用——先标准化,再优化。 戴明的核心观点:PDCA不是工具,是思维方式。 四个阶段不是并列动作,而是一条逻辑链 很多人以为PDCA就是"计划一下、执行一下、检查一下、处理一下",四个动作并列。错了!它们是一条严密的逻辑链: Plan是前提——做对的事。 计划阶段省下的每一分钟,执行阶段能省下十分钟。没有好Plan,Do就是瞎忙。很多人跳过Plan直接干,结果干到一半发现方向错了,全部推倒重来。 Do是基础——把事做对。 计划再好不执行等于零。但Do不是蛮干,要按标准做、要记录数据。没有记录的Do,等于没有发生。 Check是枢纽——用数据说话。 承上启下的关键。多数组织的PDCA断在Check:忙到不检查,于是永远犯同样的错。Check是"刹车系统",让你有机会在撞墙前调整方向。 Act是升华——把经验变资产。 PDCA的灵魂。没有Act,循环就退化成PDPDPD,永远在低水平重复。Act是让每一圈都比上一圈更高的关键。 PDCA在实战中有三种循环模式 模式一:大环套小环·嵌套循环。 公司年度大循环、部门季度中循环、个人周月小循环。小环推动大环,大环带动小环。 示例:年度战略 → 部门季度目标 → 个人月度任务。 模式二:阶梯式上升·持续改进。 每完成一圈,质量、效率、能力提升一级。关键在Act标准化,否则只会原地转圈。 示例:投诉率5% → 3% → 1%以下并固化为标准。 模式三:综合循环·跨部门协同。 大项目涉及多部门,各部门有自己的小循环,彼此关联、共享里程碑节点。 示例:新品开发中研发、生产、质量、销售各自PDCA。 PDCA和其他管理方法的关系 PDCA不是孤立的,它是很多管理方法的"底层操作系统":

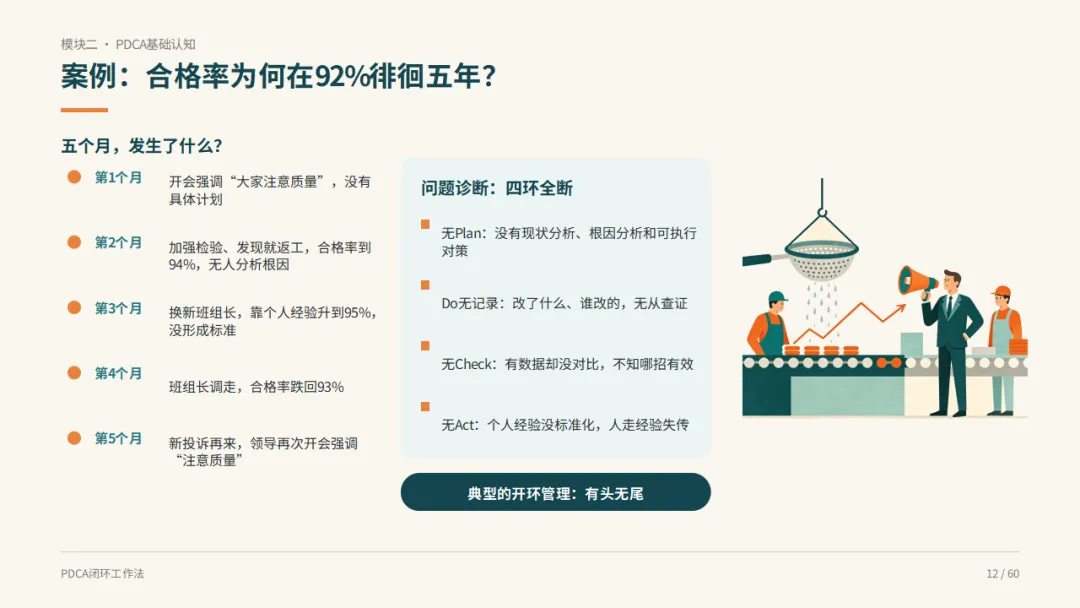

核心结论:PDCA是底层操作系统,其他方法都是上层应用。 看似简单的PDCA,六个坑最常踩 PDCA看起来简单,但真正做起来,有六个坑几乎人人都会踩: 坑一:Plan太粗,无法执行。 "提高质量、加强管理"等于没计划。必须具体到谁、做什么、标准、时间、检查法。 坑二:Do不按Plan,随意发挥。 计划一套执行一套,Check时无法对比。确需调整必须记录原因。 坑三:Check凭感觉,不用数据。 "效果还不错"是大忌。必须对比基线、目标、实际、差距四组数据。 坑四:Act只批评人,不改系统。 只追责"谁干的",人走了问题还在。要问"系统哪里漏了"。 坑五:Act不标准化,经验流失。 好方法没沉淀,换个人又从头摸索。必须变成SOP、制度、培训。 坑六:跳过Act,直接下一Plan。 Check完不处理就开新计划,结果永远救火、永远重复错误。 案例:合格率为何在92%徘徊五年? 我们来看一个真实的"反面教材"。某工厂产品合格率一直在92%左右,五年了,始终突破不了。这五个月发生了什么? 第1个月: 开会强调"大家注意质量",没有具体计划。 第2个月: 加强检验、发现就返工,合格率到94%,但无人分析根因。 第3个月: 换新班组长,靠个人经验升到95%,没形成标准。 第4个月: 班组长调走,合格率跌回93%。 第5个月: 新投诉再来,领导再次开会强调"注意质量"。 问题诊断:四环全断。 这就是典型的开环管理:有头无尾。 今天学完PDCA,我希望你们永远不要成为这个工厂。

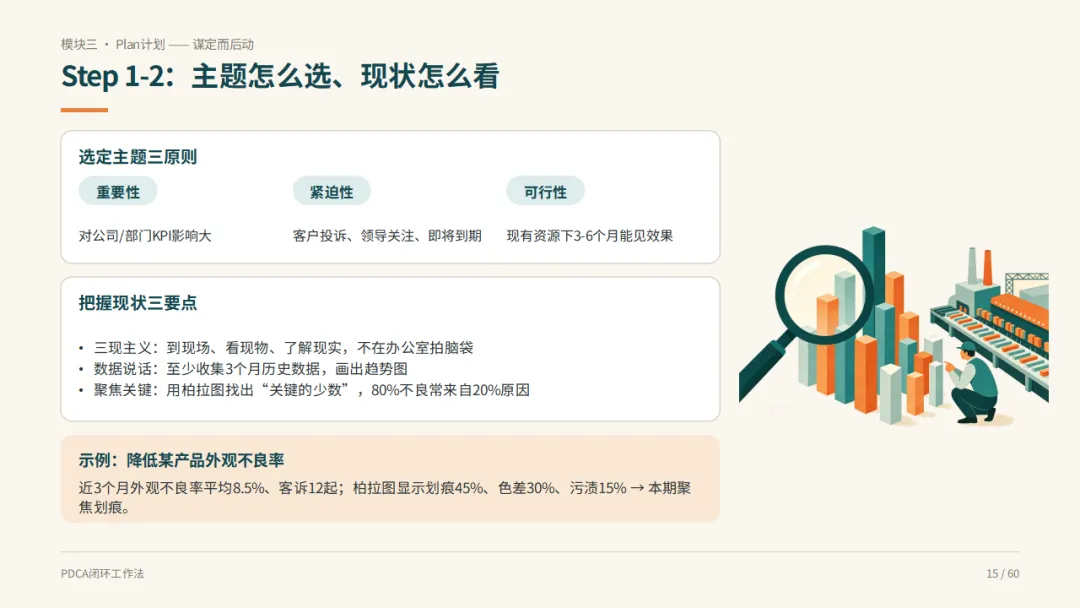

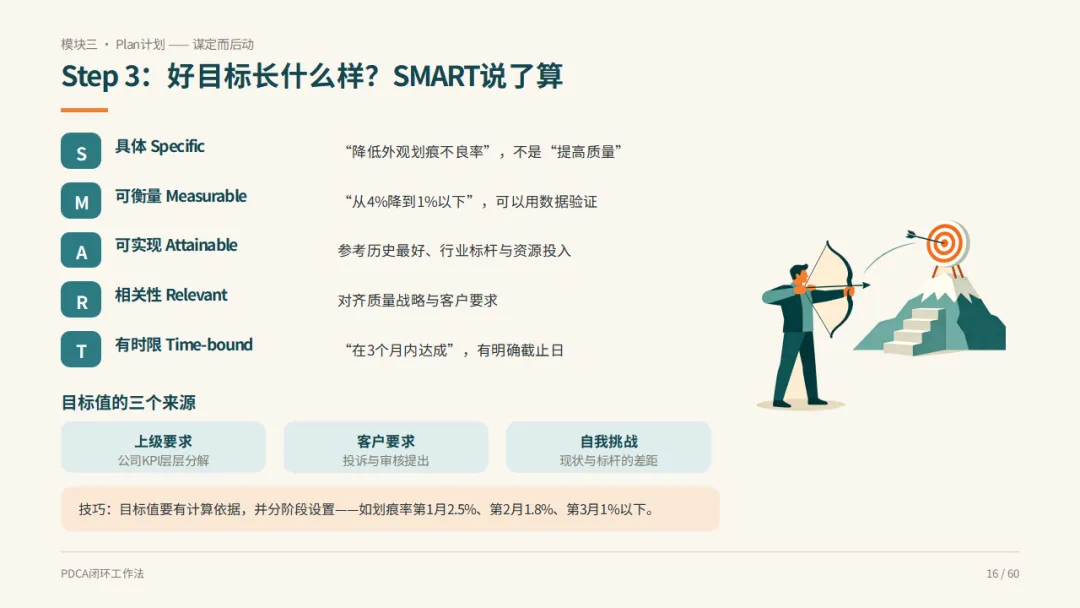

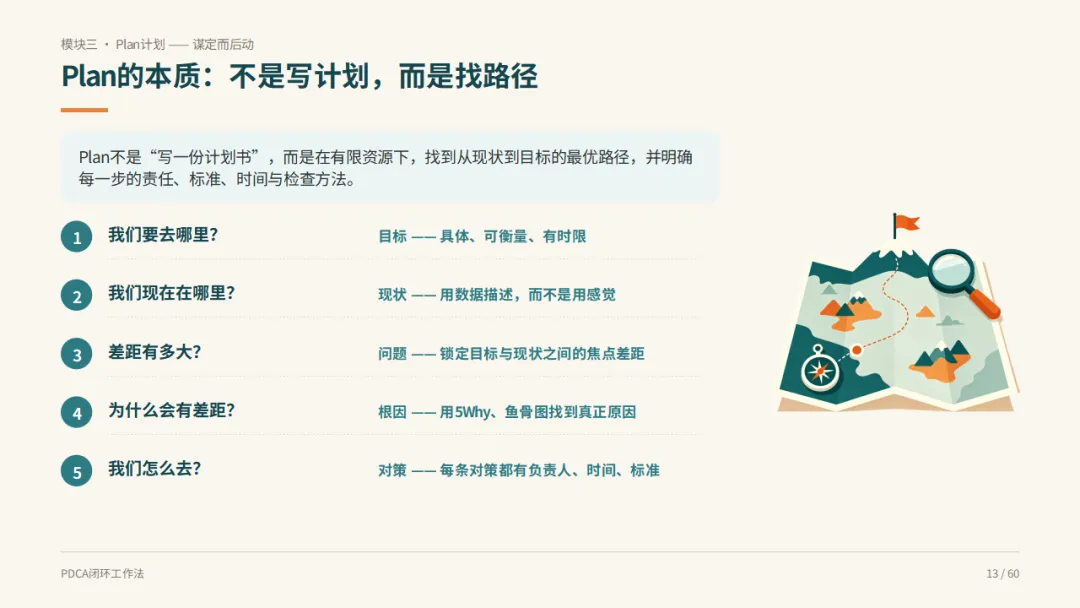

Plan计划——谋定而后动 03 Plan的本质:不是写计划,而是找路径 Plan不是"写一份计划书交差",而是在有限资源下,找到从现状到目标的最优路径,并明确每一步的责任、标准、时间与检查方法。 Plan要回答五个问题: Plan六步法:一套可以直接套用的标准动作 Step 1:选定主题。 一次循环聚焦1-2个核心问题,不贪大求全。想一口吃成胖子,最后往往什么都吃不到。 Step 2:把握现状。 查检表收数据、柏拉图找关键少数。没有数据,一切都是拍脑袋。 Step 3:设定目标。 目标SMART,有挑战性且可实现。不要"拍脑袋",也不要"躺平"。 Step 4:分析原因。 鱼骨图5M1E展开,5Why追到根因。停在表面原因,问题永远解决不了。 Step 5:制定对策。 5W2H把对策落到人、时、钱、方法。对策不能飘在空中,要落到地上。 Step 6:制定计划。 甘特图排时间表,明确里程碑与检查点。没有时间表的计划,只是愿望清单。 Step 1-2:主题怎么选、现状怎么看 选定主题三原则: 重要性: 对公司/部门KPI影响大。选那种解决了能"四两拨千斤"的问题。 紧迫性: 客户投诉、领导关注、即将到期。火烧眉毛的事优先。 可行性: 现有资源下3-6个月能见效果。不要选那种需要推翻重建的大事,一个循环解决不了。 把握现状三要点: 三现主义: 到现场、看现物、了解现实,不在办公室拍脑袋。 数据说话: 至少收集3个月历史数据,画出趋势图。"我觉得"不算数,"数据显示"才算数。 聚焦关键: 用柏拉图找出"关键的少数"。80%的不良常来自20%的原因,找到那20%。 示例: 降低某产品外观不良率。近3个月外观不良率平均8.5%,客诉12起。柏拉图显示:划痕45%、色差30%、污渍15%。→ 本期聚焦划痕,因为解决它就能解决近一半问题。 Step 3:好目标长什么样?SMART说了算 S - 具体(Specific): "降低外观划痕不良率",不是"提高质量"。 M - 可衡量(Measurable): "从4%降到1%以下",可以用数据验证。 A - 可实现(Attainable): 参考历史最好、行业标杆与资源投入。不要定"不可能完成的任务",也不要定"躺着就能完成"的目标。 R - 相关性(Relevant): 对齐质量战略与客户要求。不要为了做而做。 T - 有时限(Time-bound): "在3个月内达成",有明确截止日。 目标值的三个来源: 技巧: 目标值要有计算依据,并分阶段设置——如划痕率第1月2.5%、第2月1.8%、第3月1%以下。不要期望一步到位,阶梯式下降更现实。 Step 4:鱼骨图穷举,5Why追根因 鱼骨图(特性要因图):先穷举,再聚焦。 鱼头放问题,大骨按5M1E展开: 中骨小骨逐层分解可能原因。先发散,把所有可能的原因都列出来;再收敛,用数据验证哪些是真因。 5Why:对关键原因连问五个为什么。 示例: 根因: 布局不合理 + 搬运作业无标准。 原则: 对事不对人。5Why是为了找系统原因,不是为了追责。 Step 5:对策用5W2H落到人和时间 对策不能笼统,必须用5W2H落到具体的人和时间。 5W2H对策表示例:
对策制定四原则: 要点: 对策聚焦2-3个关键项;每条对策必须有负责人和Deadline。 Step 6:用甘特图把对策排成时间表 甘特图四要素: 排计划的三个关键: Plan自检:五个错误与六道关卡 Plan阶段五个常见错误: 六道关卡全过,Plan才算合格。

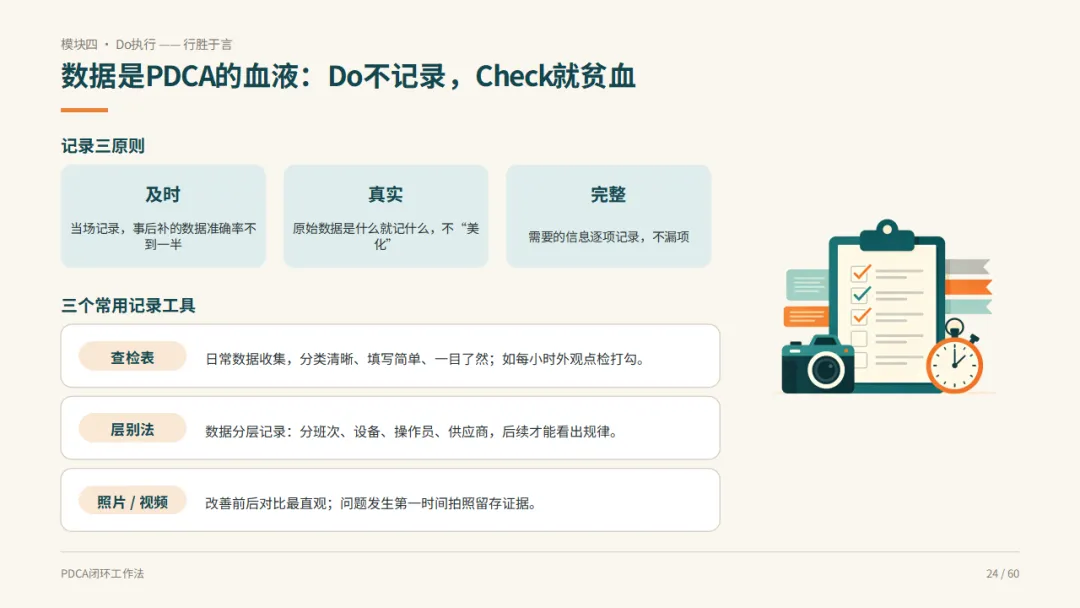

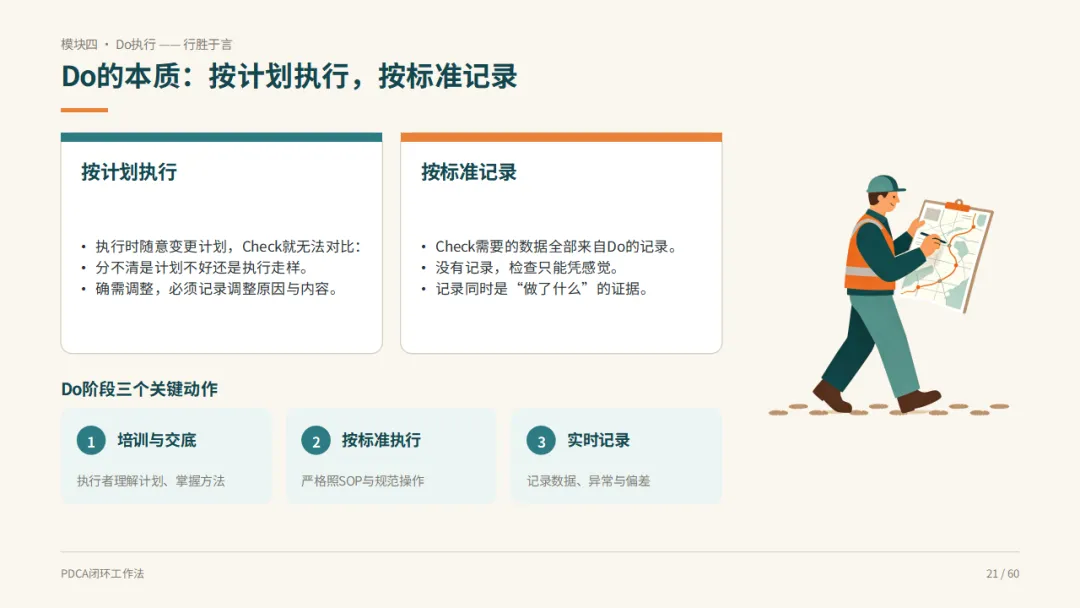

Do执行——行胜于言 04 Do的本质:按计划执行,按标准记录 Do的本质就两句话:按计划执行,按标准记录。 执行时随意变更计划,Check就无法对比——分不清是计划不好还是执行走样。确需调整,必须记录调整原因与内容。 Check需要的数据全部来自Do的记录。没有记录,检查只能凭感觉。记录同时是"做了什么"的证据。 Do阶段三个关键动作: 执行前的准备:一次交底会,省掉七成返工 执行前必须开交底会(Kick-off),讲清六件事: 培训验证,别问"听懂了吗"。 请执行者复述"你的任务是什么、标准是什么";关键操作现场示范——我做你看,你做我看,确认掌握再上岗。 执行中的标准化:让不同的人做出一致结果 标准化是Do阶段的灵魂。没有标准化,执行就会走样。 第一,作业标准化·SOP。 每一步怎么做,都有明确的步骤、参数与图示。例:搬运SOP写明"每次不超过5件,双手托底,轻拿轻放"。 第二,记录标准化。 用什么表单、什么格式、什么时间记录,统一规定。例:每小时记录一次不良数,用红笔标注异常。 第三,异常处理标准化。 出现偏差怎么处理、谁来决策、谁去执行,预先约定。例:划痕不良超过2%,立即停机、通知班组长、启动返工。 数据是PDCA的血液:Do不记录,Check就贫血 记录三原则: 及时: 当场记录,事后补的数据准确率不到一半。 真实: 原始数据是什么就记什么,不"美化"。 完整: 需要的信息逐项记录,不漏项。 三个常用记录工具: 查检表: 日常数据收集,分类清晰、填写简单、一目了然;如每小时外观点检打勾。 层别法: 数据分层记录:分班次、设备、操作员、供应商,后续才能看出规律。 照片/视频: 改善前后对比最直观;问题发生第一时间拍照留存证据。 执行中的沟通:弥合计划与现实的差距 向上沟通——汇报进度与求助: 里程碑必汇报、重大障碍立即汇报;讲清进度、问题、求助、风险四件事。 话术:"对策推进到60%,遇到XX问题,可能延期3天,需您协调XX支持。" 平级沟通——跨部门协同: 提前告知需求与时间、同步进度变化对对方的影响、出问题一起想办法。 把"你们怎么没配合"换成"这件事我们怎么一起解决"。 向下沟通——现场辅导与纠偏: Do阶段就到现场观察,不要等Check才发现问题;发现偏差立即纠正并找原因。 "这个步骤和SOP不一样,原因是什么?我们按标准重做一遍。" 执行中出问题不可怕,可怕的是悄悄处理 执行中出问题,四步处理: 关键原则: 不要"边做边改计划"而不记录——任何变更都要写明原因,否则Check阶段无法分析。 Do阶段五件套:让执行看得见、管得住 第一,作业指导书SOP。 图文并茂,放在现场随手可取,而不是锁在文件柜。 第二,查检表。 用于日常点检与数据收集,降低一线记录负担。 第三,看板管理。 把进度、目标、实际数据可视化贴在现场,如每日不良率趋势图。 第四,晨会/晚会。 每天10分钟,同步进度、暴露问题、快速协调资源。 第五,拍照/录像。 记录改善过程、问题现象与标准操作,形成直观证据。 Do阶段五个高频错误与对策 错误一:执行走样,不按计划做。 计划一套现场一套,无法判断问题归属。 对策:加强交底、现场稽核、标准化。 错误二:不记录数据。 "大概做了、好像没问题"让Check落空。 对策:设计简单查检表,养成记录习惯。 错误三:遇到问题硬扛,不反馈。 执行者自己想办法,结果越做越偏。 对策:建立异常升级机制,鼓励暴露问题。 错误四:培训不到位就执行。 没理解SOP就赶鸭子上架。 对策:执行前必须培训验证、示范确认。 错误五:只有Deadline,没有节点。 中间进度完全失控。 对策:甘特图加看板,让进度可视化。

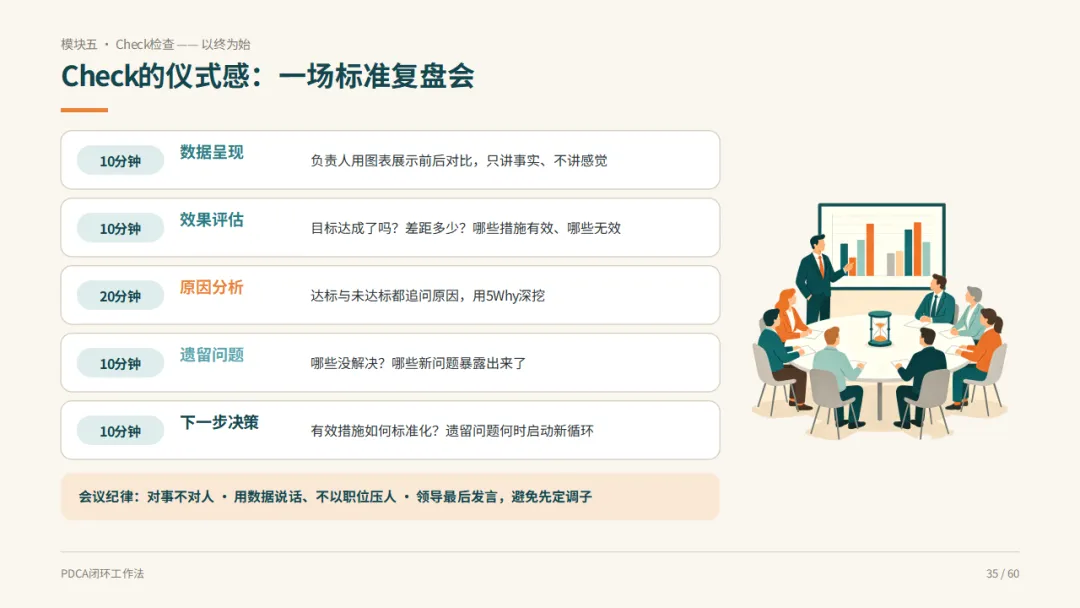

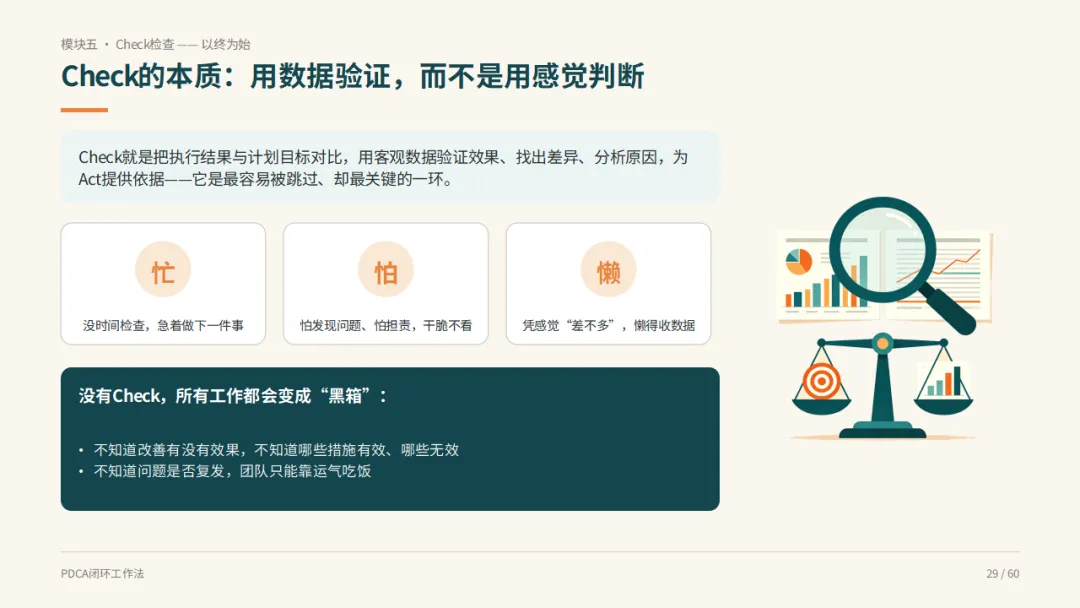

Check检查——以终为始 05 Check的本质:用数据验证,而不是用感觉判断 Check就是把执行结果与计划目标对比,用客观数据验证效果、找出差异、分析原因,为Act提供依据。 它是最容易被跳过、却最关键的一环。为什么被跳过?三个原因: 忙: 没时间检查,急着做下一件事; 怕: 怕发现问题、怕担责,干脆不看; 懒: 凭感觉"差不多",懒得收数据。 没有Check,所有工作都会变成"黑箱":不知道改善有没有效果,不知道哪些措施有效、哪些无效,不知道问题是否复发,团队只能靠运气吃饭。 Check不是看"做完没",而是四个维度系统检查 维度一:结果检查。 目标达成了吗?数据是多少? 例:计划不良率4%降到1%,实际1.2%。 维度二:过程检查。 执行符合计划吗?有没有走样? 例:SOP规定每小时点检,实际做到了吗、记录完整吗? 维度三:原因检查。 达标靠什么?未达标卡在哪? 区分"真因"与"偶因",识别到底是哪些措施起了作用。 维度四:副作用检查。 改善有没有带来新问题? 例:降了成本却牺牲质量,提了速度却增加安全风险。 数据先整理成"可分析"的样子 Step 1:数据核对。 检查完整性、准确性、时效性:有没有漏记、异常值或明显错误。 Step 2:数据分层。 按时间、班次、设备、人员、型号分层,分层后规律才浮现。 示例:不良率整体1.2%,但夜班2%、白班0.8%——问题锁定在夜班。 Step 3:数据可视化。 把数据变成图表,让差异自己"开口说话"。 五类常用图: 效果验证:改善到底有没有效?四把尺子 尺子一:目标达成率。 实际结果对照计划目标。目标1%、实际1.2%——接近但未完全达成。 尺子二:统计显著性。 差异是真改善还是随机波动?连续3个月优于基线可初步确认;严谨用t检验、卡方检验。 尺子三:稳定性。 改善后数据稳定吗?用控制图看数据点是否在控、有无异常趋势。 尺子四:投入产出比。 投入的资源值不值?花10万改善、每年节省100万,ROI很高。 四个标准同时过关,改善才算真正成立。 没达标怎么办?差异分析五步法 第一步:确认事实。 差距有多少?持续存在还是偶尔出现?在什么条件下出现? 第二步:对比Plan与Do。 执行是否完全按计划?走样是培训、监督还是资源问题? 第三步:验证根因。 Plan阶段锁定的原因真是主因吗?有没有遗漏或新增原因? 第四步:验证对策。 执行了却无效,说明对策不对;没执行到位,是执行问题。 第五步:识别新因素。 供应商更换、设备老化、人员流动等Plan外的新情况。 Check工具箱:QC七大手法 使用建议: 不要追求七种全用。一般项目用"查检表+柏拉图+鱼骨图+趋势图"四件套就足够支撑一轮Check。 Check的仪式感:一场标准复盘会 复盘会建议时长60分钟,议程如下: 10分钟:数据呈现。 负责人用图表展示前后对比,只讲事实、不讲感觉。 10分钟:效果评估。 目标达成了吗?差距多少?哪些措施有效、哪些无效? 20分钟:原因分析。 达标与未达标都追问原因,用5Why深挖。 10分钟:遗留问题。 哪些没解决?哪些新问题暴露出来了? 10分钟:下一步决策。 有效措施如何标准化?遗留问题何时启动新循环? 会议纪律: Check阶段五个高频错误 错误一:没有数据,凭感觉判断。 "效果还行、好像有改善"——必须量化,前后对比、图表说话。 错误二:只检查结果,不检查过程。 结果可能是超频运转换来的——结果、过程、副作用三维并查。 错误三:把偶然当必然。 某个月数据变好就认定有效——看连续数据、显著性与控制图。 错误四:Check完直接开骂。 追责会取代分析,真相被掩盖——先分析系统原因,再谈责任。 错误五:检查周期太长。 年底才检查,纠偏已来不及——大循环套小循环,周月季分层Check。

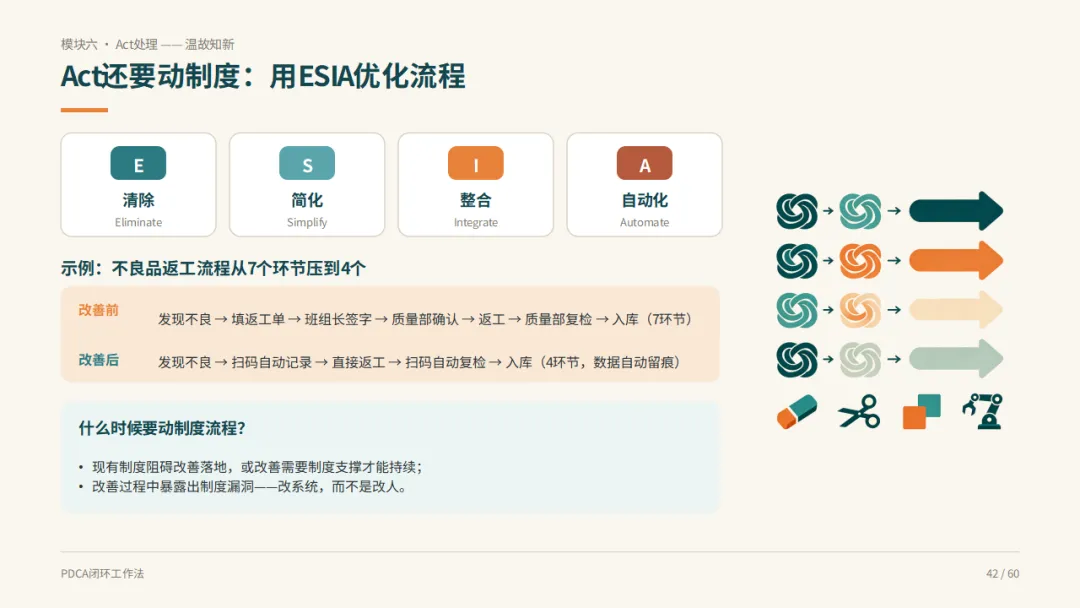

Act处理——温故知新 06 Act的本质:让成功可复制,让失败不重复 Act阶段有两个核心动作: 动作一:标准化(Standardize)。 把验证有效的措施转化为标准、制度、SOP,固定下来;让个人经验变成组织能力,让一次成功变成持续成功。 动作二:处置遗留问题(Address)。 把未解决的问题、新发现的问题,转入下一个PDCA循环;让改善持续进行、阶梯式上升。 Act输出: 更新的SOP与制度、培训教材、下一期PDCA的输入。 标准化:把有效措施变成组织资产 标准化有三个层面: 第一,作业标准化。 更新SOP、作业指导书与检查表。例:搬运SOP更新后,所有产线统一执行。 第二,管理标准化。 更新管理制度、考核标准与异常处理流程。例:把"每小时点检"写入质量管理制度,不执行就扣分。 第三,知识标准化。 把改善过程与教训写成案例、课件。例:《外观不良改善案例》成为质量培训必修内容。 标准化的四个要求: 横向展开:让一条线的成功,变成整片的收益 改善在一个区域成功了,如何推广到其他区域?五步展开: 第一步:评估适用性。 其他区域条件是否相同?布局、设备、人员不同则需调整。 第二步:试点验证。 先在一个新区域试点确认效果,不要一次性全面铺开。 第三步:调整适配。 按新区域实际改细节:托盘搬运在小空间改为周转箱。 第四步:全面推广。 验证可行后推广到所有相关区域,同步更新全部SOP。 第五步:效果确认。 推广后继续收集数据,确认改善效果不打折扣。 遗留问题怎么办?分类处置,不留糊涂账 类型一:已有原因和对策,只是时间不够。 直接转入下一期PDCA作为新主题。例:本期解决划痕,下期就做色差。 类型二:原因不明,尚未找到方向。 立为专项课题深入研究,配更长时间、更多资源和更专业的工具。 类型三:执行中新发现的问题。 评估重要性与紧迫性,决定立即启动新循环,还是纳入现有计划。 建立《遗留问题清单》: 问题·原因·临时对策·计划解决时间·责任人,并定期回顾,防止遗忘。 防错机制(Poka-Yoke):让错误不可能发生 核心思想:不是"要求员工不要犯错",而是设计一套系统,让人想犯错都犯不了。 第一类:接触式防错。 不装到位,设备无法启动。例:安全门不关闭,注塑机不能合模。 第二类:定数式防错。 数量不对,无法流转。例:包装箱设计装10个,少装一个盖不上盖。 第三类:动作顺序防错。 步骤不对,报警或停机。例:漏装垫片,传感器检测不到,流水线停止。 Plan设计防错 → Do安装调试 → Check验证归零 → Act标准化推广。 Act还要动制度:用ESIA优化流程 E - 清除(Eliminate): 清除不增值的环节; S - 简化(Simplify): 简化复杂的流程; I - 整合(Integrate): 整合分散的资源; A - 自动化(Automate): 用系统替代人工。 示例: 不良品返工流程从7个环节压到4个。 什么时候要动制度流程? 现有制度阻碍改善落地,或改善需要制度支撑才能持续;改善过程中暴露出制度漏洞——改系统,而不是改人。 Act阶段五个高频错误 错误一:成果不标准化。 靠高手搞定,高手一走问题复发。对策:文件化+培训化,把经验固化。 错误二:标准化后不执行。 SOP写好锁进文件柜,现场照旧。对策:现场可视化、定期稽核、纳入考核。 错误三:横向展开太激进。 一个点成功就全公司铺开,搞砸。对策:先试点验证,再分批推广。 错误四:遗留问题被遗忘。 发现了却没人负责、没时间。对策:遗留问题清单+定期回顾。 错误五:Act变成批斗会。 只追责,不改进系统。对策:聚焦系统优化,责任问题单独处理。 PDCA与SDCA:改进与维持,缺一不可 PDCA·用于改进: 打破现有标准,建立更高水平;回答"怎么变得更好"。 SDCA·用于维持: Standardize-Do-Check-Act,确保改进成果不滑坡;回答"怎么稳住"。 交替节奏: PDCA改进 → 达到新水平 → SDCA维持 → 稳定后 → 再PDCA改进…… 示例: PDCA把不良率从4%降到1% → SDCA用标准化、培训、稽核稳住1% → 半年后再用PDCA从1%降到0.5%。 只会PDCA保不住成果,只会SDCA上不去——两者必须交替。 闭环的最后一步:启动下一个Plan Act阶段的输出,成为下一循环的输入: 每转一圈:标准提高一级、能力增强一分、问题减少一些。 Act阶段五件工具模板

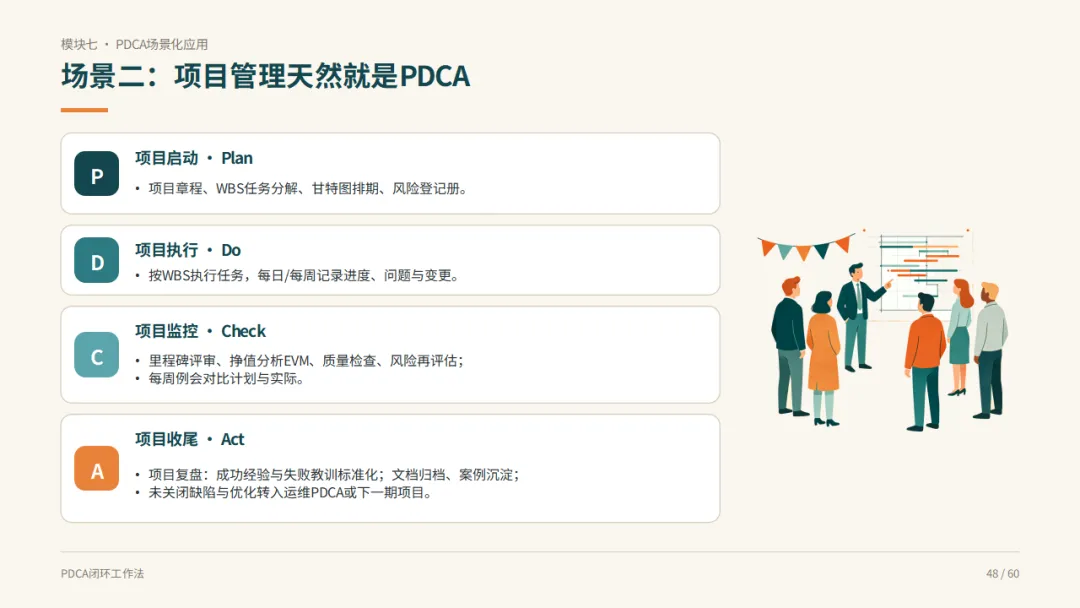

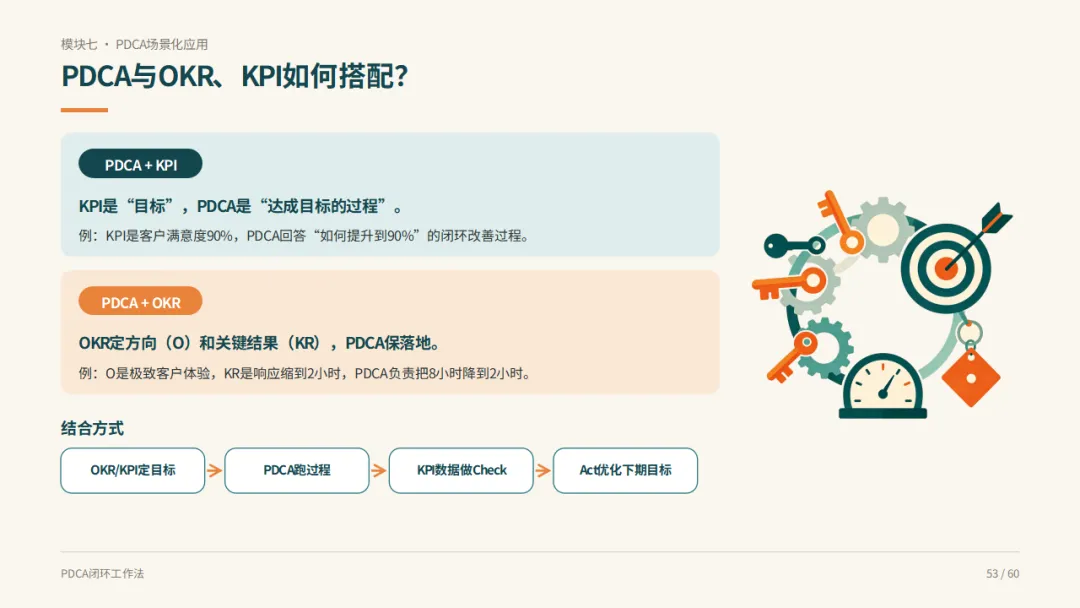

PDCA场景化应用 07 场景一:个人工作的PDCA 示例:一个月提升PPT制作能力 P·Plan: 现状:一份PPT要2天,逻辑乱、美观差;目标:1个月缩到1天并获领导认可。对策:学《金字塔原理》练逻辑、学设计课、每周完成1份练习。 D·Do: 每天1小时学习与练习,记录每份PPT的制作时间和领导反馈。 C·Check: 本周学了什么、练习效果如何、时间缩短了吗;第4周做总评估。 A·Act: 有效方法沉淀为个人PPT制作SOP:素材库、模板库、逻辑框架;动画技巧不熟练,转入下月PDCA。 场景二:项目管理天然就是PDCA P·项目启动·Plan: 项目章程、WBS任务分解、甘特图排期、风险登记册。 D·项目执行·Do: 按WBS执行任务,每日/每周记录进度、问题与变更。 C·项目监控·Check: 里程碑评审、挣值分析EVM、质量检查、风险再评估;每周例会对比计划与实际。 A·项目收尾·Act: 项目复盘:成功经验与失败教训标准化;文档归档、案例沉淀;未关闭缺陷与优化转入运维PDCA或下一期项目。 场景三:质量改善八步法(QC Story) Plan: 1选定主题 → 2把握现状 → 3设定目标 → 4分析原因 → 5制定对策 Do: 6实施对策(标准化执行、数据记录) Check: 7效果确认(数据对比、统计验证) Act: 8标准化与横向展开(更新SOP、培训、推广) 工具组合链: 查检表 → 柏拉图 → 鱼骨图 → 对策表 → 甘特图 → 趋势图 → 控制图 → 标准化文件 场景四:流程优化的PDCA P·Plan·诊断与设计: 梳理现状流程图,用VSM价值流图识别瓶颈与浪费;设定目标(如周期缩短30%),用ESIA设计新流程。 D·Do·小范围试点: 选一个区域或一条产线试点,培训相关人员,执行并记录数据。 C·Check·新旧对比: 对比周期、成本、质量、员工满意度,收集试点反馈。 A·Act·固化推广: 更新流程图、制度与系统,全面推广;系统不支持等遗留问题转入下一PDCA。 场景五:年度经营目标就是一个大PDCA P·Plan(Q4/年底): 战略解码:年度目标→部门目标→个人目标;配套预算与行动计划。 D·Do(全年): 月度/季度执行;月度经营分析会做小Check,季度复盘做中Check。 C·Check(季/半年): 按BSC四维度看:财务、客户、运营、学习成长;差距分析:外部环境变化还是内部执行问题。 A·Act(季/年底): 调整市场、产品、组织策略;目标变更走正式流程;有效打法标准化沉淀,未达成目标与新机会转入下年Plan。 场景六:客户投诉处理的PDCA P·Plan·接诉与定策: 接收投诉、确认问题、5Why分析原因;制定临时对策与永久对策,明确回复客户的时间与责任人。 D·Do·处置与改善: 临时对策先安抚客户、退换货;永久对策推动内部改善;按时回复客户。 C·Check·回访与追踪: 回访确认客户满意度;统计同类投诉是否复发;数据验证永久对策。 A·Act·固化与排查: 处理流程与预防措施写入制度;同类产品横向排查;编入《客诉案例库》并培训相关人员。 PDCA与OKR、KPI如何搭配? PDCA + KPI: KPI是"目标",PDCA是"达成目标的过程"。例:KPI是客户满意度90%,PDCA回答"如何提升到90%"的闭环改善过程。 PDCA + OKR: OKR定方向(O)和关键结果(KR),PDCA保落地。例:O是极致客户体验,KR是响应缩到2小时,PDCA负责把8小时降到2小时。 结合方式: OKR/KPI定目标 → PDCA跑过程 → KPI数据做Check → Act优化下期目标。 完整推演:一个餐厅改善的PDCA全流程 教学案例:餐厅客诉"上菜太慢",平均等待25分钟,目标15分钟。 P·Plan: 柏拉图分析:点菜30%、传菜40%、制作30%。根因:手写单看错+路线交叉折返。对策:电子点餐(IT部·2周)、重划传菜路线(运营部·1周)。 D·Do: 安装系统、培训员工、调整桌椅布局、画新路线,每天记录上菜时间。 C·Check: 2周后平均上菜时间降到16分钟;电子系统效果显著,厨房出餐仍慢1分钟;无副作用。 A·Act: 电子点餐规范写入《餐厅运营手册》、新路线固化,横向推广到另外3家门店;厨房出餐速度(动线、预制菜比例)转入下一期PDCA。

计划明确目标、标准、责任与检查; 执行中保留过程记录与数据; 定期对比计划与实际的差异; 有效措施写入标准或制度; 遗留问题主动转入下期计划; 说得出当前循环进行到哪一步; 团队有固定的复盘与标准化时间; 会用查检表、柏拉图、趋势图; 不因忙跳过检查与处理环节; 用PDCA管理个人成长。
80-100分:PDCA高手,今天向大师级精进; 50-70分:已有基础,断点多在Check与Act; 0-40分:知道但做不到,需要系统重建。

无Plan:没有现状分析、根因分析和可执行对策; Do无记录:改了什么、谁改的,无从查证; 无Check:有数据却没对比,不知哪招有效; 无Act:个人经验没标准化,人走经验失传。

我们要去哪里? —— 目标,具体、可衡量、有时限。 我们现在在哪里? —— 现状,用数据描述,而不是用感觉。 差距有多大? —— 问题,锁定目标与现状之间的焦点差距。 为什么会有差距? —— 根因,用5Why、鱼骨图找到真正原因。 我们怎么去? —— 对策,每条对策都有负责人、时间、标准。
上级要求:公司KPI层层分解; 客户要求:投诉与审核提出; 自我挑战:现状与标杆的差距。
人(Man) 机(Machine) 料(Material) 法(Method) 环(Environment) 测(Measurement)
Why1:为什么有划痕?—— 搬运时产品碰撞。 Why2:为什么碰撞?—— 一次拿太多,手滑。 Why3:为什么拿太多?—— 工位间距远,想少跑几趟。 Why4:为什么间距远?—— 产线布局不合理。 Why5:为什么布局乱?—— 扩产时没做精益规划。

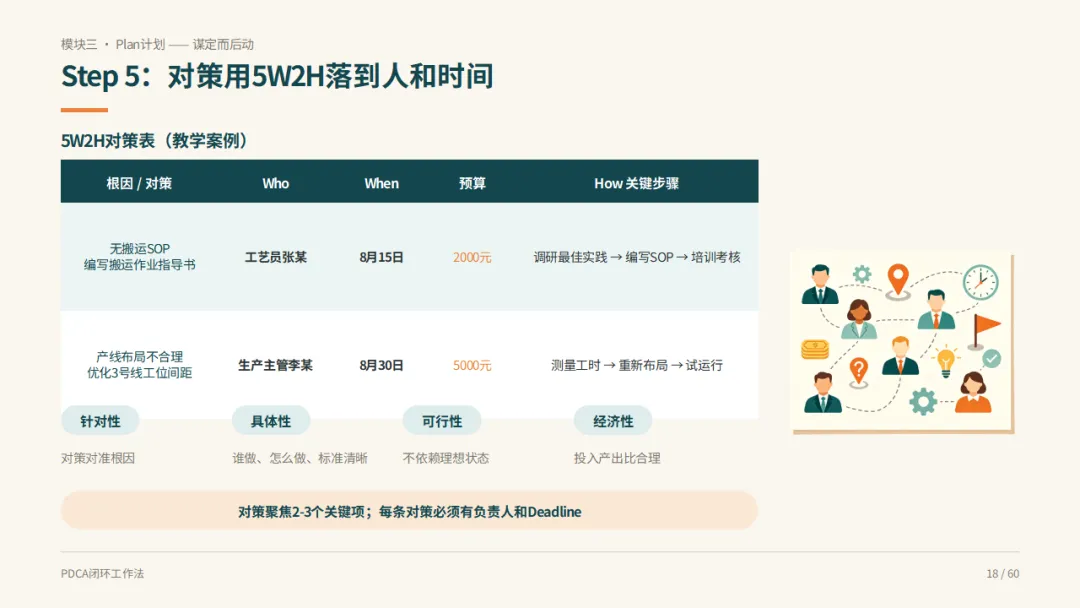

针对性: 对策对准根因,不是头痛医脚; 具体性: 谁做、怎么做、标准清晰; 可行性: 不依赖理想状态,现有资源能做到; 经济性: 投入产出比合理,花小钱办大事。

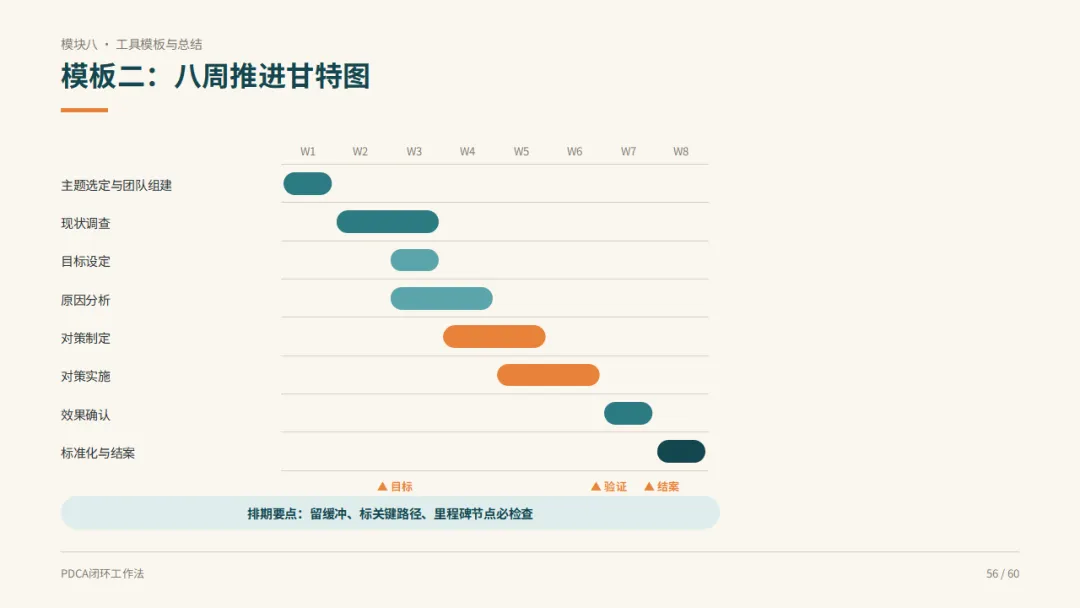

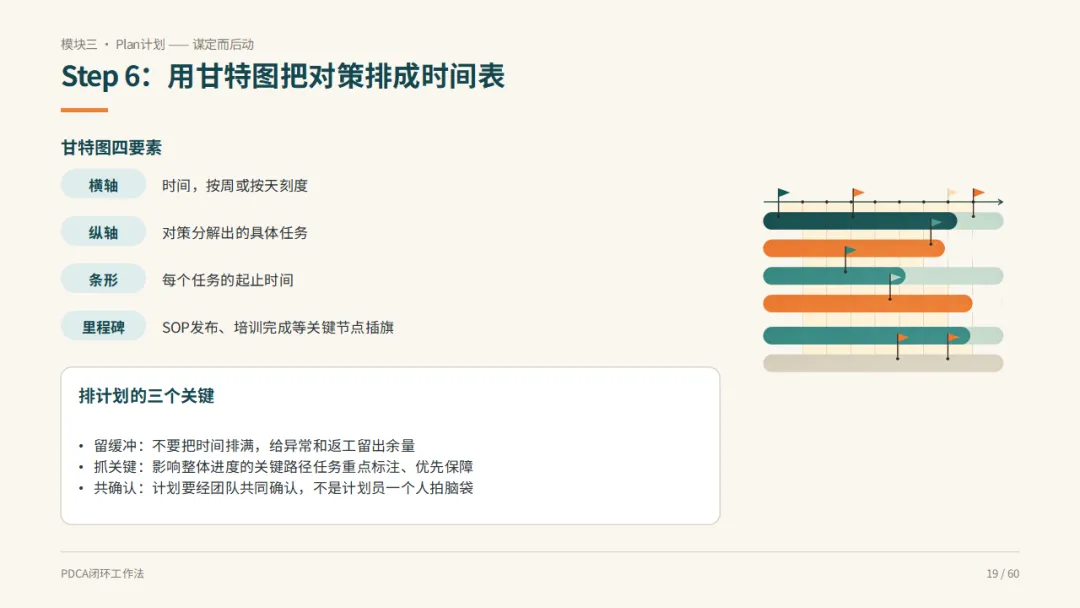

横轴: 时间,按周或按天刻度; 纵轴: 对策分解出的具体任务; 条形: 每个任务的起止时间; 里程碑: SOP发布、培训完成等关键节点插旗。
留缓冲: 不要把时间排满,给异常和返工留出余量; 抓关键: 影响整体进度的关键路径任务重点标注、优先保障; 共确认: 计划要经团队共同确认,不是计划员一个人拍脑袋。

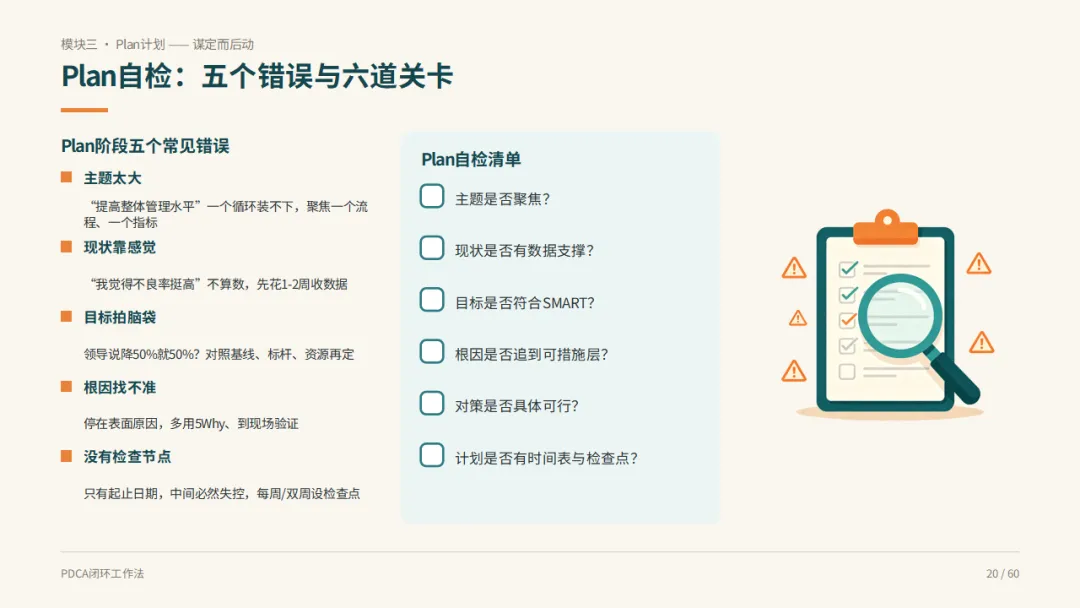

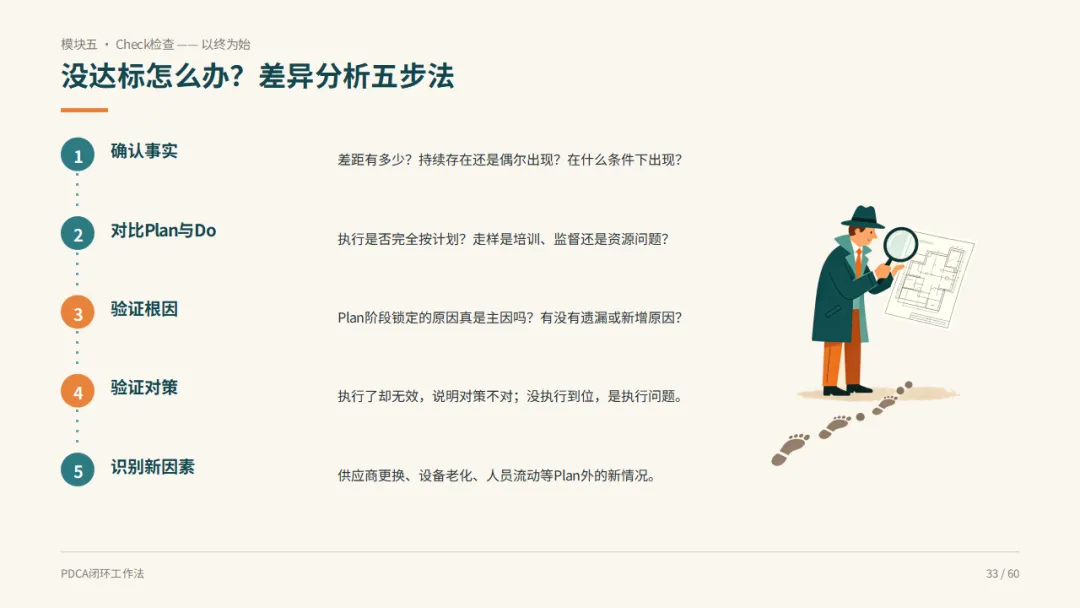

主题太大。 "提高整体管理水平"一个循环装不下,聚焦一个流程、一个指标。 现状靠感觉。 "我觉得不良率挺高"不算数,先花1-2周收数据。 目标拍脑袋。 领导说降50%就50%?对照基线、标杆、资源再定。 根因找不准。 停在表面原因,多用5Why、到现场验证。 没有检查节点。 只有起止日期,中间必然失控,每周/双周设检查点。
Plan自检清单(六道关卡):主题是否聚焦? 现状是否有数据支撑? 目标是否符合SMART? 根因是否追到可措施层? 对策是否具体可行? 计划是否有时间表与检查点?

培训与交底: 执行者理解计划、掌握方法; 按标准执行: 严格照SOP与规范操作; 实时记录: 记录数据、异常与偏差。
问题背景: 为什么要做这次改善? 目标: 我们要达成什么结果? 对策与分工: 做什么?每个人负责什么? 合格标准: 做到什么程度算合格? 记录要求: 记录什么数据?用什么表单? 异常处理: 遇到问题找谁?如何升级?
记录: 问题发生的时间、地点、现象、影响,立即记录在案。 临时对策: 先止血、防止扩大:隔离问题批次、必要时立即停产。 分析原因: 区分是计划没考虑到,还是执行没做到;前者改计划、后者纠执行,都要留痕。 验证: 临时对策有效吗?问题停止了吗?看数据,不凭感觉。

趋势图:看变化; 柏拉图:抓关键; 直方图:看分布; 控制图:看稳定; 对比图:看前后。

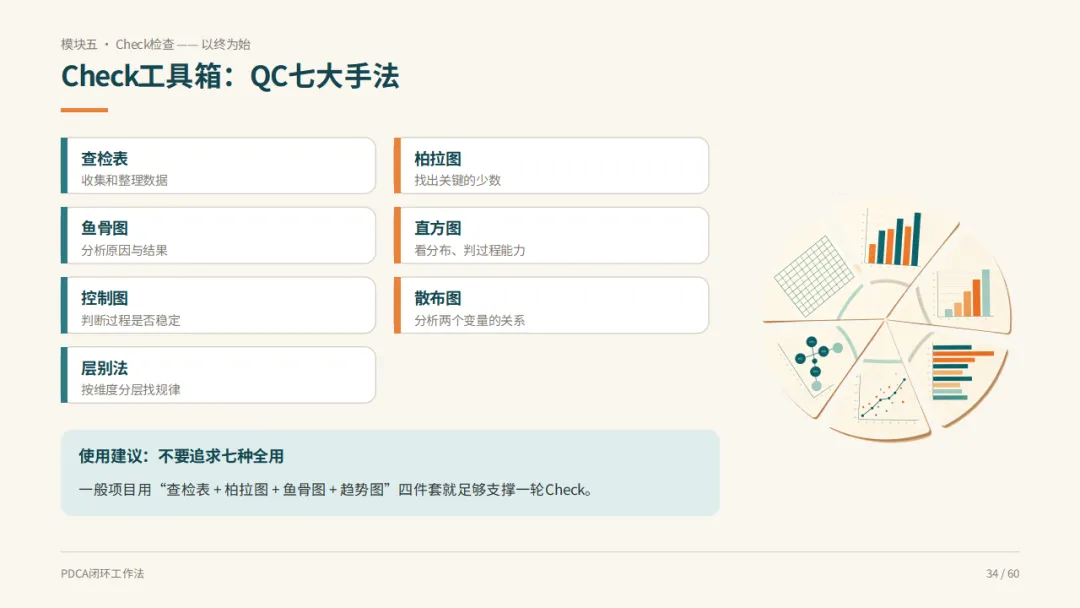

查检表: 收集和整理数据; 柏拉图: 找出关键的少数; 鱼骨图: 分析原因与结果; 直方图: 看分布、判过程能力; 控制图: 判断过程是否稳定; 散布图: 分析两个变量的关系; 层别法: 按维度分层找规律。
对事不对人; 用数据说话、不以职位压人; 领导最后发言,避免先定调子。

文件化: 写成文字,不是口头传授; 培训化: 教会所有人,不是少数人知道; 可获取: 放在现场随手可得,不是锁在文件柜; 可追踪: 有版本号、有更新记录、有执行记录。
改善前:发现不良→填返工单→班组长签字→质量部确认→返工→质量部复检→入库(7环节) 改善后:发现不良→扫码自动记录→直接返工→扫码自动复检→入库(4环节,数据自动留痕)

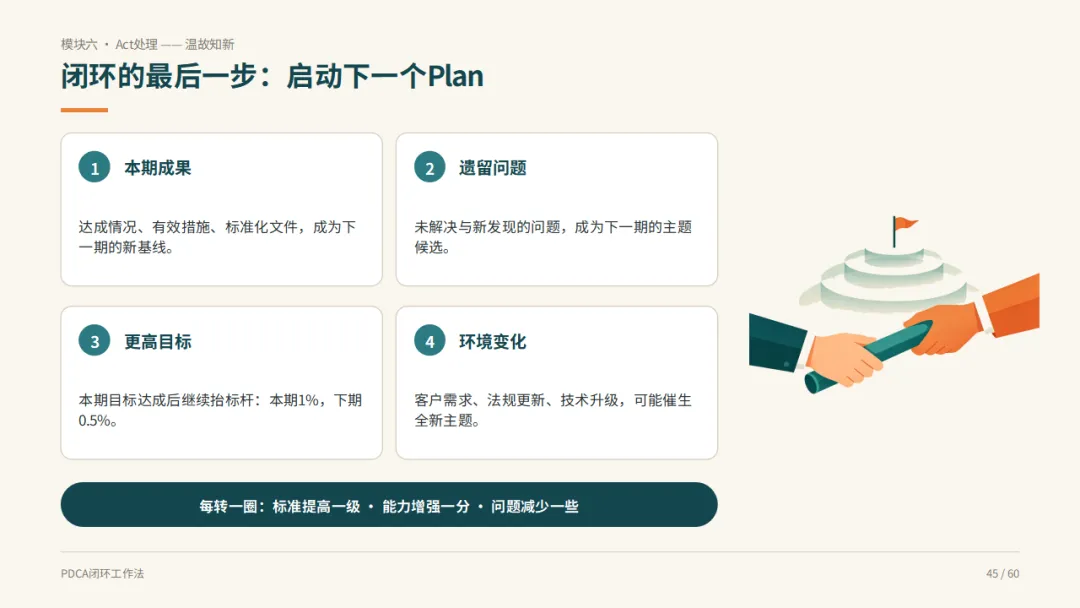

本期成果: 达成情况、有效措施、标准化文件,成为下一期的新基线。 遗留问题: 未解决与新发现的问题,成为下一期的主题候选。 更高目标: 本期目标达成后继续抬标杆:本期1%,下期0.5%。 环境变化: 客户需求、法规更新、技术升级,可能催生全新主题。

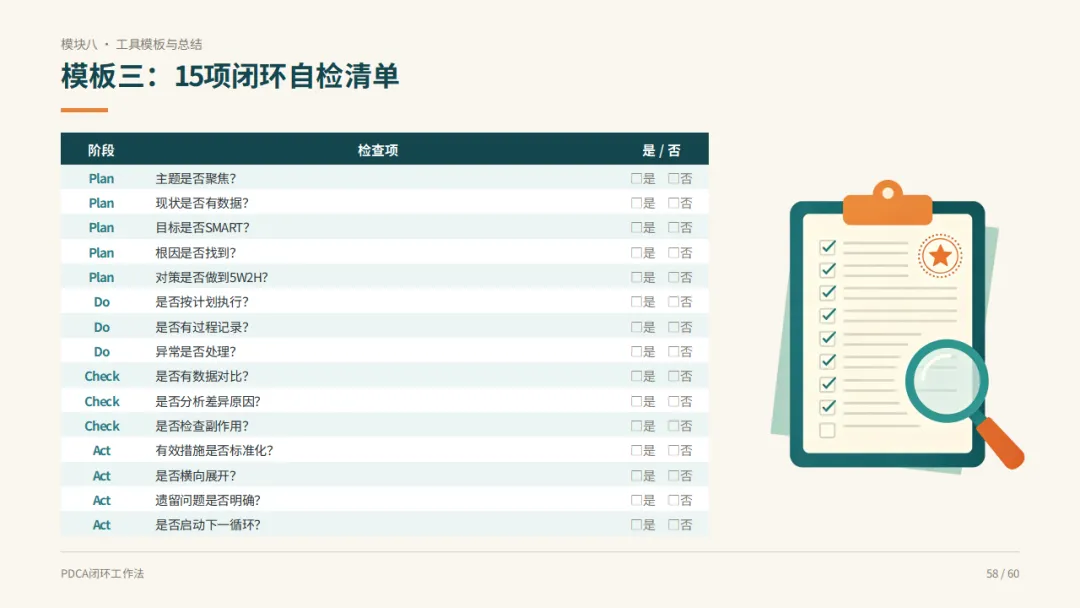

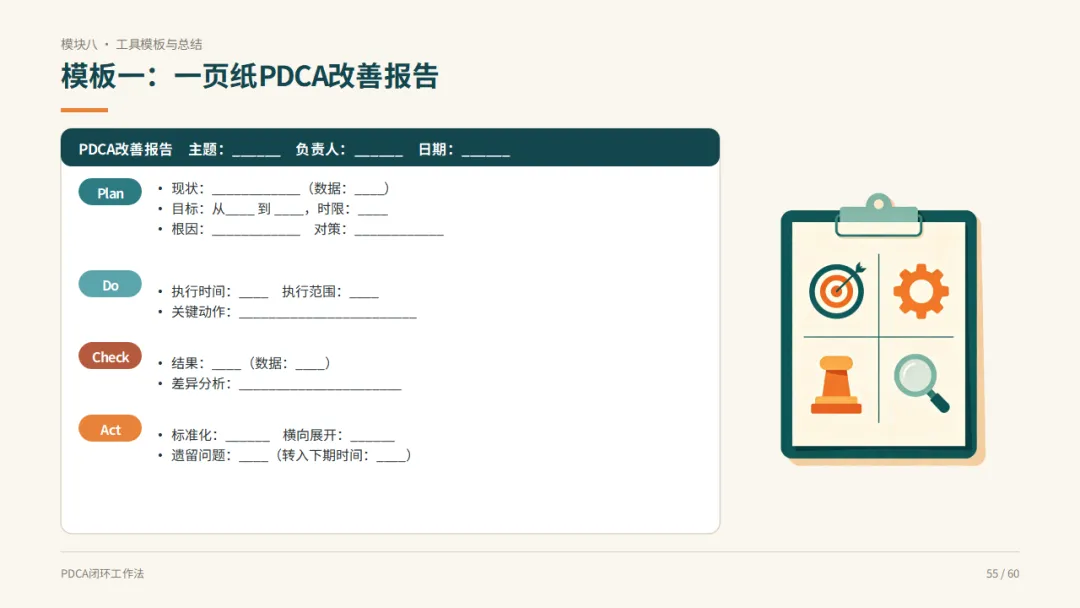

标准化文件模板: SOP模板、管理制度模板、培训课件模板; 横向展开计划表: 推广区域、负责人、时间表、验证标准; 遗留问题清单: 问题描述、原因、临时对策、永久对策计划、责任人、Deadline; 防错装置评估表: 错误模式、防错类型、装置描述、验证结果、推广范围; 流程优化记录表: 原流程、优化后流程、ESIA环节、改善效果。
