施工作业票现场检查重点
施工作业票现场检查重点:
1、“工序及作业内容”、“风险等级”填写是否与现场实际作业内容一致。
2、“执行方案名称”填写是否与经批准的施工方案一致;“方案技术要点”是否为从施工方案中提炼出影响质量和工艺的关键技术要求;
3、“具体人员分工”是否明确,是否涵盖所有工种;
4、“作业过程风险控制措施”中的“安全综合控制措施“是否结合现场情况,根据施工方案制定的、实际采用的施工方法在《输变电工程风险内库》进行适当增减及修改;
“现场风险复测变化情况及补充控制措施”是否填写风险复测后的变化情况(安全管控措施、环境、施工人员的增减以及机械设备使用的变化情况等);是否根据实际变化情况补充上述安全综合控制措施未提及的内容;

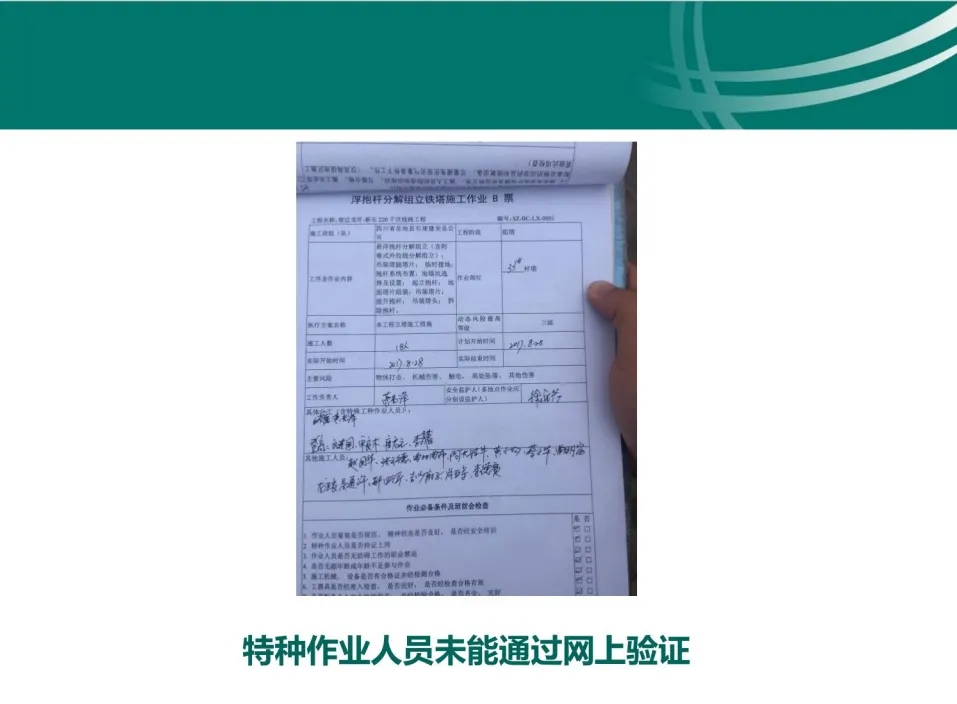

5、人员双准入情况核查,其中工作负责人及特种作业人员应为关键人员。(人员准入核查不能仅靠e基建核实,要依靠风控平台手机端)

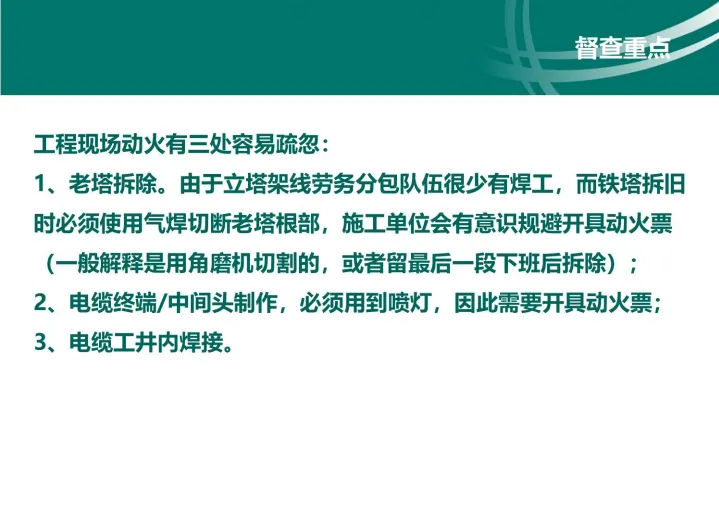

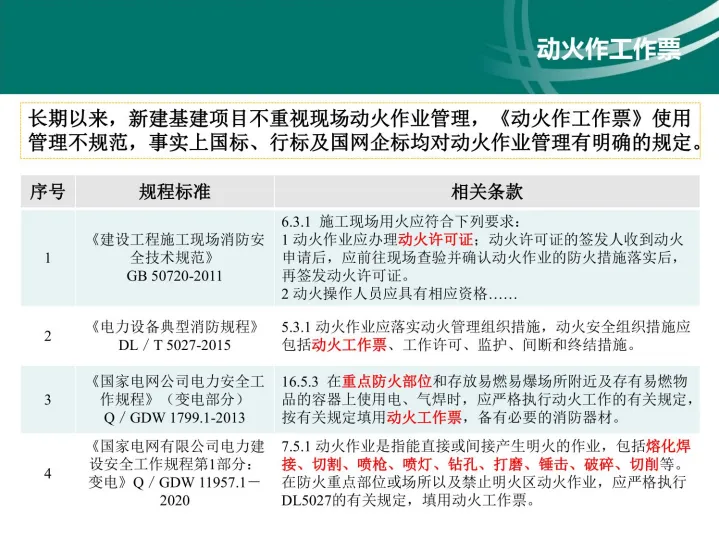

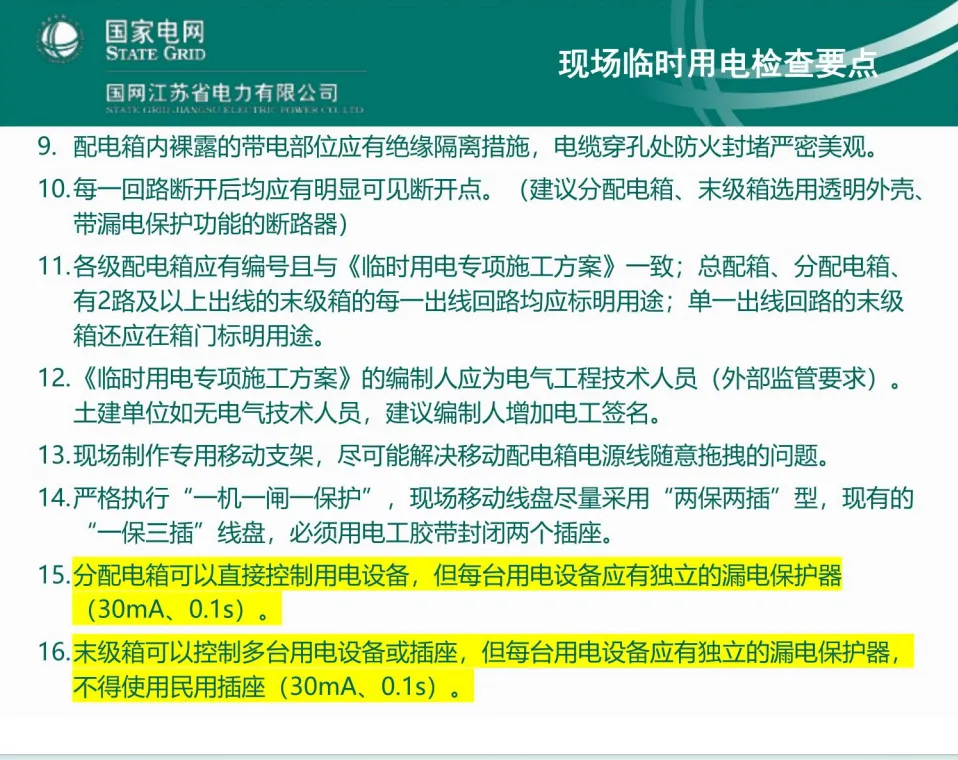

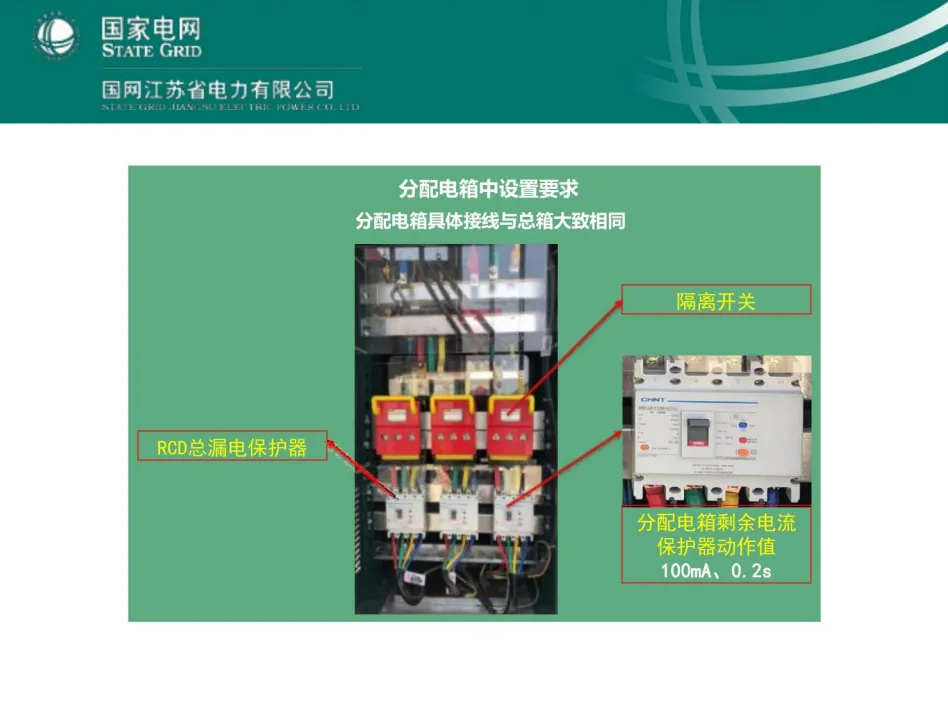

动火作业管理
动火作业的定义
《国家电网有限公司电力建设安全工作规程第1部分:变电》
Q/GDW 11957.1—2020
7.5.1 动火作业是指能直接或间接产生明火的作业,包括熔化焊接、切割、喷枪、喷灯、钻孔、打磨、锤击、破碎、切削等。
《建设工程施工现场消防安全技术规范》
GB 50720-2011
条文说明 6.3.1 动火作业是指在施工现场进行明火、爆破、焊接、气割或采用酒精炉、煤油炉、喷灯、砂轮、电钻等工具进行可能产生火焰、火花和赤热表面的临时性作业。
注意:对于“动火”的概念要有正确理解,动火作业不只是气割、电焊、喷灯烘烤这样有明显火焰产生的作业,砂轮机切割,角磨机打磨等会产生火星、可能引起火灾的作业也属于“动火”范畴
如何定义防火重点部位

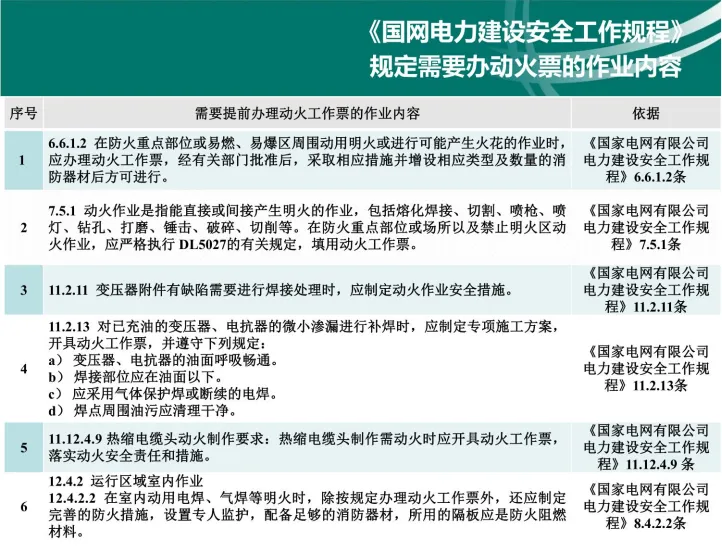

《电力建设安全工作规程:变电》规定“6.6.1.2 在防火重点部位或易燃、易爆区周围动用明火或进行可能产生火花的作业时,应办理动火工作票;7.5.1 在防火重点部位或场所以及禁止明火区动火作业,应严格执行 DL5027的有关规定,填用动火工作票。”,那哪些区域属于“防火重点部位”?
《建设工程施工现场消防安全技术规范》GB 50720-2011
条文说明 6.4.1施工现场的重点防火部位主要指施工现场的临时发电机房、变配电房、易燃易爆危险品存放库房和使用场所、可燃材料堆场及其加工场、宿舍等场所。
建议以下作为防火重点部位:
材料站配电房,危险品仓库,易燃堆放区,木工加工区,宿舍,(林区、待收割农田的)气割作业点,电缆头制作,工井/隧道等。
