今天,安全生产文库给大家带来一套超实用、强合规的《施组方案(危大工程)管理培训(2022年)》课件。
这份课件由中建新疆建工官方出品,紧扣住建部37号令、建办质〔2018〕31号等核心规范,全面覆盖施工组织设计、危大工程、编审流程、现场实施、验收归档全链条,是建筑施工技术与安全管理的必备学习资料。 课件聚焦房屋建筑与市政工程领域,专为施工企业技术管理人员、项目总工、安全员、资料员、现场施工管理人员打造,解决方案编制乱、审批慢、交底虚、验收缺、资料散等高频痛点。
一、培训课件概述
(一)课件核心定位以规范施组方案与危大工程管理为目标,杜绝无方案、无交底施工、方案与现场两张皮,确保专项方案、专家论证、两审制度落地。
(二)适用依据严格遵循GB/T50502-2009、住建部37号令、建办质〔2018〕31号、建办质〔2021〕48号及地方属地管理要求。
(三)管理目标实现危大工程整体受控、施组方案简洁实用、科学合理、可落地执行。
二、培训课件具体内容
(一)核心概念界定

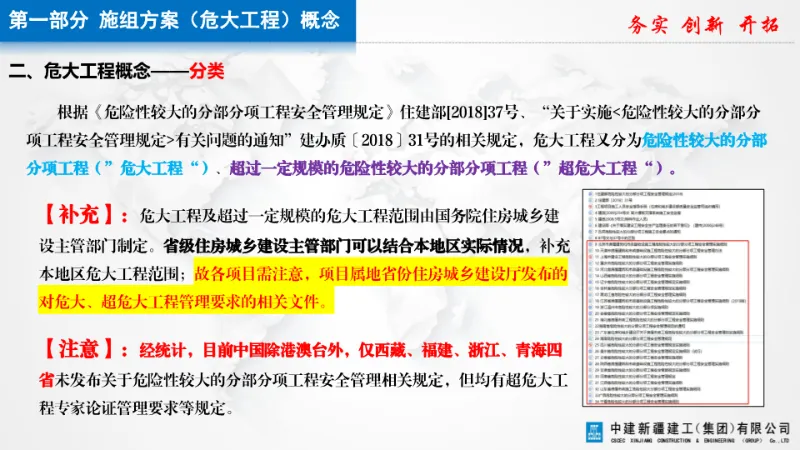

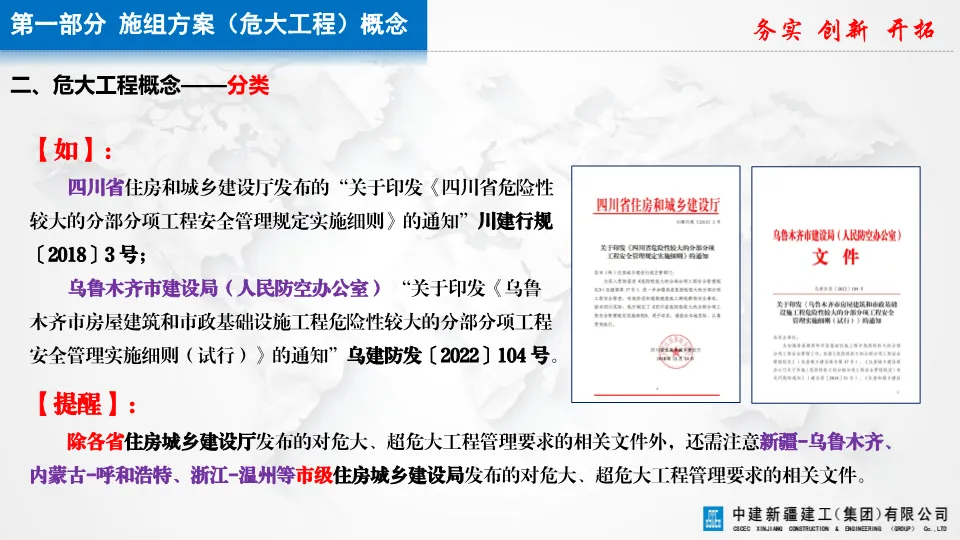

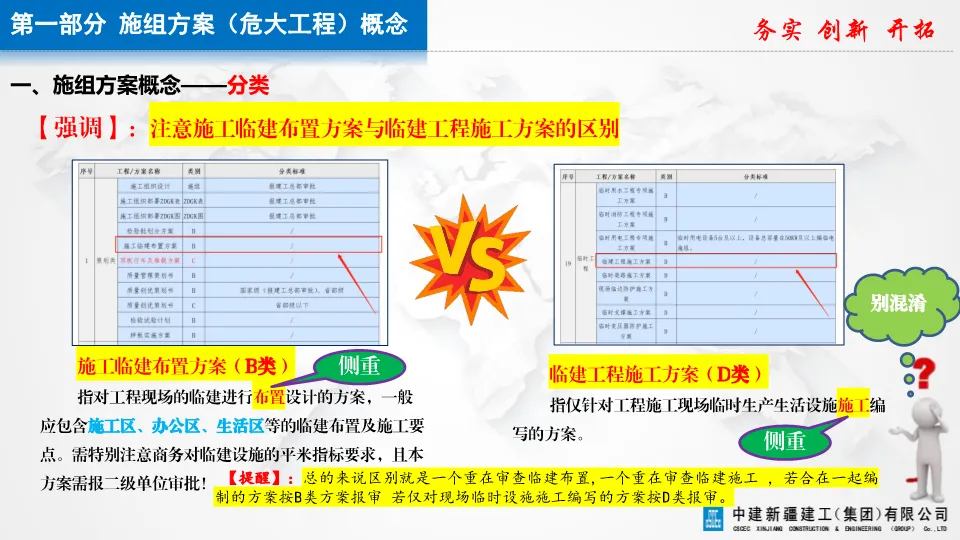

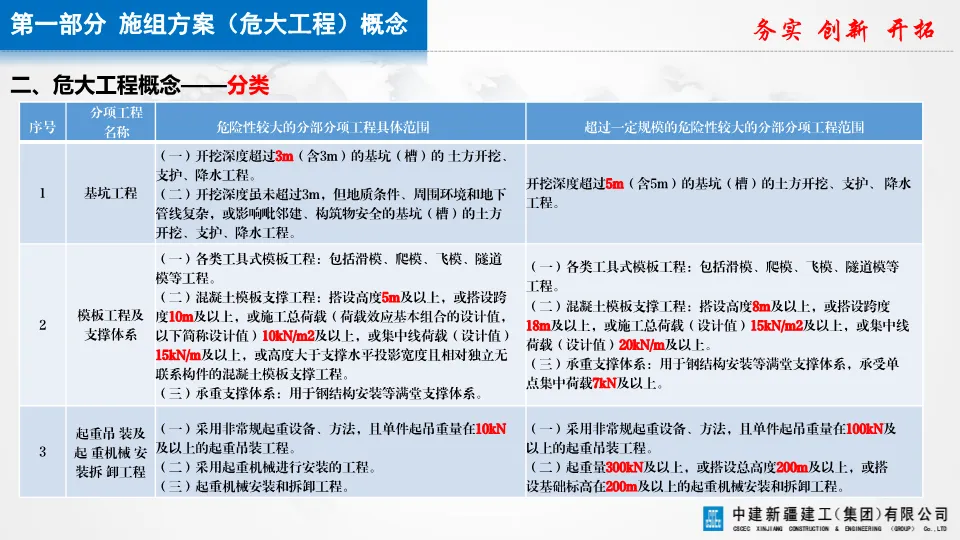

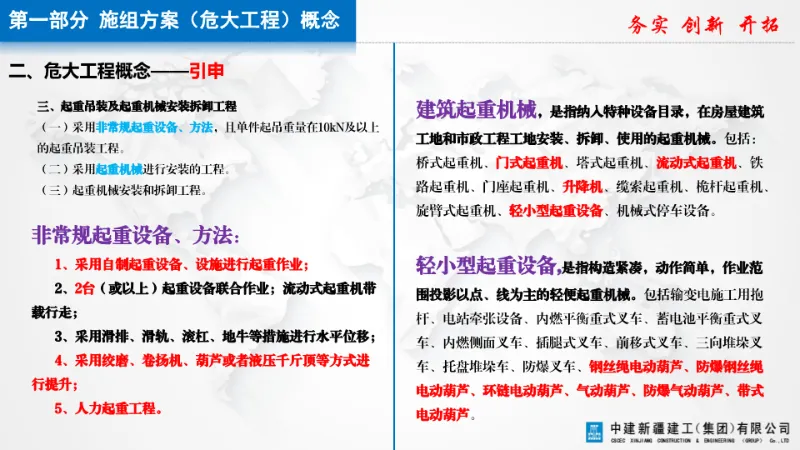

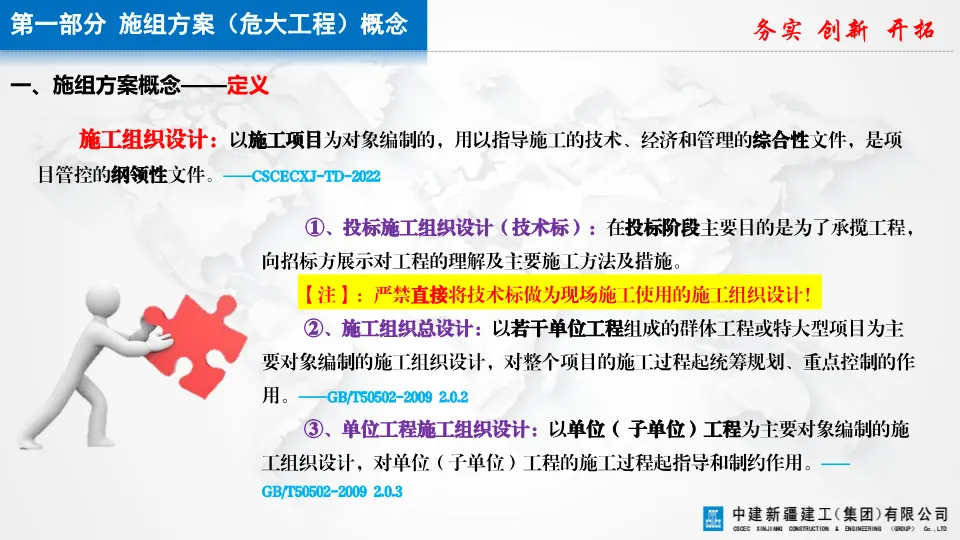

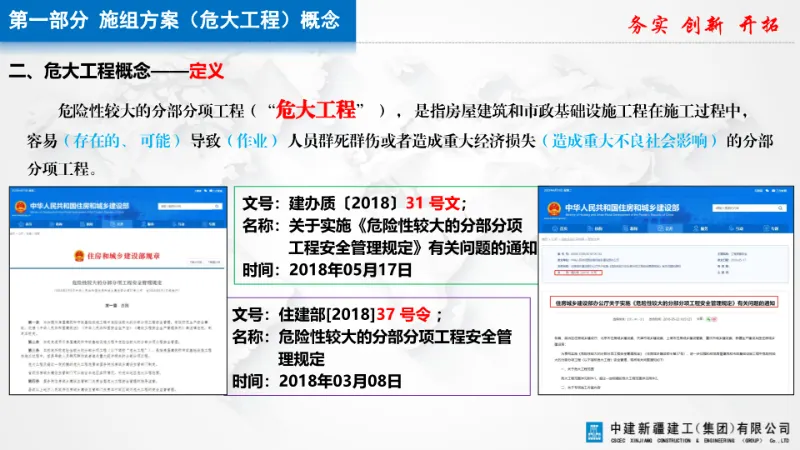

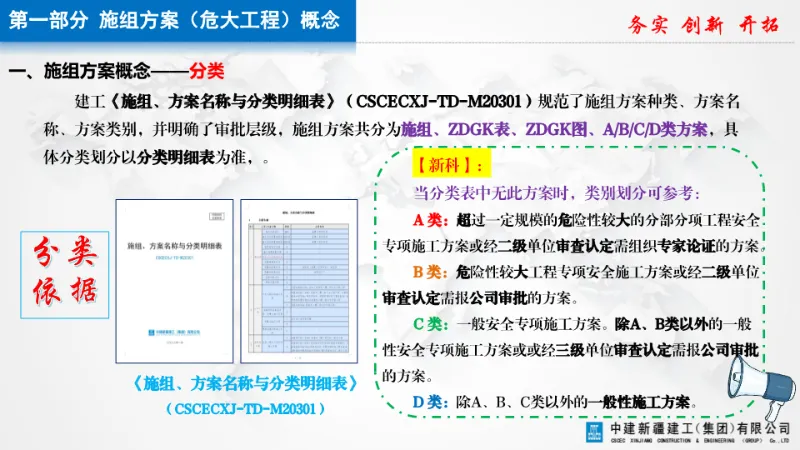

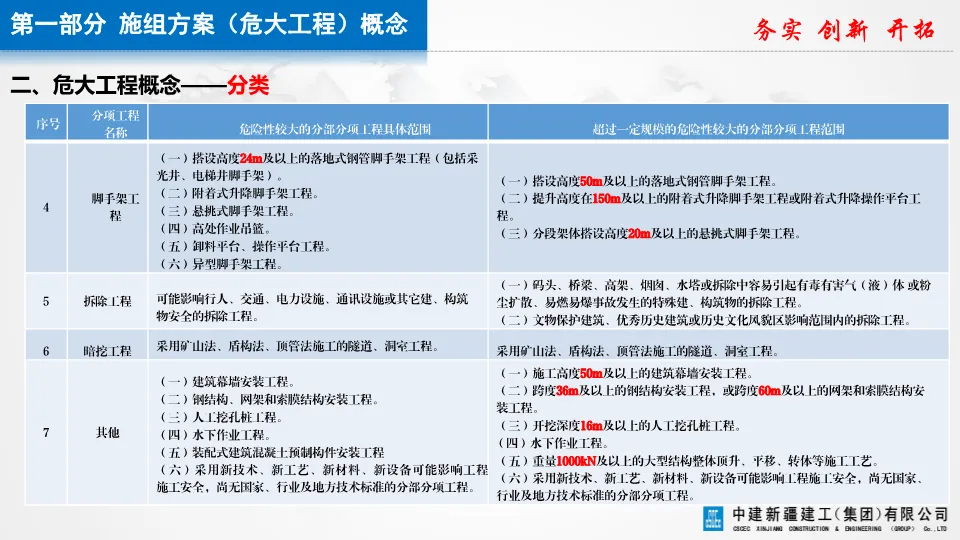

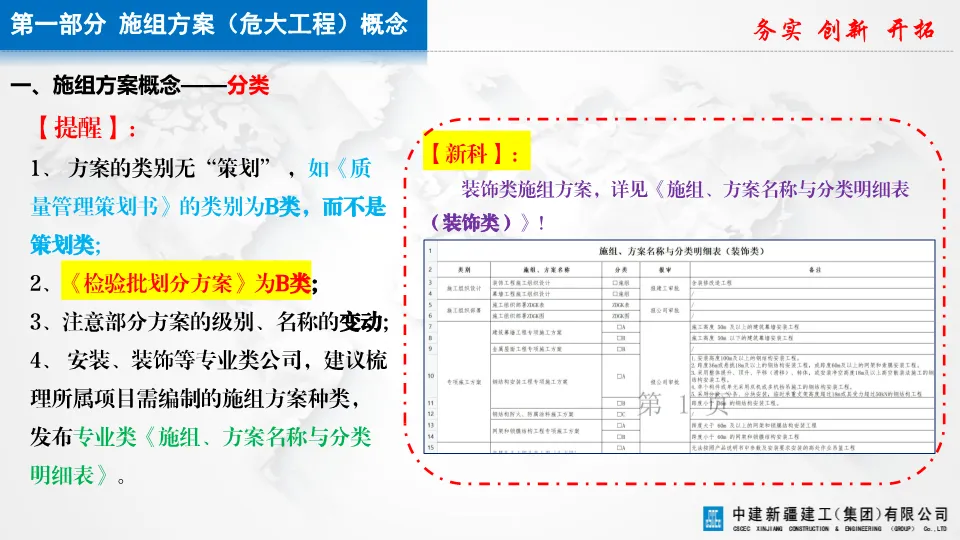

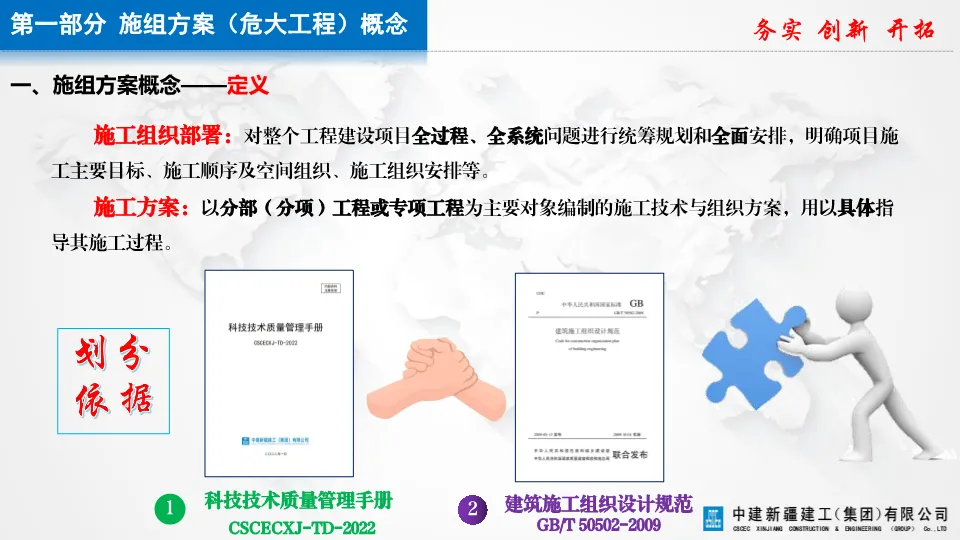

施工组织设计:项目管控纲领性文件,分投标施组、施工组织总设计、单位工程施组,严禁技术标直接用于现场施工。 施工方案:按A/B/C/D四类分级,A类为超危大工程方案,B类为危大工程方案,C/D类为一般方案。 危大工程:易引发群死群伤或重大经济损失的分部分项工程,分危大工程与超过一定规模的危大工程。

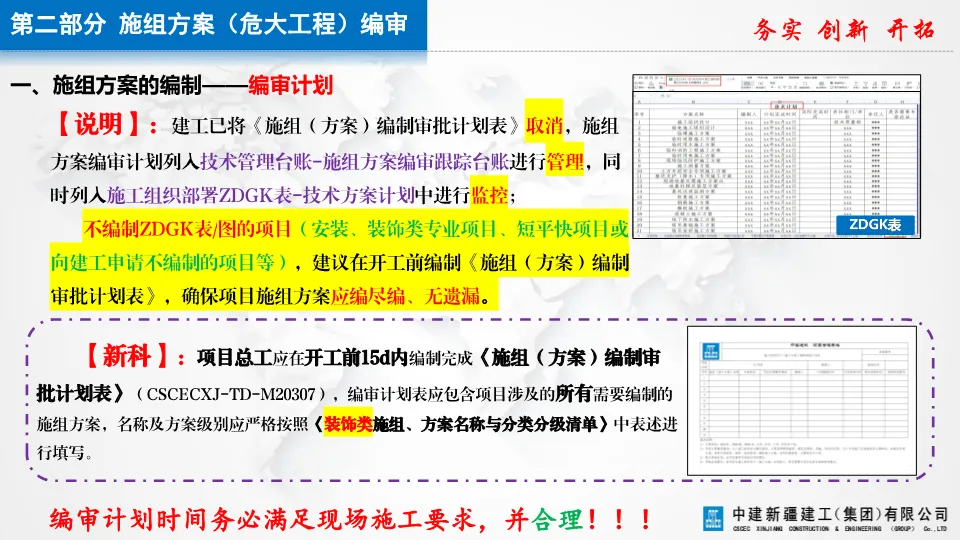

(二)施组方案(危大工程)编审

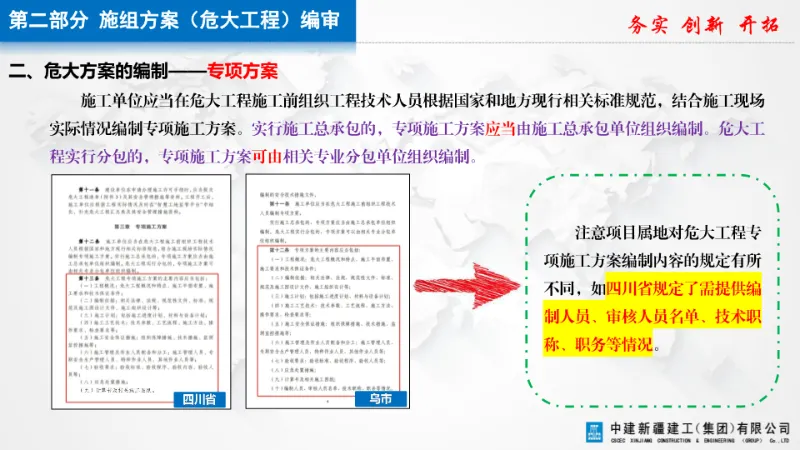

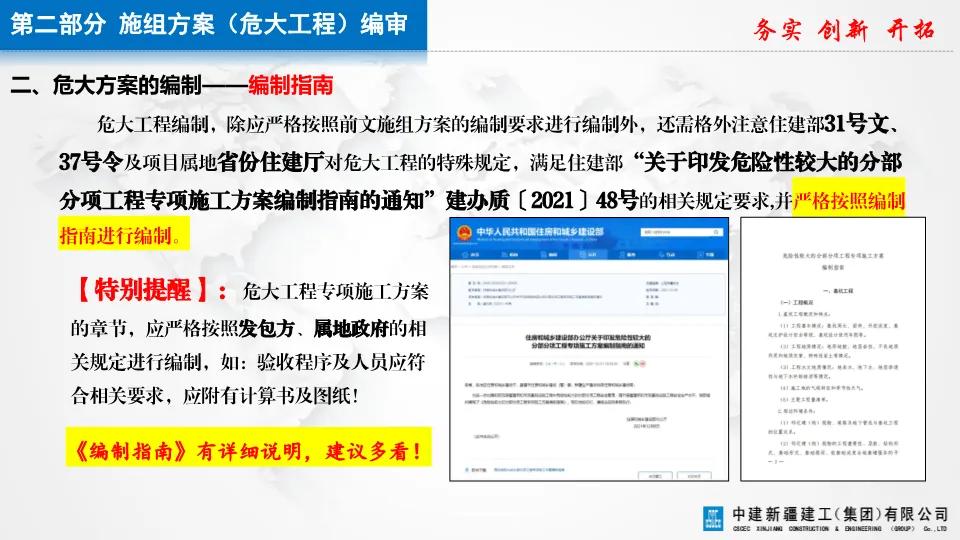

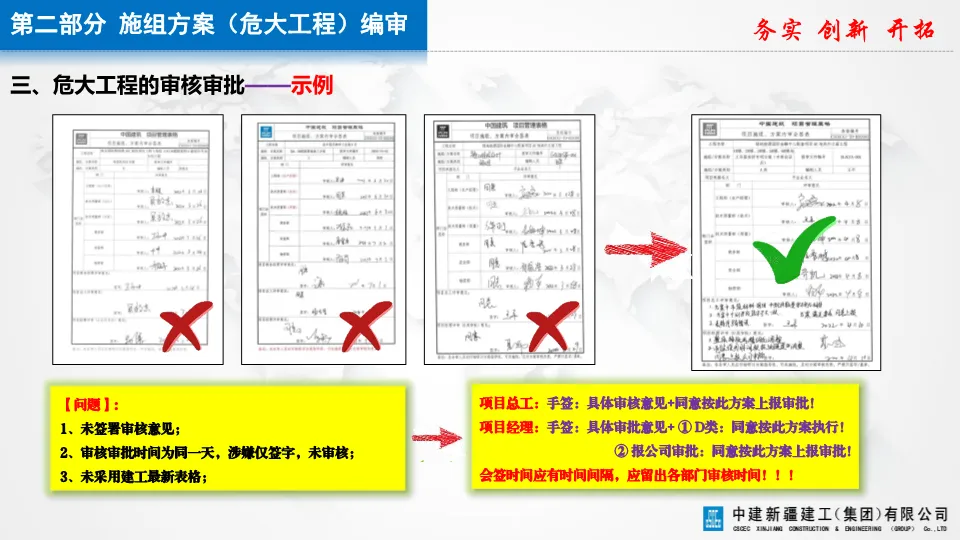

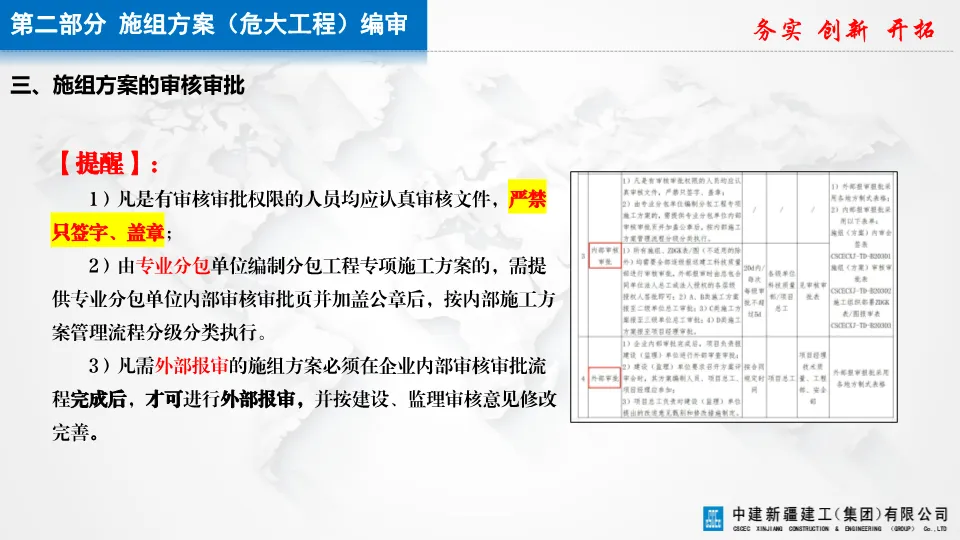

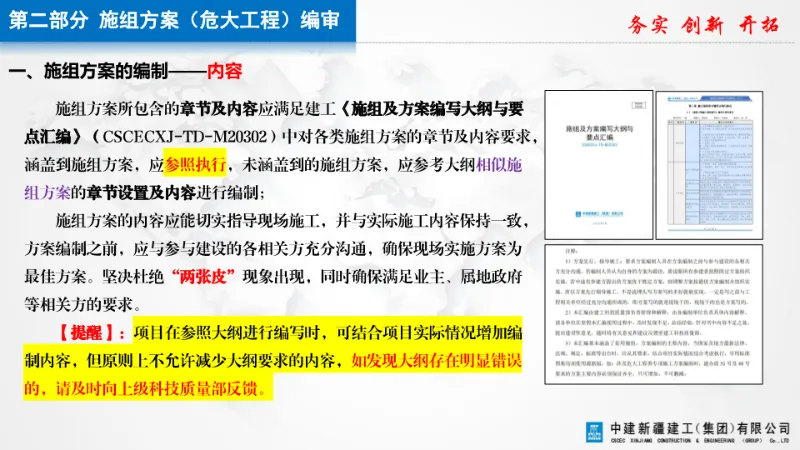

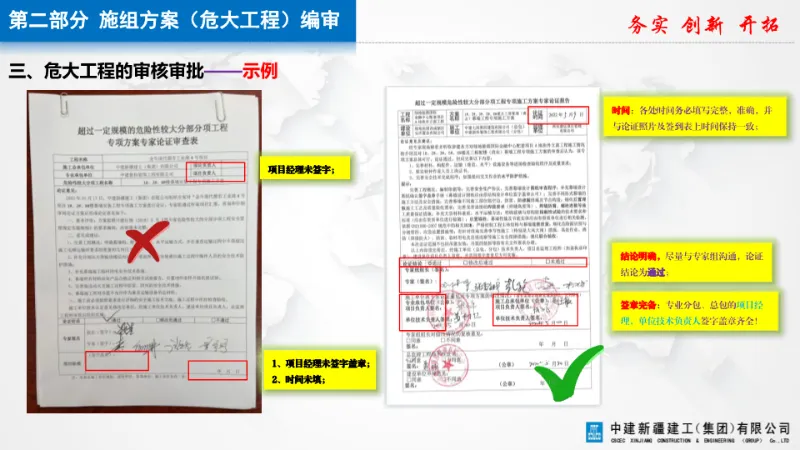

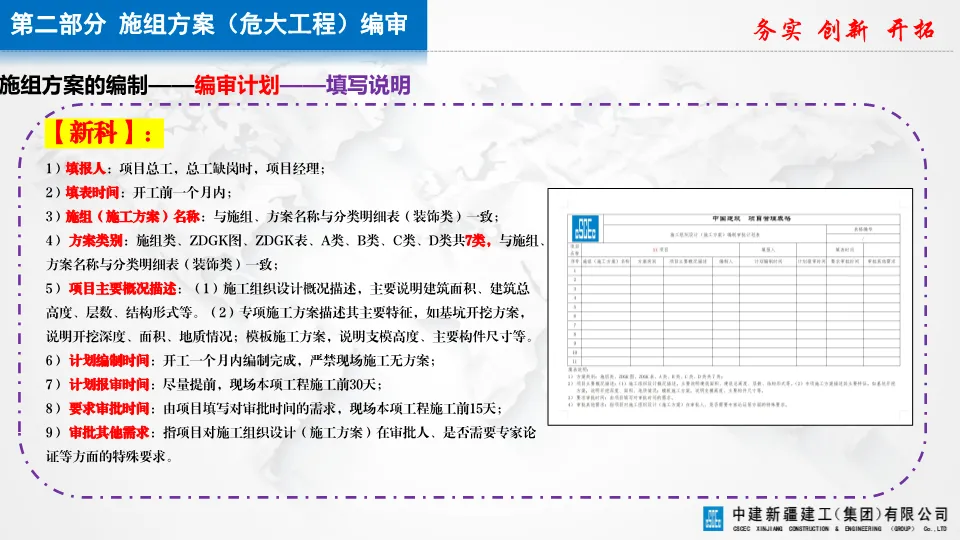

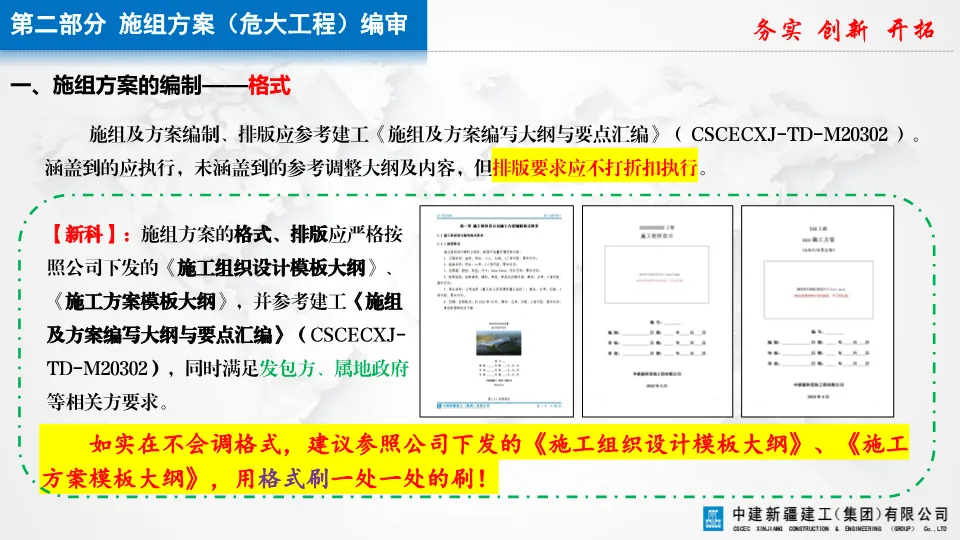

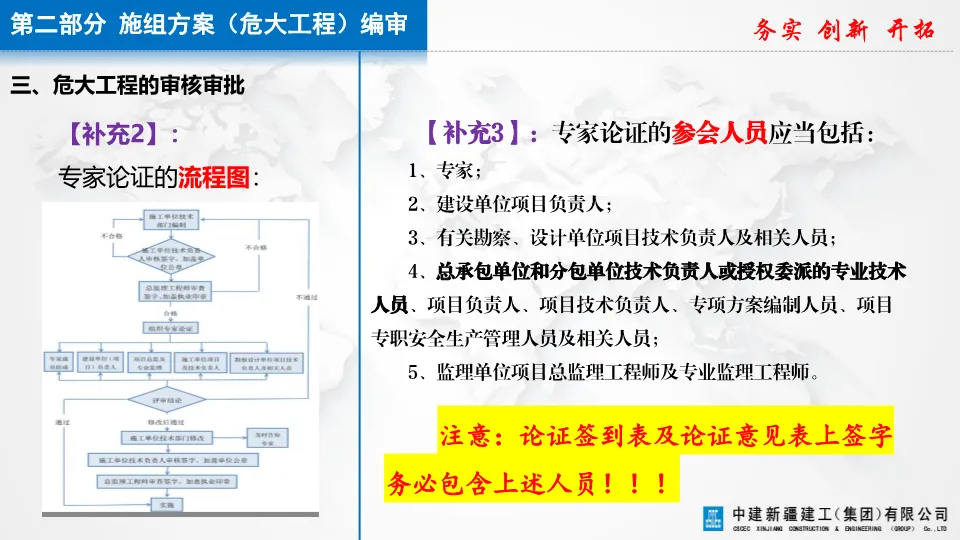

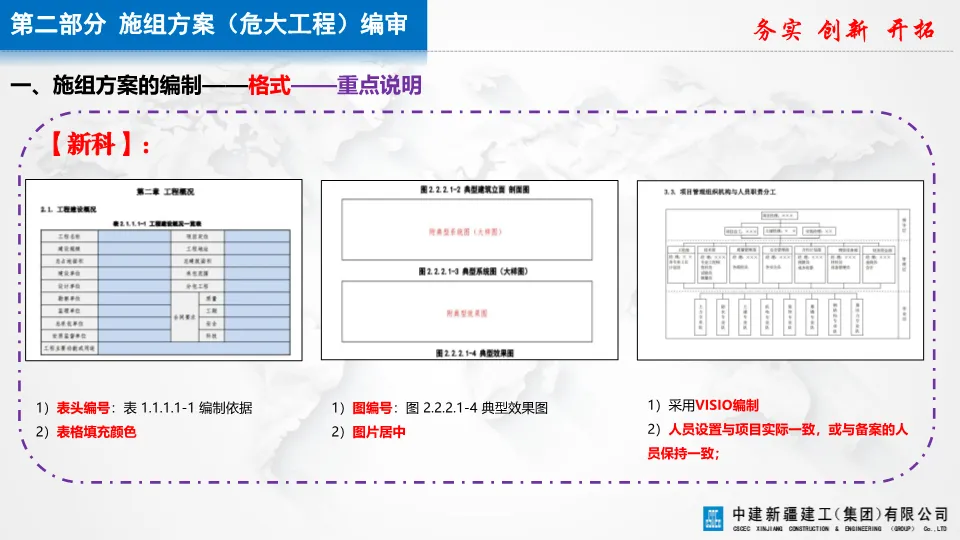

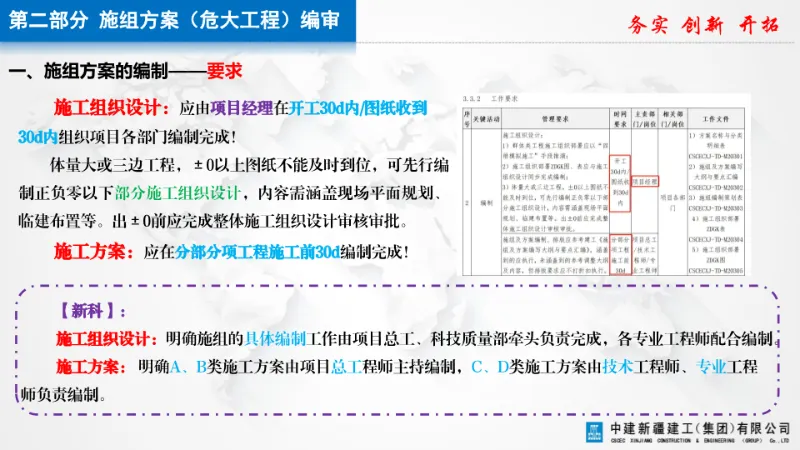

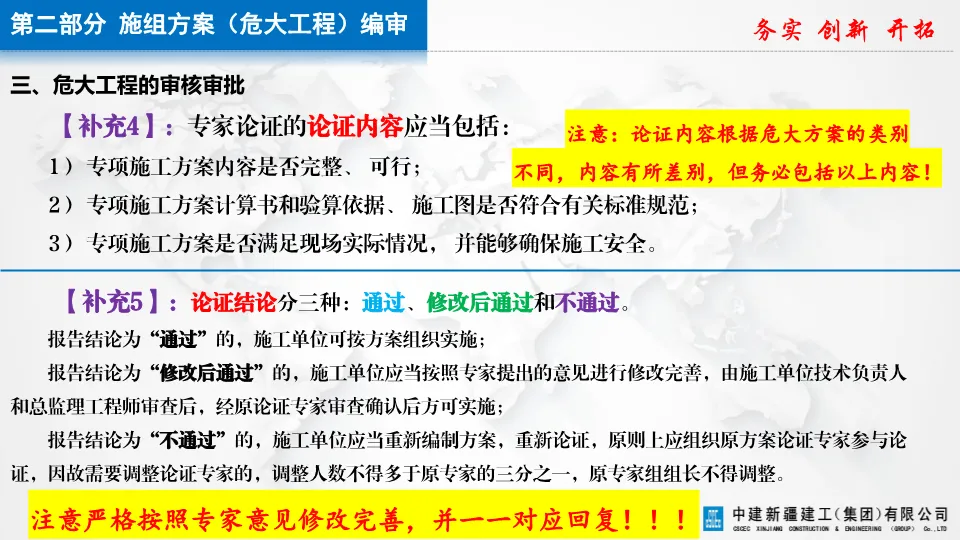

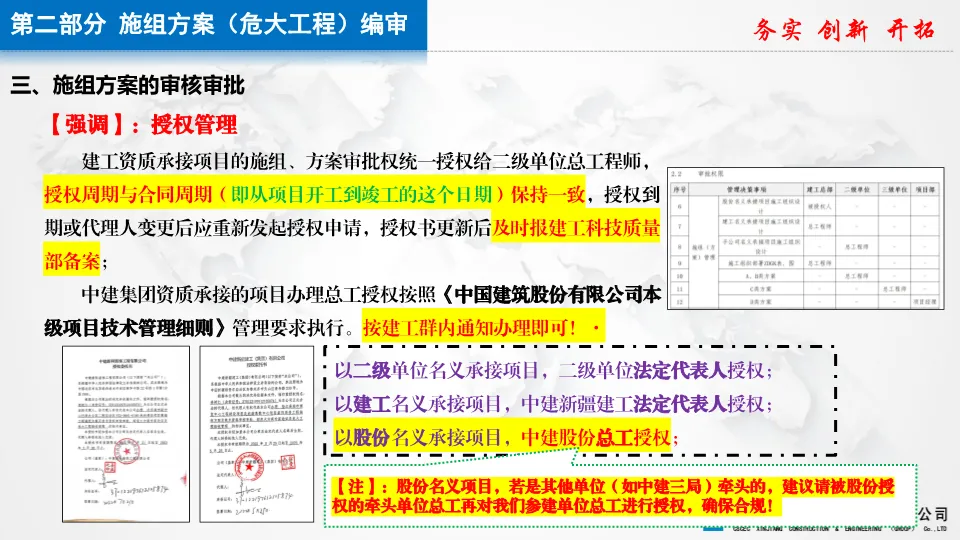

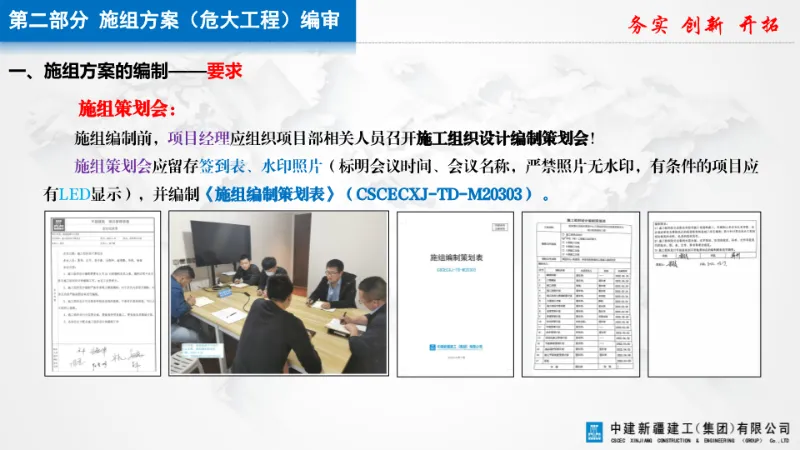

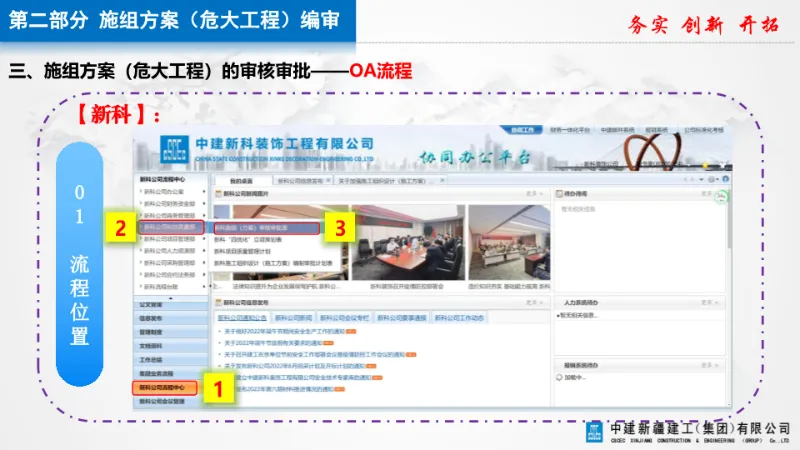

编制要求:施组开工30天内完成,方案施工前30天编制,需召开编制策划会、留存影像与签到资料。 审核审批:A/B类报二级单位总工审批,C类报三级单位总工审批,D类由项目经理审批,总时长不超20天。 专家论证:超危大方案必须论证,论证后7天内完成修改与二次报审,资料齐全方可实施。 格式规范:严格按公司模板编制,图文并茂、内容完整,不得随意删减强制条款。
(三)施组方案(危大工程)实施

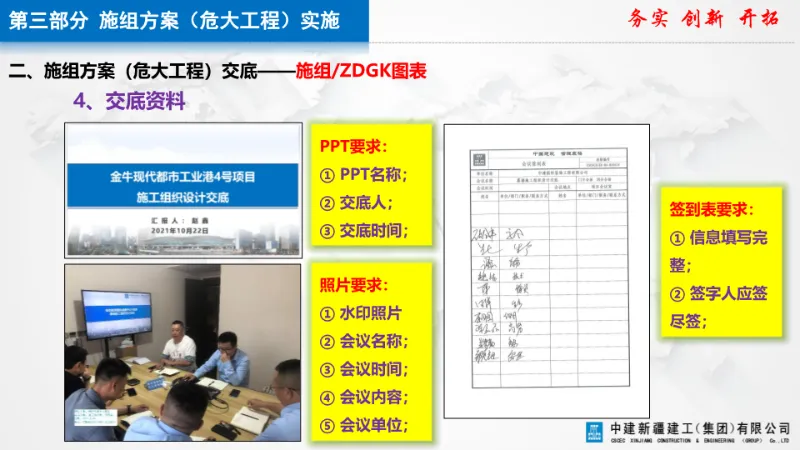

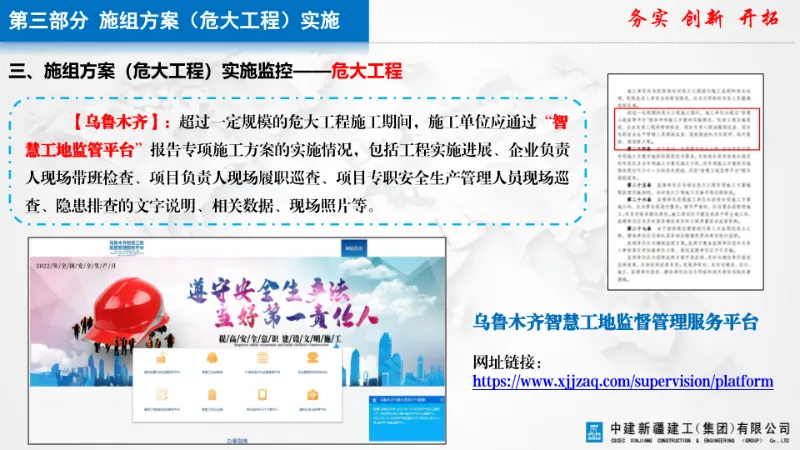

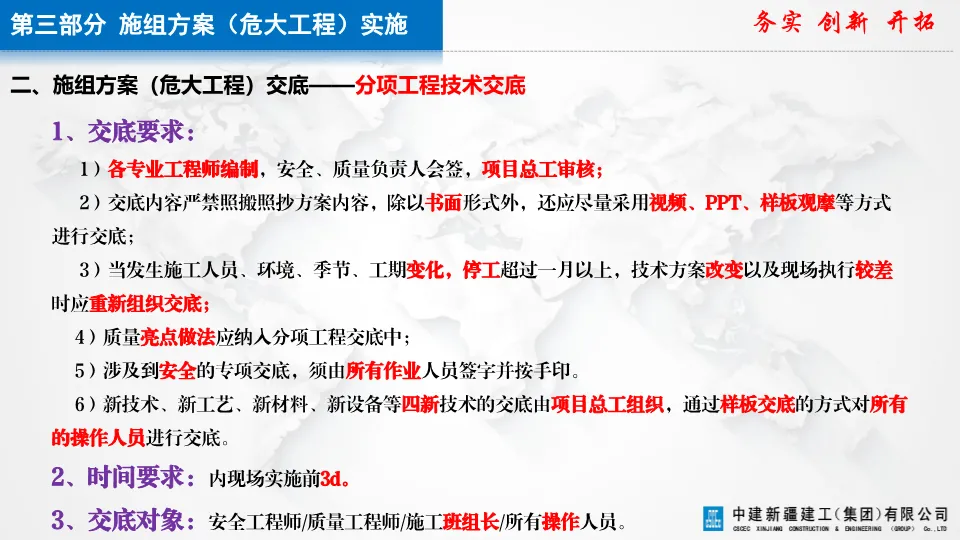

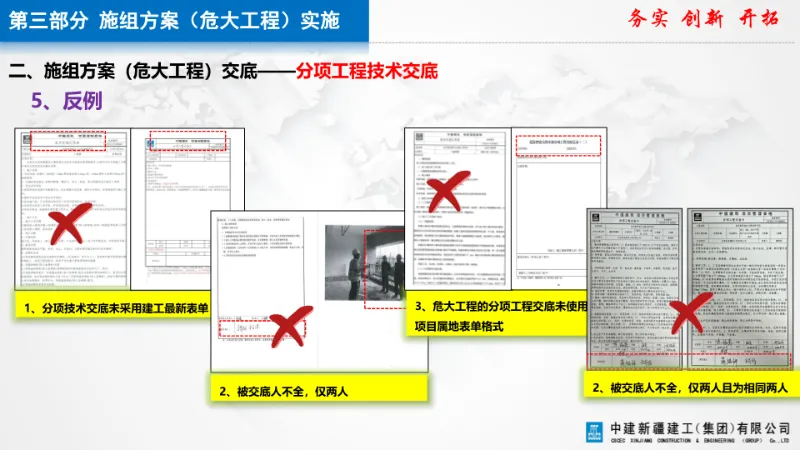

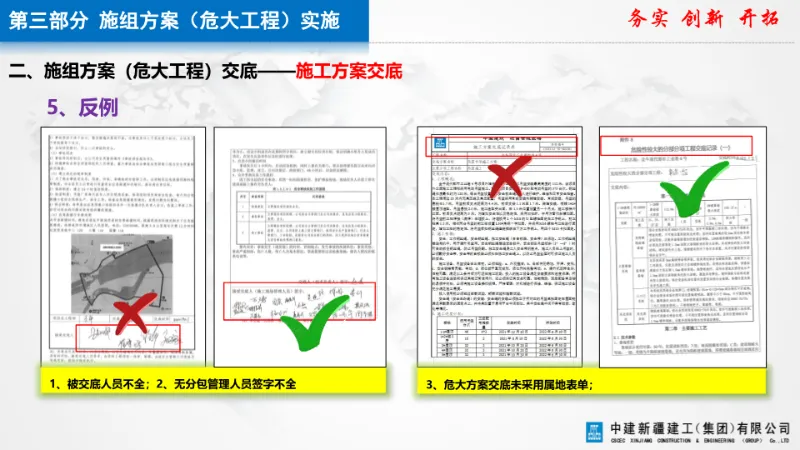

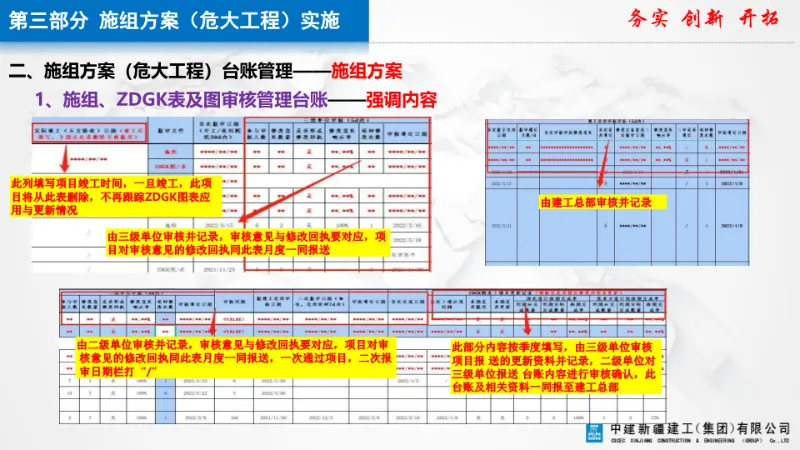

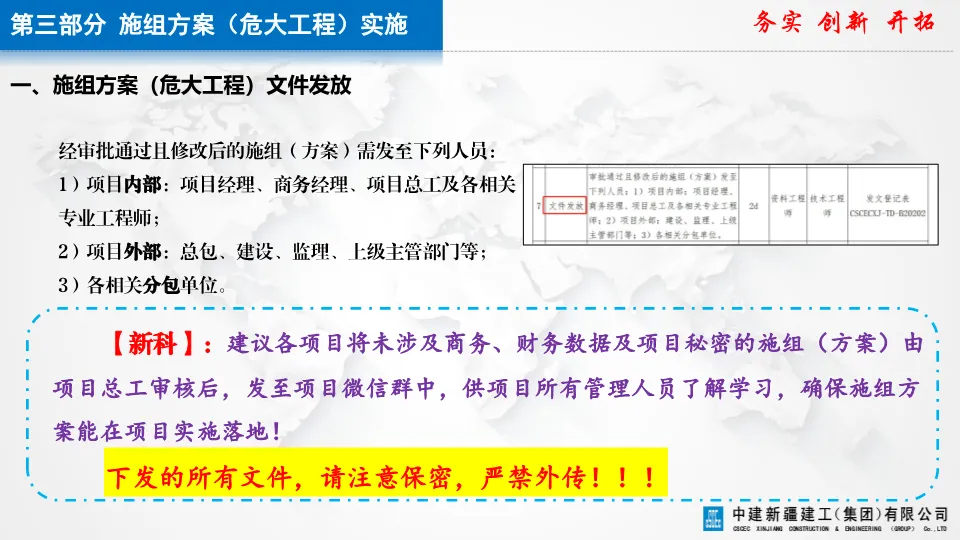

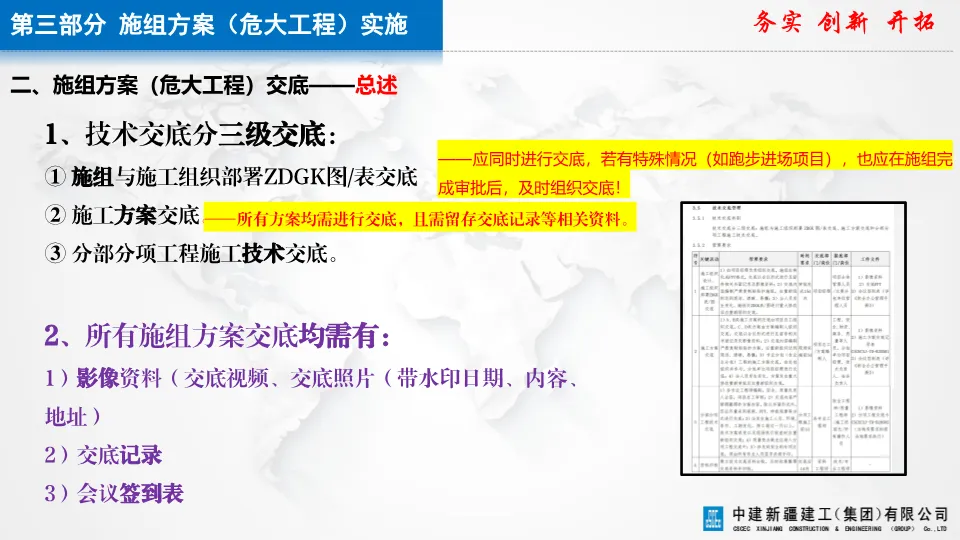

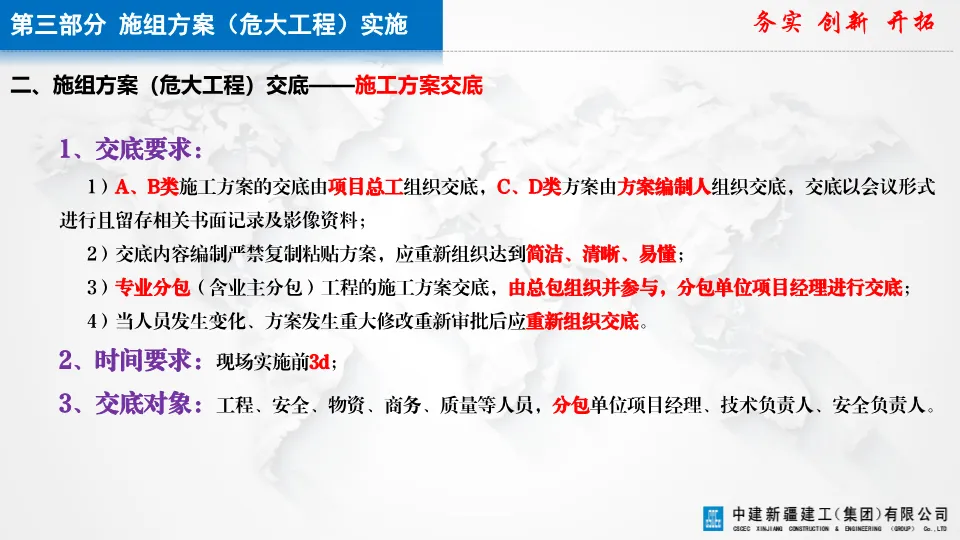

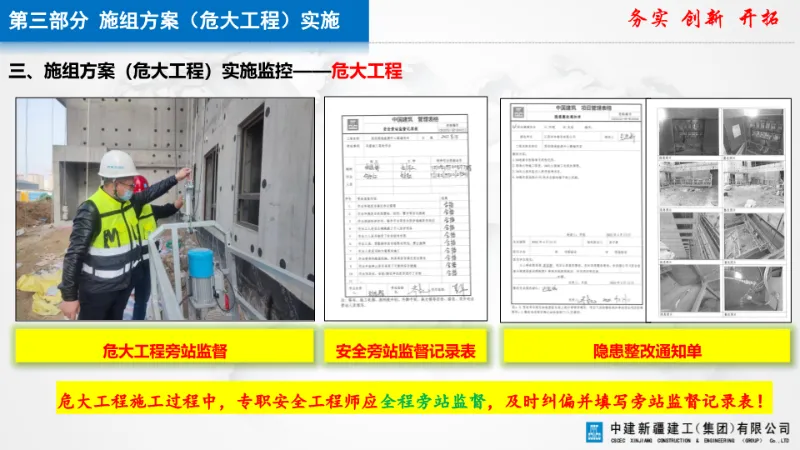

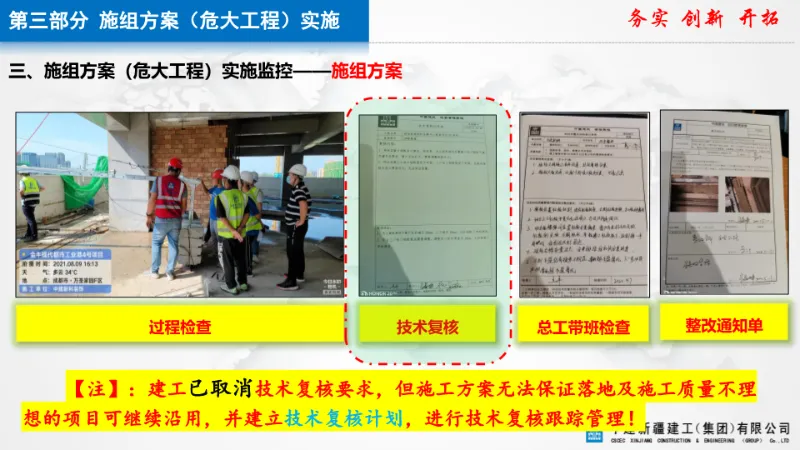

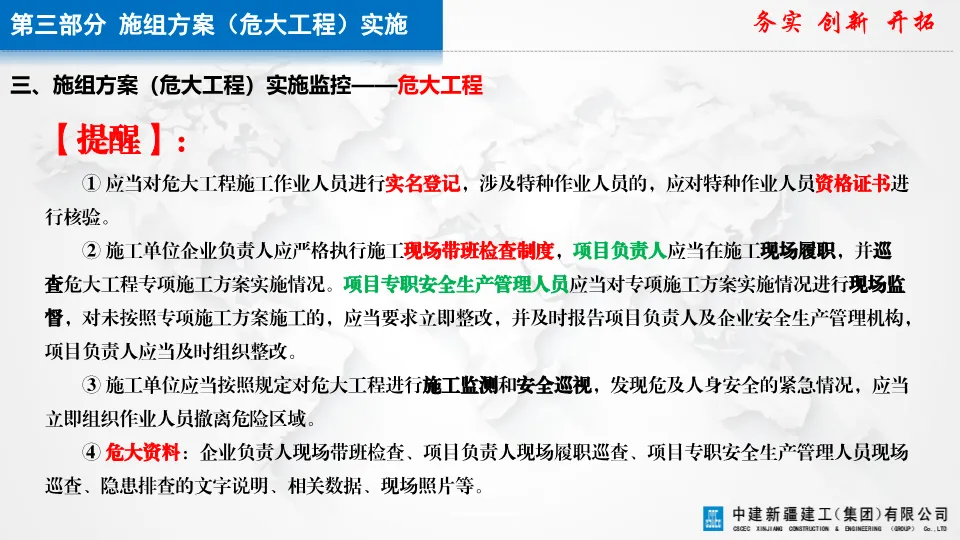

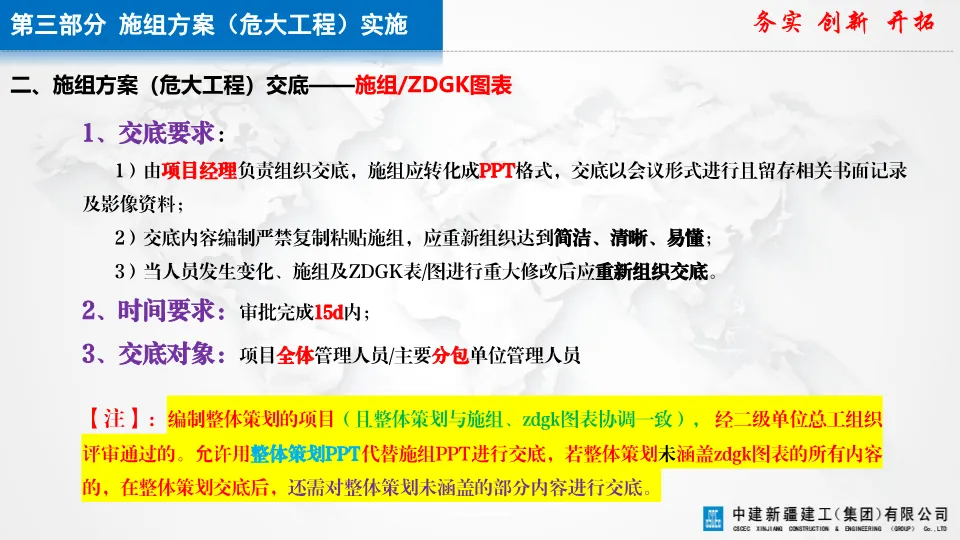

三级交底:施组交底、方案交底、分部分项交底,全员签字、水印留痕、属地表单优先。 台账管理:建立施组方案编审台账、危大工程管控台账,按月/季度上报更新。 过程监控:危大工程旁站监督、负责人带班检查、现场实测监测,严禁违规施工。
(四)施组方案(危大工程)验收

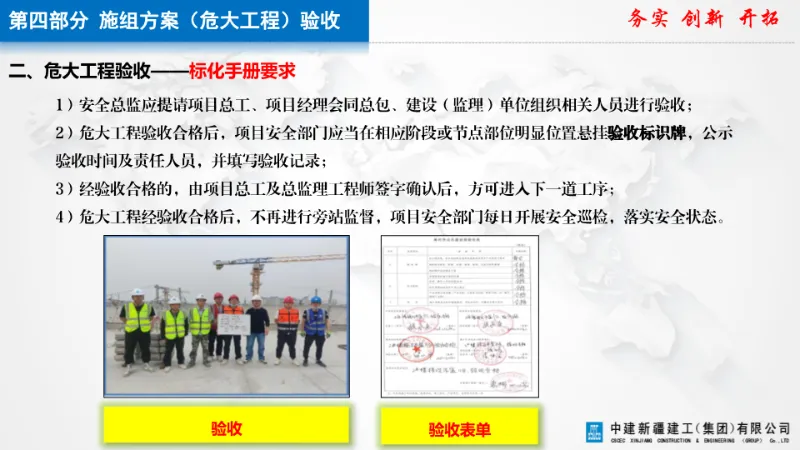

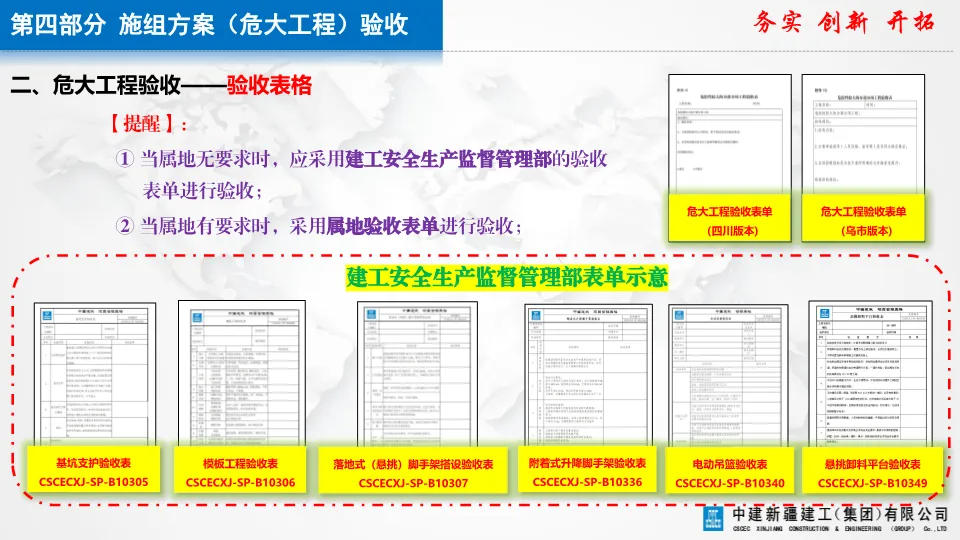

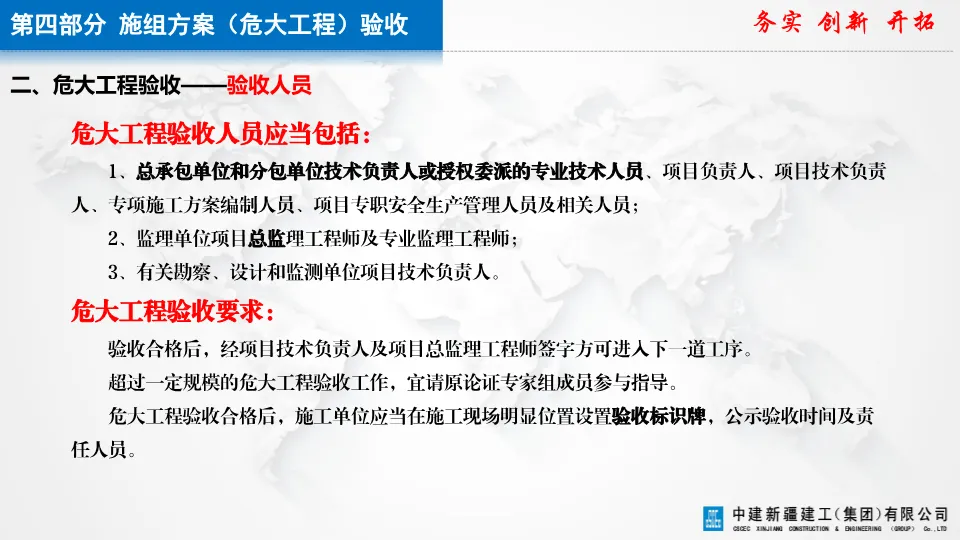

验收主体:总包/分包技术负责人、监理、勘察设计、监测单位相关人员共同参与。 验收要求:合格后项目总工+总监签字方可进入下道工序,现场悬挂验收标识牌。 表单使用:优先采用建工标准表单,属地有要求时执行属地版本。
(五)资料归档管理

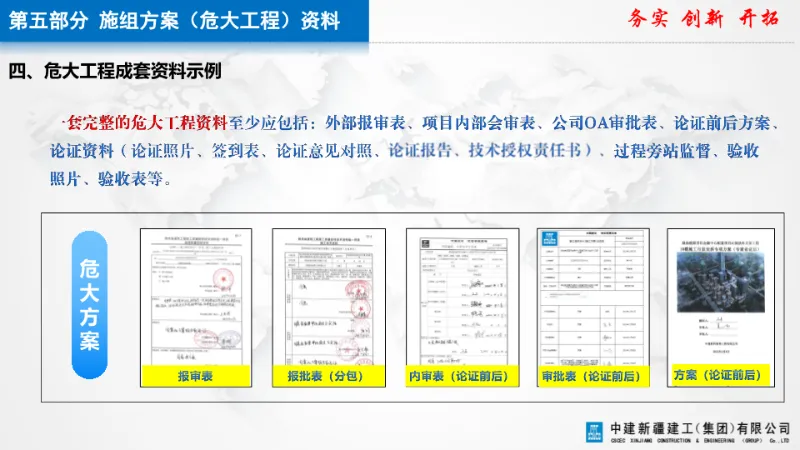

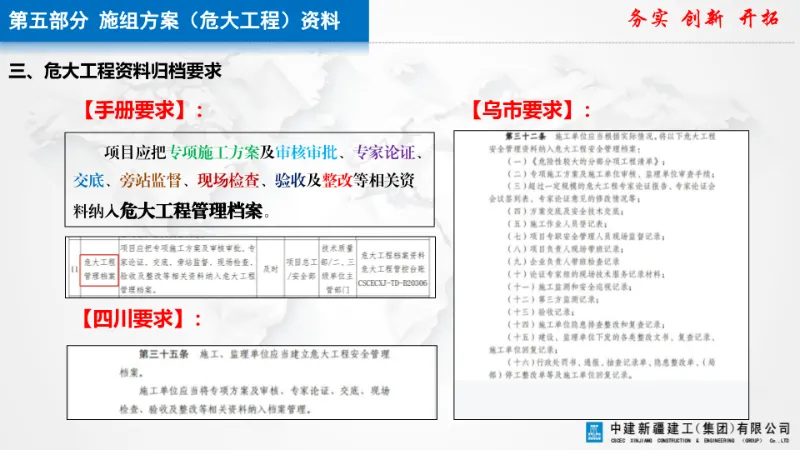

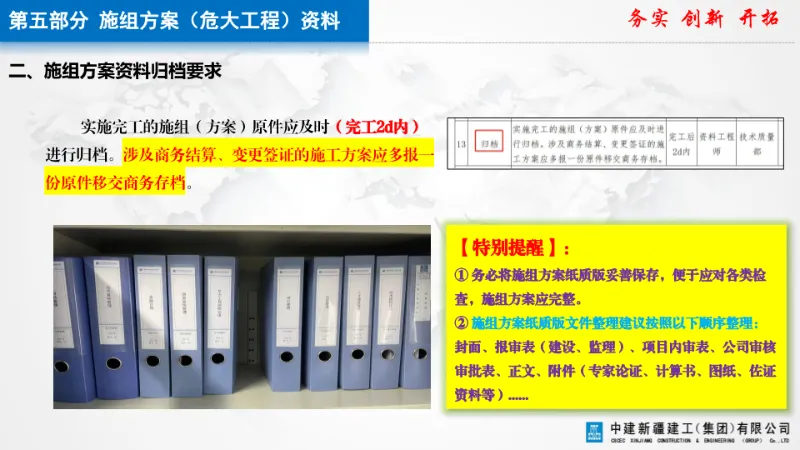

危大工程档案:含方案、审批、论证、交底、旁站、验收、整改等全套资料。 归档时限:完工2天内归档,涉及结算的方案单独移交商务留存。

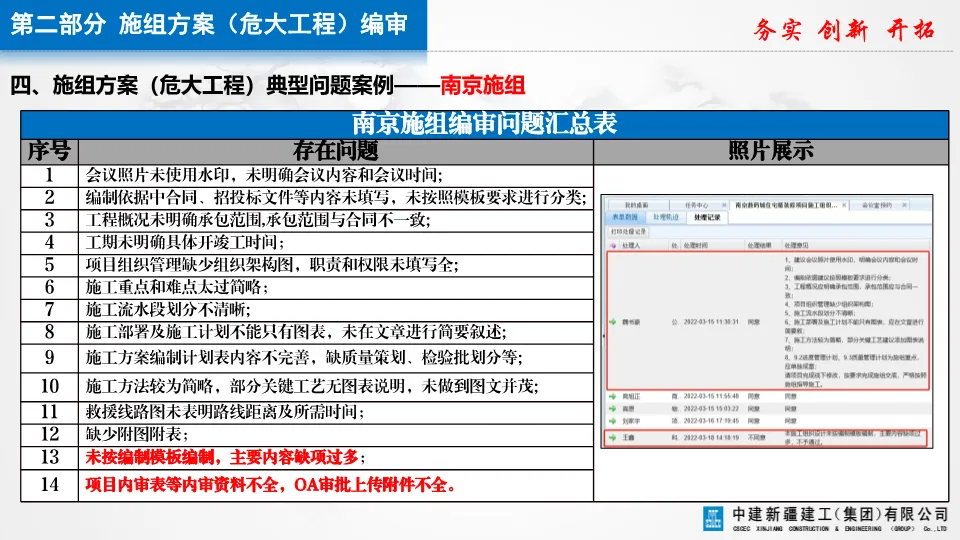

(六)典型问题与事故案例重点剖析深基坑、高支模、塔吊、悬挑架常见编制错误,结合北京西西工程、江西丰城电厂重大事故,强化安全红线意识。
三、预期学习效果
(一)合规能力提升熟练掌握危大工程识别、方案分级、审批流程、专家论证要求,满足住建部与企业双重合规标准。
(二)编制质量改善能独立编制规范、完整、可落地的施组与专项方案,避免缺项、漏项、计算错误、图文不符。
(三)现场管理落地实现方案先行、交底到位、验收规范、资料齐全,彻底杜绝两无施工与两张皮问题。
(四)风险防控强化精准识别危大工程安全风险,掌握关键环节管控要点,有效防范坍塌、倾覆等重特大事故。
